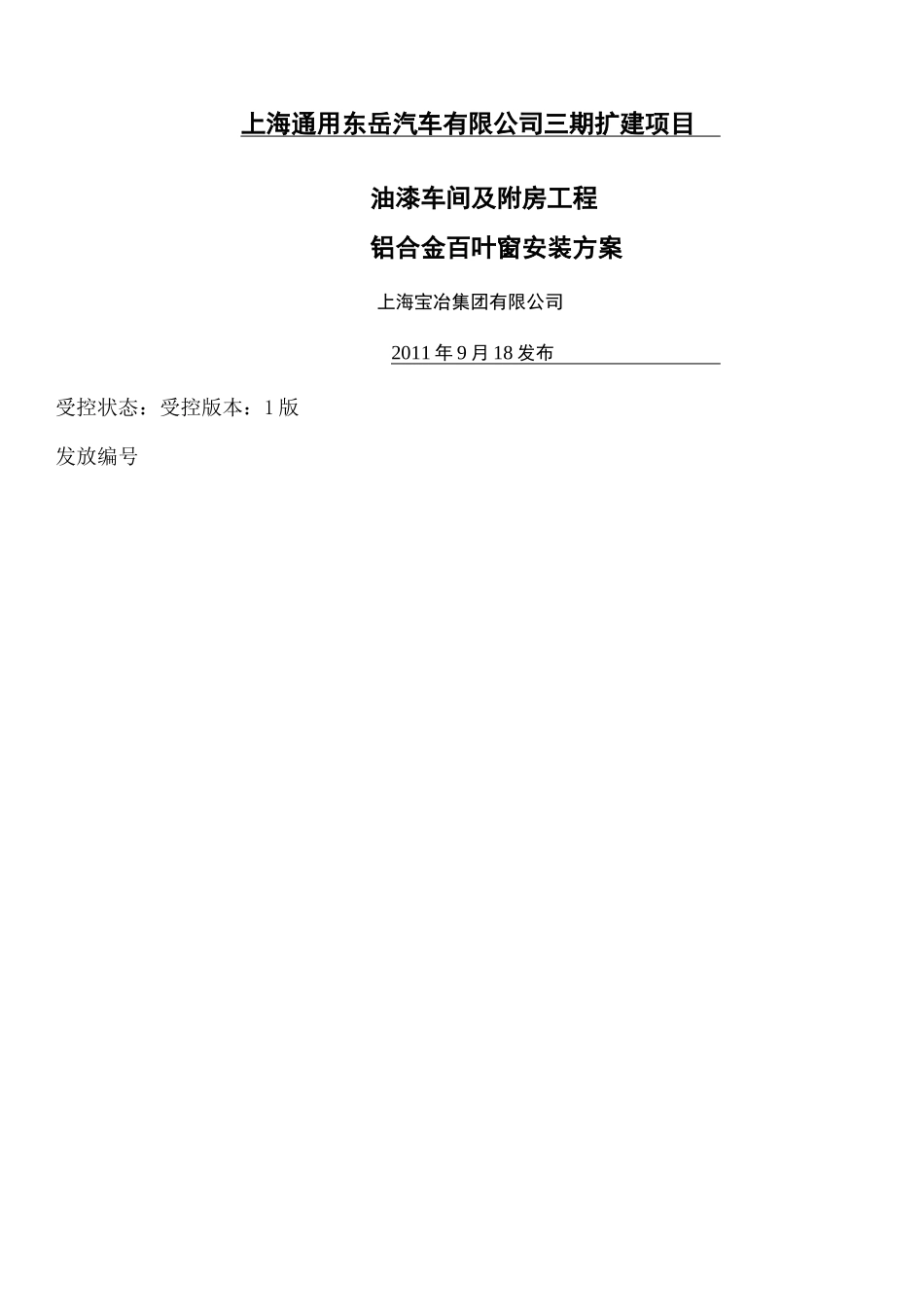

铝合金百叶窗安装方案集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-上海通用东岳汽车有限公司三期扩建项目油漆车间及附房工程铝合金百叶窗安装方案上海宝冶集团有限公司2011 年 9 月 18 发布受控状态:受控版本:1 版发放编号目录铝合金百叶窗工程施工方案1工程概况工程名称:上海通用东岳汽车三期扩建项目油漆车间及附房工程工程地点:烟台市开发区(烟台市开发区长江路 118 号(上海通用东岳汽车厂区内)建设单位:上海通用东岳汽车有限公司施工单位:上海宝冶集团有限公司监理单位:上海同济工程项目管理咨询有限公司2编制依据及编制原则本方案的编制是依据国家现行施工规范、质量标准、设计图纸等文件,结合我公司的人员、器械、施工技术能力、施工经验等编制的。根据实际情况,安排施工人员,由项目经理负责。确保无质量死角,无人、物浪费之外,以网络进度动态控制工程进程,使组织计划落实到实处。3施工目标1) 质量目标:合格2) 工期目标:确保按期交付。3) 安全目标:达到安全文明施工的要求。4施工工艺4.1. 安装前准备应认真熟悉施工图、认真学习技术交底,检查施工设备、仪器是否完好;及时配合土建施工单位确定门窗洞口尺寸,按建设单位确定的窗型图制作安装。4.2. 施工前准备的内容范围1) 工地概况:对工地概况进行了解掌握,熟悉有关施工单位及甲方、监管部门的有关情况,熟悉工期进度总体计划、施工电源、生活水、电源、运输、外脚手架等情况;2) 技术资料准备:首先对图纸要充分熟悉,对不清楚有疑难的地方要弄懂,还需准备各种需用的表格和有关工程的竣工验收需用的资料等。3) 施工工具、器具准备:对所需工具、器具,具体到型号、数量在开工前运抵工地,包括墨斗,线锤,卷尺,水准仪等;4) 材料准备:根据图纸及工程情况,做出详细的材料供应计划单,根据施工进度计划安装,将所有材料的供货时间安排好。5) 人员准备:项目经理对自己管辖工程中的人员安排亦要列出详细的准备计划,尽量做到落实到岗、到人、明确责任。6) 临时设施:包括办公仓库等。根据工程的材料及人员情况进行准备。7) 施工组织计划准备:要对施工进度、质量进行行之有效的控制,必须做好详细的施工方案,方案准备的越细,落实的越充分,工程的进度质量就能控制的越好。4.3. 施工工序脚手架安装 f 电焊机接好电 f 钢骨架焊接安装 f 百叶片安装 f 填嵌泡沫剂、密圭寸胶 f 竣工清理 f 验收交付。4.3.1.施工方法1) 铝...
