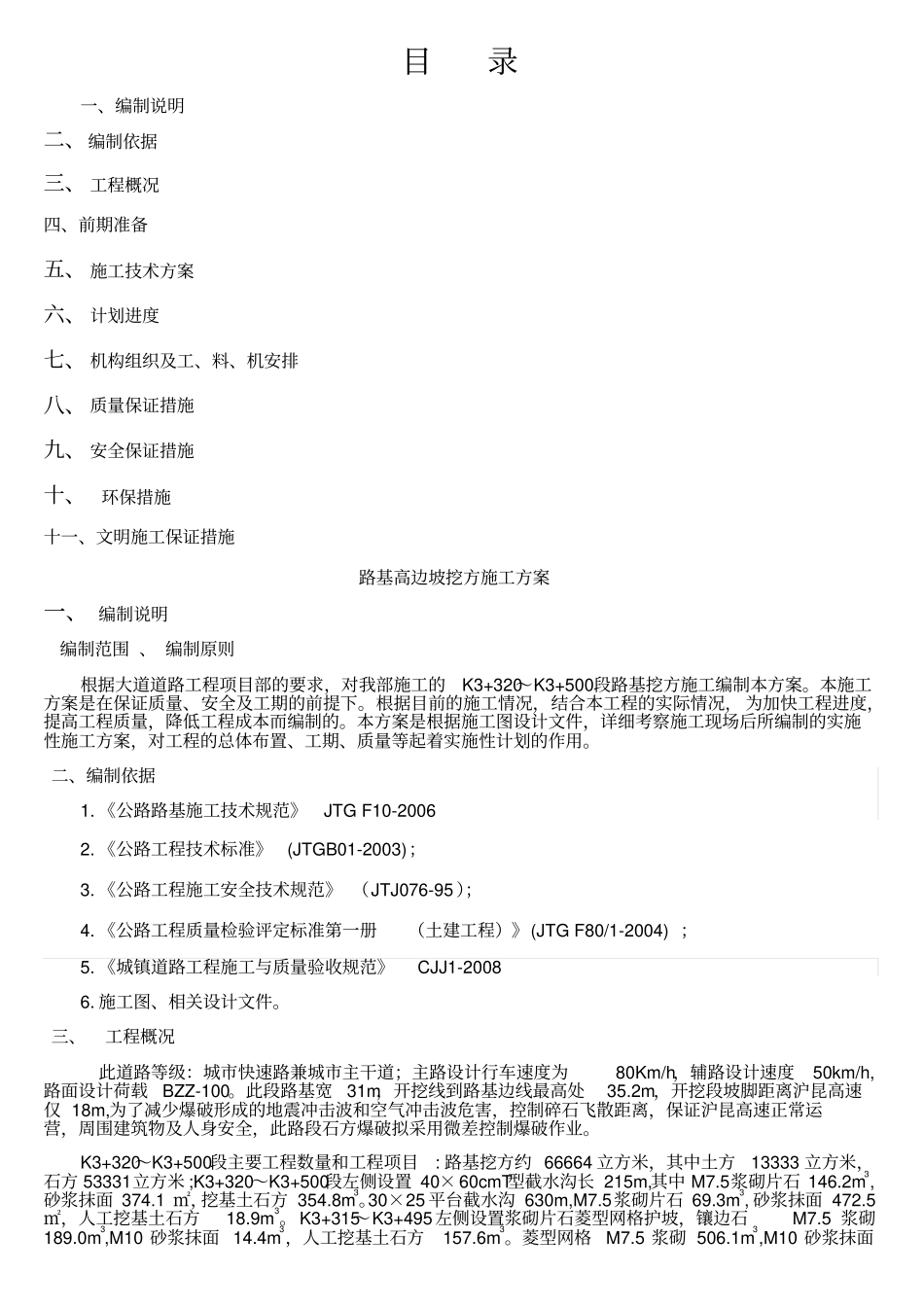

目录一、编制说明二、编制依据三、 工程概况四、前期准备五、 施工技术方案六、 计划进度七、 机构组织及工、料、机安排八、 质量保证措施九、 安全保证措施十、环保措施十一、文明施工保证措施路基高边坡挖方施工方案一、 编制说明编制范围 、 编制原则根据大道道路工程项目部的要求,对我部施工的K3+320~K3+500段路基挖方施工编制本方案
本施工方案是在保证质量、安全及工期的前提下
根据目前的施工情况,结合本工程的实际情况, 为加快工程进度,提高工程质量,降低工程成本而编制的
本方案是根据施工图设计文件,详细考察施工现场后所编制的实施性施工方案,对工程的总体布置、工期、质量等起着实施性计划的作用
二、编制依据1
《公路路基施工技术规范》JTG F10-20062
《公路工程技术标准》(JTGB01-2003);3
《公路工程施工安全技术规范》 (JTJ076-95 );4
《公路工程质量检验评定标准第一册(土建工程)》(JTG F80/1-2004) ;5
《城镇道路工程施工与质量验收规范》CJJ1-20086
施工图、相关设计文件
三、工程概况此道路等级:城市快速路兼城市主干道;主路设计行车速度为80Km/h,辅路设计速度50km/h,路面设计荷载BZZ-100
此段路基宽31m,开挖线到路基边线最高处35
2m,开挖段坡脚距离沪昆高速仅 18m,为了减少爆破形成的地震冲击波和空气冲击波危害,控制碎石飞散距离,保证沪昆高速正常运营,周围建筑物及人身安全,此路段石方爆破拟采用微差控制爆破作业
K3+320~K3+500段主要工程数量和工程项目: 路基挖方约 66664 立方米,其中土方13333 立方米,石方 53331立方米 ;K3+320~K3+500段左侧设置 40× 60cmT型截水沟长 215m,其中 M7
5浆砌片石 146
2m3,砂浆抹面 374
