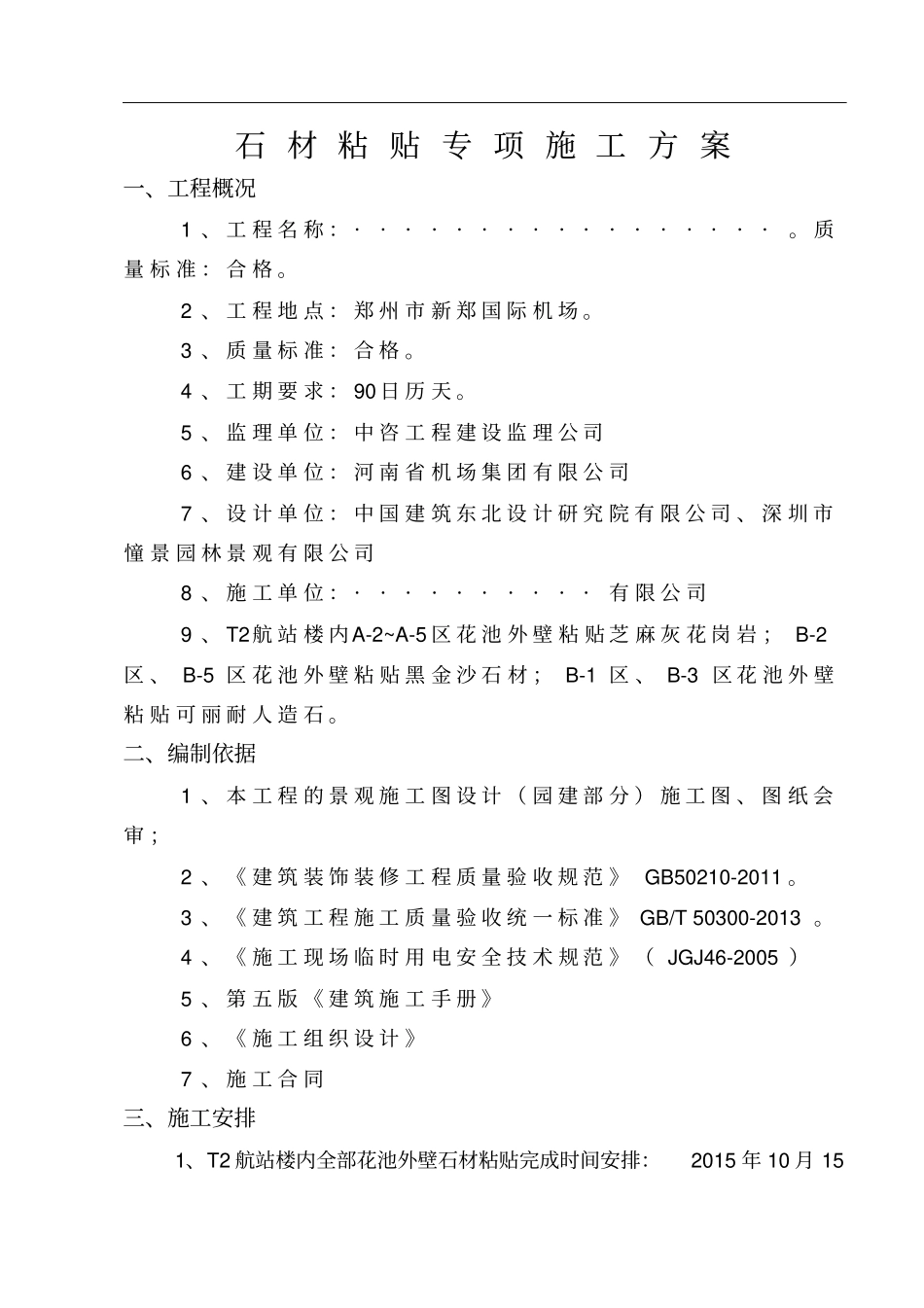

石 材 粘 贴 专 项 施 工 方 案一、工程概况1 、 工 程 名 称 : ·················。 质量 标 准 : 合 格 。2 、 工 程 地 点 : 郑 州 市 新 郑 国 际 机 场 。3 、 质 量 标 准 : 合 格 。4 、 工 期 要 求 : 90 日 历 天 。5 、 监 理 单 位 : 中 咨 工 程 建 设 监 理 公 司6 、 建 设 单 位 : 河 南 省 机 场 集 团 有 限 公 司7 、 设 计 单 位 : 中 国 建 筑 东 北 设 计 研 究 院 有 限 公 司 、 深 圳 市憧 景 园 林 景 观 有 限 公 司8 、 施 工 单 位 : ··········有 限 公 司9 、 T2航 站 楼 内A-2~A-5 区 花 池 外 壁 粘 贴 芝 麻 灰 花 岗 岩 ; B-2区 、 B-5 区 花 池 外 壁 粘 贴 黑 金 沙 石 材 ; B-1 区 、 B-3 区 花 池 外 壁粘 贴 可 丽 耐 人 造 石 。二、编制依据1 、 本 工 程 的 景 观 施 工 图 设 计 ( 园 建 部 分 ) 施 工 图 、 图 纸 会审 ;2 、 《 建 筑 装 饰 装 修 工 程 质 量 验 收 规 范 》 GB50210-2011 。3 、 《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》 GB/T 50300-2013 。4 、 《 施 工 现 场 临 时 用 电 安 全 技 术 规 范 》 ( JGJ46-2005 )5 、 第 五 版 《 建 筑 施 工 手 册 》6 、 《 施 工 组 织 设 计 》7 、 施 工 合 同三、施工安排1、T2 航站楼内全部花池外壁石材粘贴完成时间安排:2015 年 10 月 15日--2015 年 11 月 15 日。2、施工目标( 1 ) 质 量 目 标 : 争 创 优 质 工 程 。( 2 ) 安 全 目 标 : 杜 绝 重 大 伤 亡 和 重 大 设 备 事 故 , 轻 伤 事 故率 控 制 在 5 ‰ 以 内 , 杜 绝 火 灾 事 故 和 重 大 刑 事 案 件 。( 3 ) 文 明 施 工 目 标 : 争 创 安 全 文 明 工 地 。3、施工现场安排建立由工程经理为主要领导人的领导小组,并落实从项目管理人员到施工队伍的各级负责人。本工程考虑到施工量较大,因此同时安排几个施工班组同时施工。石材粘贴工程施工用水泥砂浆采用现场搅拌、小车进行水平运输...
