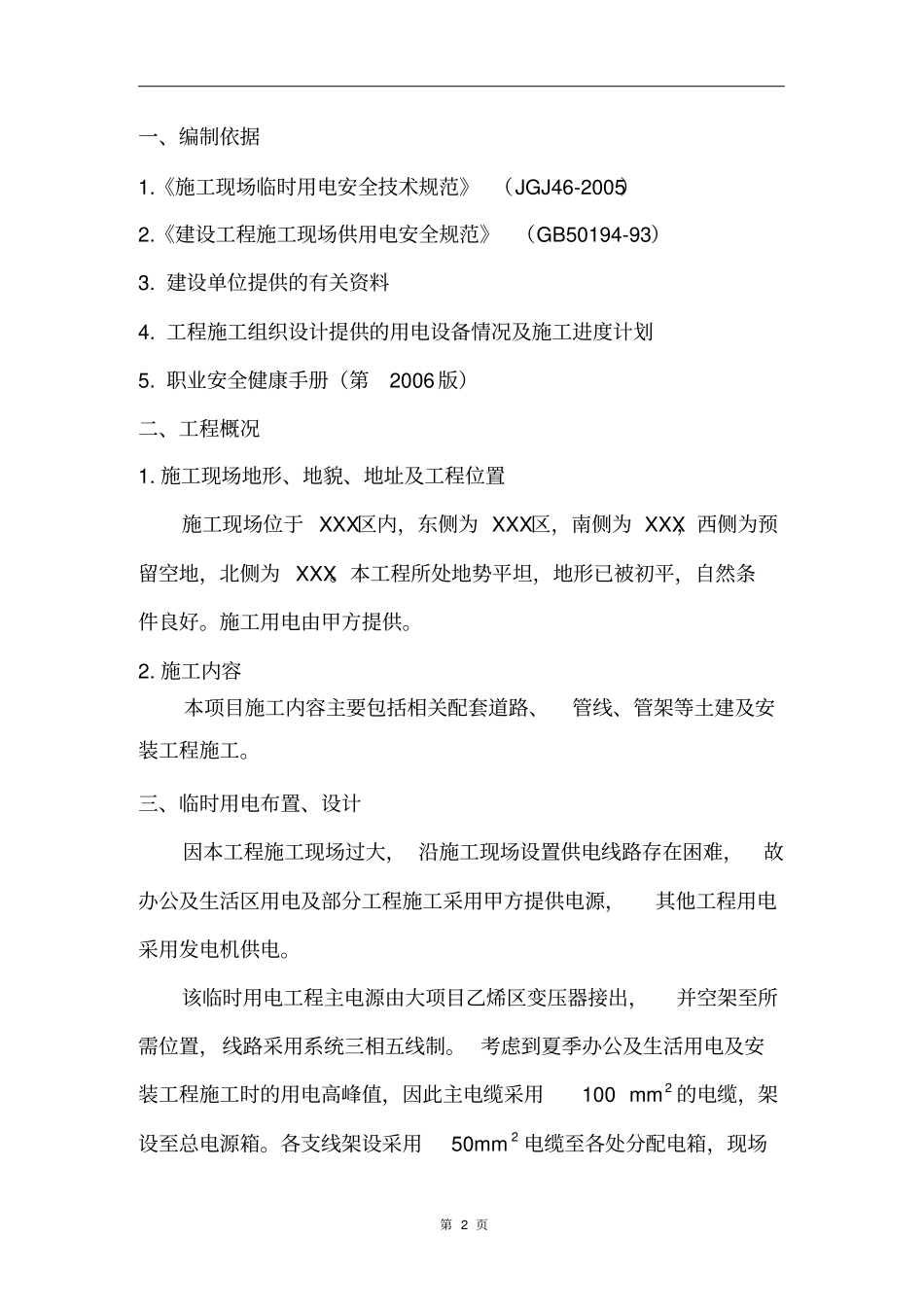

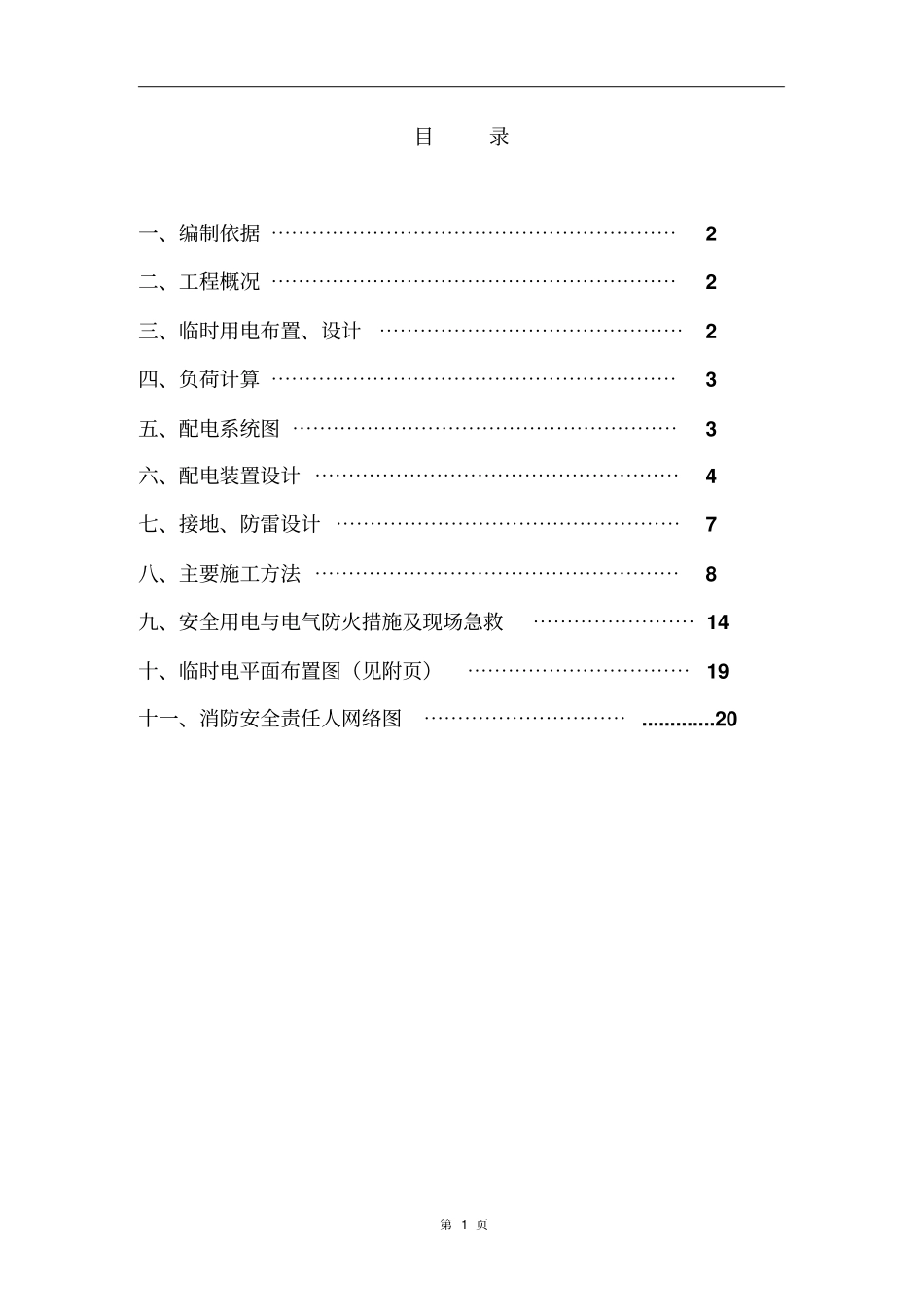

石 油 化 工 工 程 建 设 项 目临 时 用 电 方 案编 制 人:审 核 人:批 准 人:xxx 石化建筑安装工程有限公司2008 年 5 月 4 日第 1 页目录一、编制依据 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 二、工程概况 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 三、临时用电布置、设计⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2四、负荷计算 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3五、配电系统图 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 六、配电装置设计 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4七、接地、防雷设计 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 八、主要施工方法 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8九、安全用电与电气防火措施及现场急救⋯⋯⋯⋯⋯⋯⋯⋯ 14十、临时电平面布置图(见附页)⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯19十一、消防安全责任人网络图⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ .............20第 2 页一、编制依据1.《施工现场临时用电安全技术规范》 (JGJ46-2005)2.《建设工程施工现场供用电安全规范》 (GB50194-93)3. 建设单位提供的有关资料4. 工程施工组织设计提供的用电设备情况及施工进度计划5. 职业安全健康手册(第2006 版)二、工程概况1. 施工现场地形、地貌、地址及工程位置施工现场位于 XXX区内,东侧为 XXX区,南侧为 XXX,西侧为预留空地,北侧为 XXX。本工程所处地势平坦,地形已被初平,自然条件良好。施工用电由甲方提供。2. 施工内容本项目施工内容主要包括相关配套道路、管线、管架等土建及安装工程施工。三、临时用电布置、设计因本工程施工现场过大, 沿施工现场设置供电线路存在困难,故办公及生活区用电及部分工程施工采用甲方提供电源,其他工程用电采用发电机供电。该临时用电工程主电源由大项目乙烯区变压器接出,并空架至所需位置,线路采用系统三相五线制。 考虑到夏季办公及生活用电及安装工程施工时的用电高峰值,因此主电缆采用100 mm 2 的电缆,架设至总电源箱。各支线架设采用50mm 2 电缆至各处分配电箱,现场第 3 页临时办公室内照明用电采用220V 。电缆敷设时,主线采用五芯电缆,动力采用四芯电缆,照明金属外壳采用三芯电缆。根据施工平面布置图, 并结合现场情况确定了总电源箱和分电源箱的位置。四、负荷计算主要用电施工设备参数表序号名称规格单位数量备注1 电焊机400A 台2 44KW 2 焊条烘干箱台2 10KW 3 蛙式打夯机台2...
