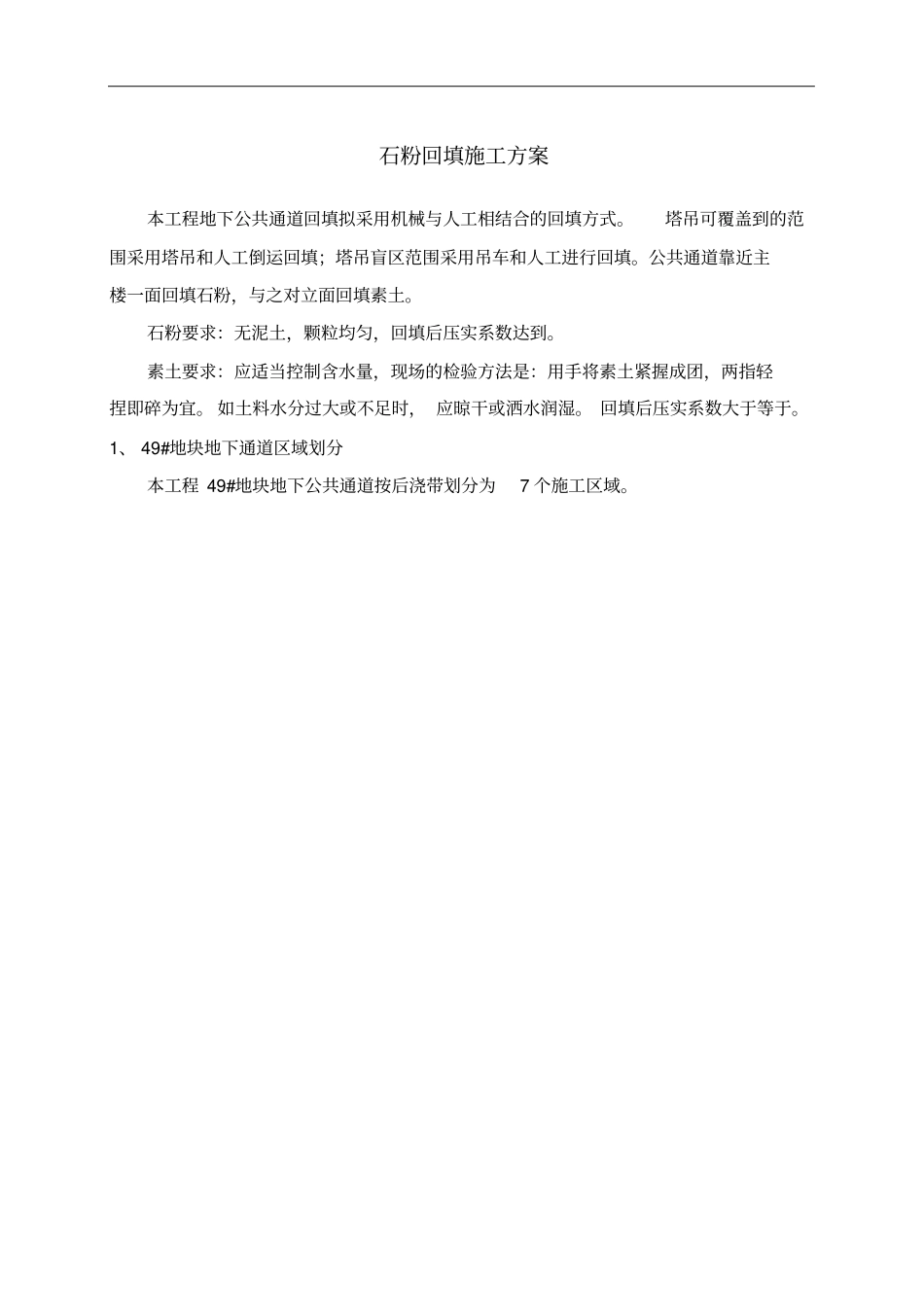

编号:广东省客家商会总部经济项目二期49# 地块石粉回填施工方案编 制 人 :审 核 人 :批 准 人 :石粉回填施工方案本工程地下公共通道回填拟采用机械与人工相结合的回填方式
塔吊可覆盖到的范围采用塔吊和人工倒运回填;塔吊盲区范围采用吊车和人工进行回填
公共通道靠近主楼一面回填石粉,与之对立面回填素土
石粉要求:无泥土,颗粒均匀,回填后压实系数达到
素土要求:应适当控制含水量,现场的检验方法是:用手将素土紧握成团,两指轻捏即碎为宜
如土料水分过大或不足时, 应晾干或洒水润湿
回填后压实系数大于等于
1、 49#地块地下通道区域划分本工程 49#地块地下公共通道按后浇带划分为7 个施工区域
钢板桩定位示意线钢板桩定位示意线钢板桩定位示意线钢板桩定位示意线钢板桩定位示意线钢板桩定位示意线钢板桩定位示意线地下公共通道区域挖机通道施工缝说明:1、 阴影区域作为临时施工缝隔离出的后浇区,待地下通道两侧剪力墙施工到地下室底板底 -3
800m标高处时,抽出钢板桩,回填完毕后再组织该区域施工
2、现场钢板桩定位距通道外墙2m~3m(计算取 2
5m), 如平面图所示
3、在场地北侧 48#、49#地块连接通道处设置挖机进出通道,具体位置详平面图,此区域的通道基坑开挖时宜留置通道原土不挖,底板、侧壁均暂不施工,待其它大范围的区域通道施工完成再施工
4、车道及楼梯间的区域,从土方开挖到通道主体结构施工的每一道工序都应相较于其它优先组织施工
5、 表示各施工段的施工流水方向,通道可以自南向北根据后浇带或现场实际条件分段组织流水施工

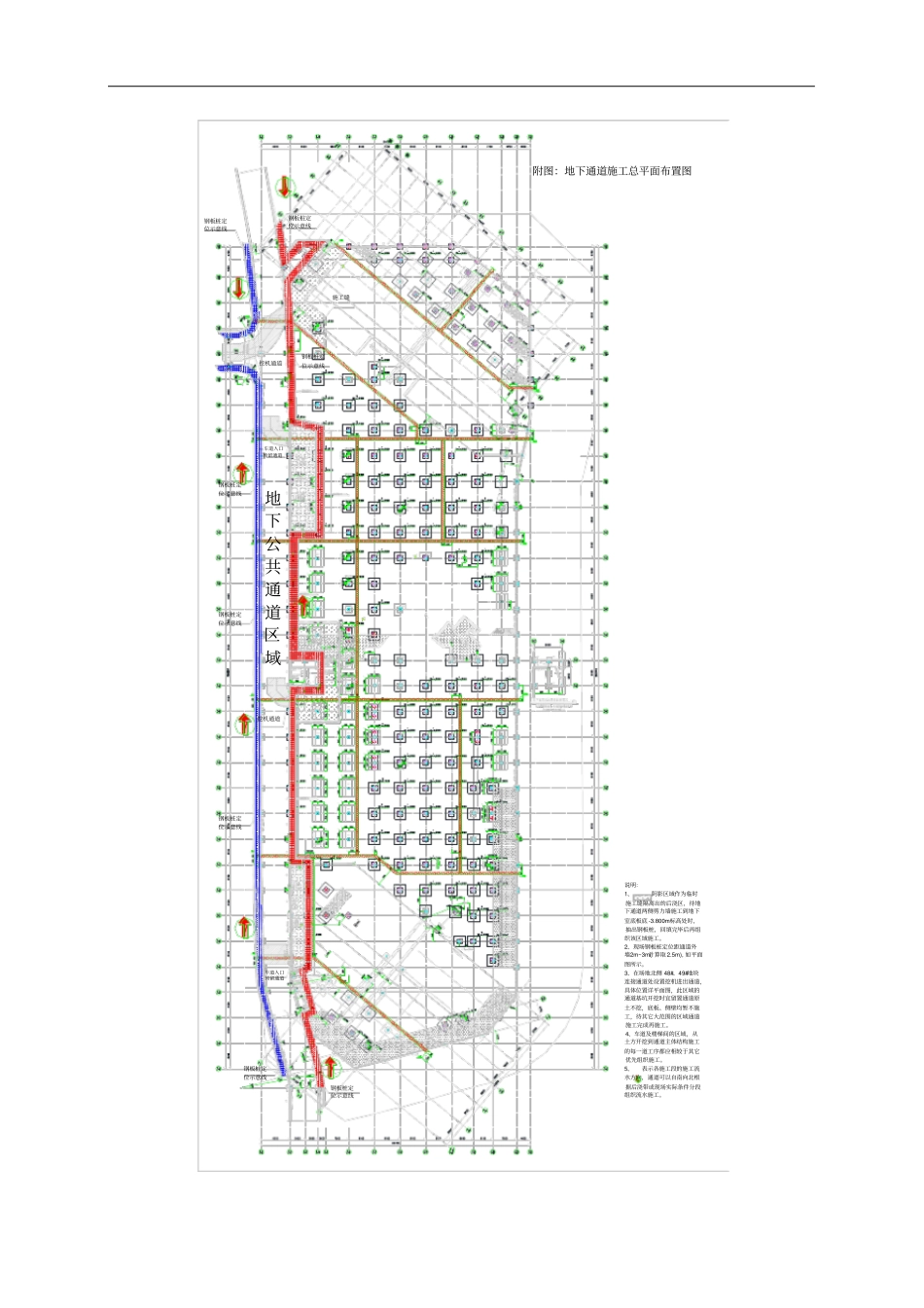

附图:地下通道施工总平面布置图挖机通道车道入口车道入口预留通道预留通道钢板桩定位示意线2、 临时堆放场地根据现场的实际情况,第一段地下室通道回填材料堆放在围墙外侧联澳路上;第二~六段分别在每段中间位置设置一个堆放场地,最后段地下室通道回填材料堆放在围墙外侧洋环
