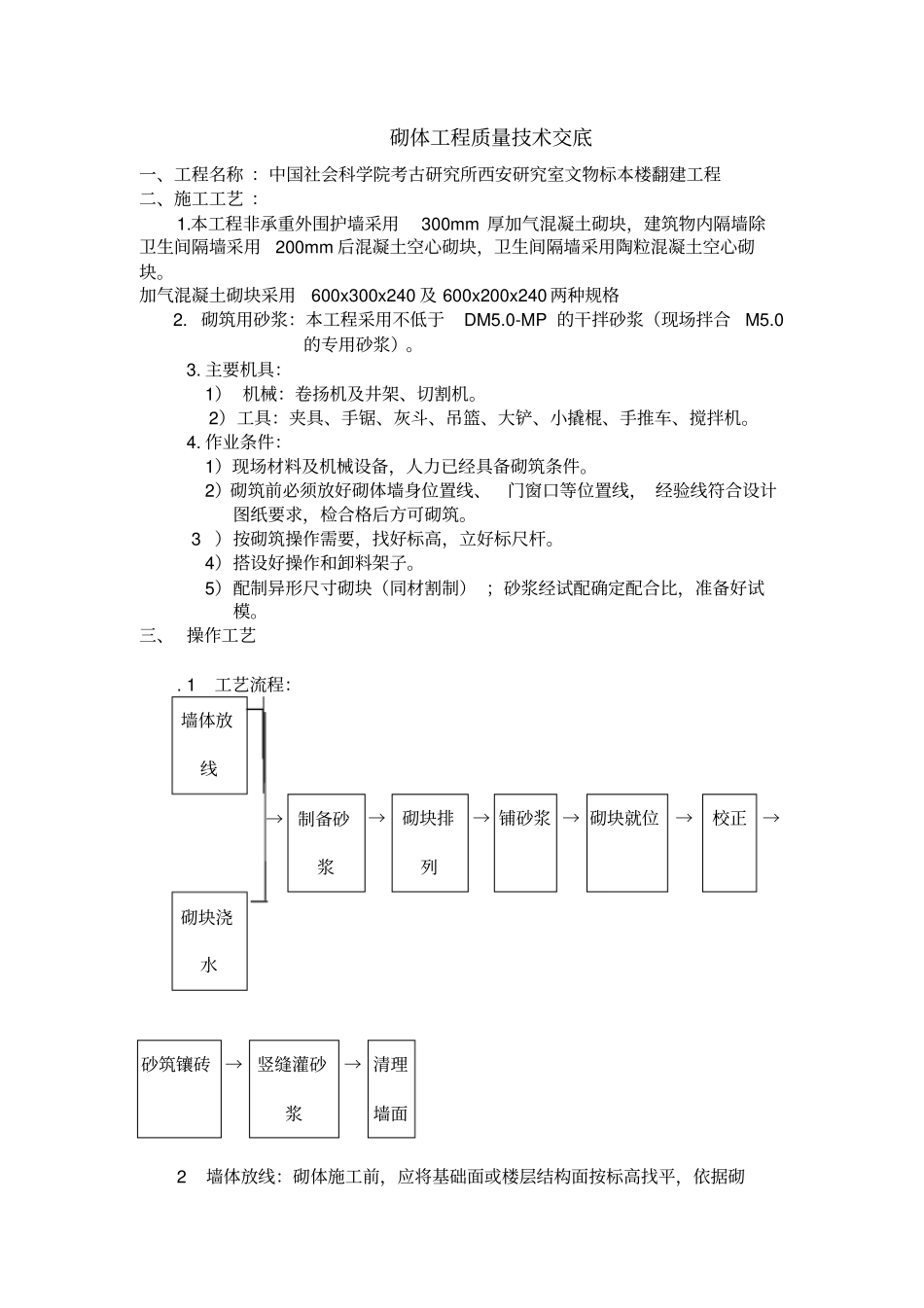

砌体工程质量技术交底一、工程名称 :中国社会科学院考古研究所西安研究室文物标本楼翻建工程二、施工工艺 :1.本工程非承重外围护墙采用300mm 厚加气混凝土砌块,建筑物内隔墙除卫生间隔墙采用200mm 后混凝土空心砌块,卫生间隔墙采用陶粒混凝土空心砌块。加气混凝土砌块采用600x300x240 及 600x200x240 两种规格 2. 砌筑用砂浆:本工程采用不低于DM5.0-MP 的干拌砂浆(现场拌合M5.0的专用砂浆)。3. 主要机具:1) 机械:卷扬机及井架、切割机。2)工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车、搅拌机。4. 作业条件:1)现场材料及机械设备,人力已经具备砌筑条件。2)砌筑前必须放好砌体墙身位置线、门窗口等位置线, 经验线符合设计图纸要求,检合格后方可砌筑。 3 )按砌筑操作需要,找好标高,立好标尺杆。4)搭设好操作和卸料架子。5)配制异形尺寸砌块(同材割制) ;砂浆经试配确定配合比,准备好试模。三、 操作工艺. 1 工艺流程:墙体放线→制备砂浆→砌块排列→ 铺砂浆 → 砌块就位→校正→砌块浇水砂筑镶砖→竖缝灌砂浆→ 清理墙面2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线。排列砌块的方法和要求如下:1)砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。2)砌块排列应从地基或基础面、±0.00 面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。3)砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的 1/3,也不应小于 150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。4)外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其它的构造措施; 砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。5)加气混凝土砌块墙的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于 90%;竖向灰缝砂浆饱满度不应小于80%。砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为20~25mm,垂直灰缝宽度为20mm。大于 30mm 的垂直缝,应用 C20 的细石混凝土灌实。6)砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小...
