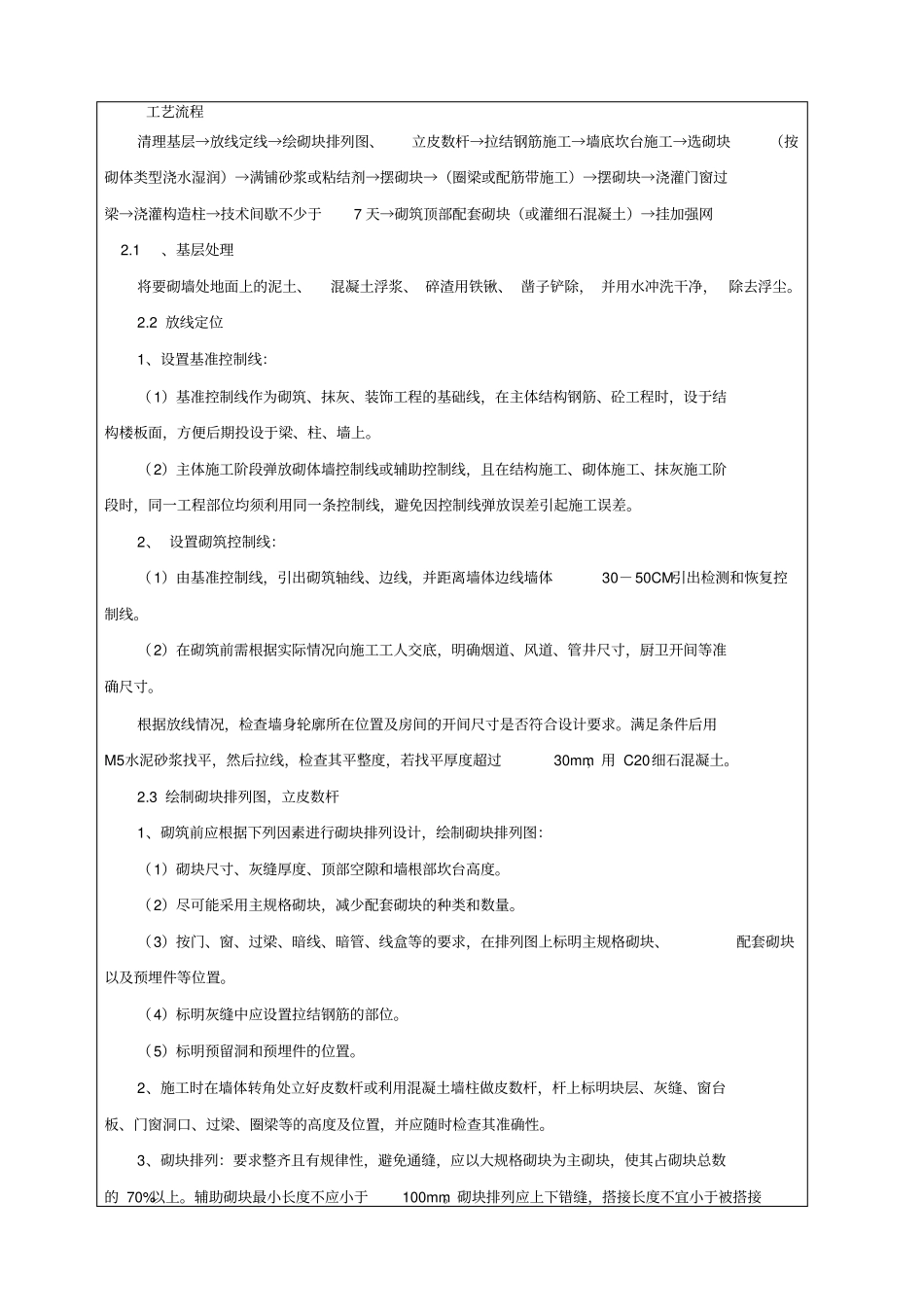

砌体工程施工技术交底工程名称:安庆华茂1958工程交底部位各栋楼主体砌体结构施工分部分项工程名称砌体工程一.施工准备1
1.材料准备(1)外墙采用混凝土空心砌块(容重≤1000kg/m3);电梯井道四周及厨卫四周墙体采用混凝土空心砌块(容重≤1000kg/m3);其他部分内墙均采用蒸压加气混凝土砌块(容重≤550kg/m3)
地上部分采用M5混合砂浆砌筑,地下部分采用M5水泥砂浆砌筑
2.砌筑前各项机具设备准备工作砌体施工垂直运输设备高层采用型号为SCD200/200 双笼施工电梯,多层及B 区部分商业楼号采用龙门吊运输,前期塔吊可以协助使用
其它小型机具由施工作业队伍自备
(1)砌筑前楼层内各部分的放线必须做好
(2)构造柱马牙槎,直槎预留钢筋的制作
(3)预制砼砖(供门窗安设固定用)提前预制,砌墙时随砌体一道,置于各洞口内
柱、剪力墙上弹好500(或 1000)控制线
因不同材料墙体交接处必须用拉结筋连成整体,本工程框架结构砼柱墙体与砌体连接采用植筋方法具体为:填充墙应沿钢筋混凝土墙或柱全高不超过 500mm 设置 2 Ф 6 拉结钢筋
拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的混凝土墙柱上
有拉结钢筋处水平灰缝厚度应比拉结钢筋直径大 4mm
后植钢筋的锚固长度不小于 60mm
钢筋伸入填充墙内的长度对于对于蒸压加气混凝土砌块不应小于 700mm,对抗震设防烈度 6 度、 7 度及以上的地区,均不应小于1000mm;末端应有 90 ° 弯钩”
施工方法:1、根据相关施工图纸标出墙拉筋、圈梁、过梁等钢筋的位置,用冲击钻钻孔,钻头直径应大于钢筋直径2mm以上,孔深≥ 10d(d 为钢筋直径 )
2、先用吹风机吹除孔内碎屑、粉尘
3、将已配好的胶体集中放置,将钢筋蘸胶后慢慢插入孔内,并旋转360 度左右
所植钢筋的固化时间不少于24 小时,
