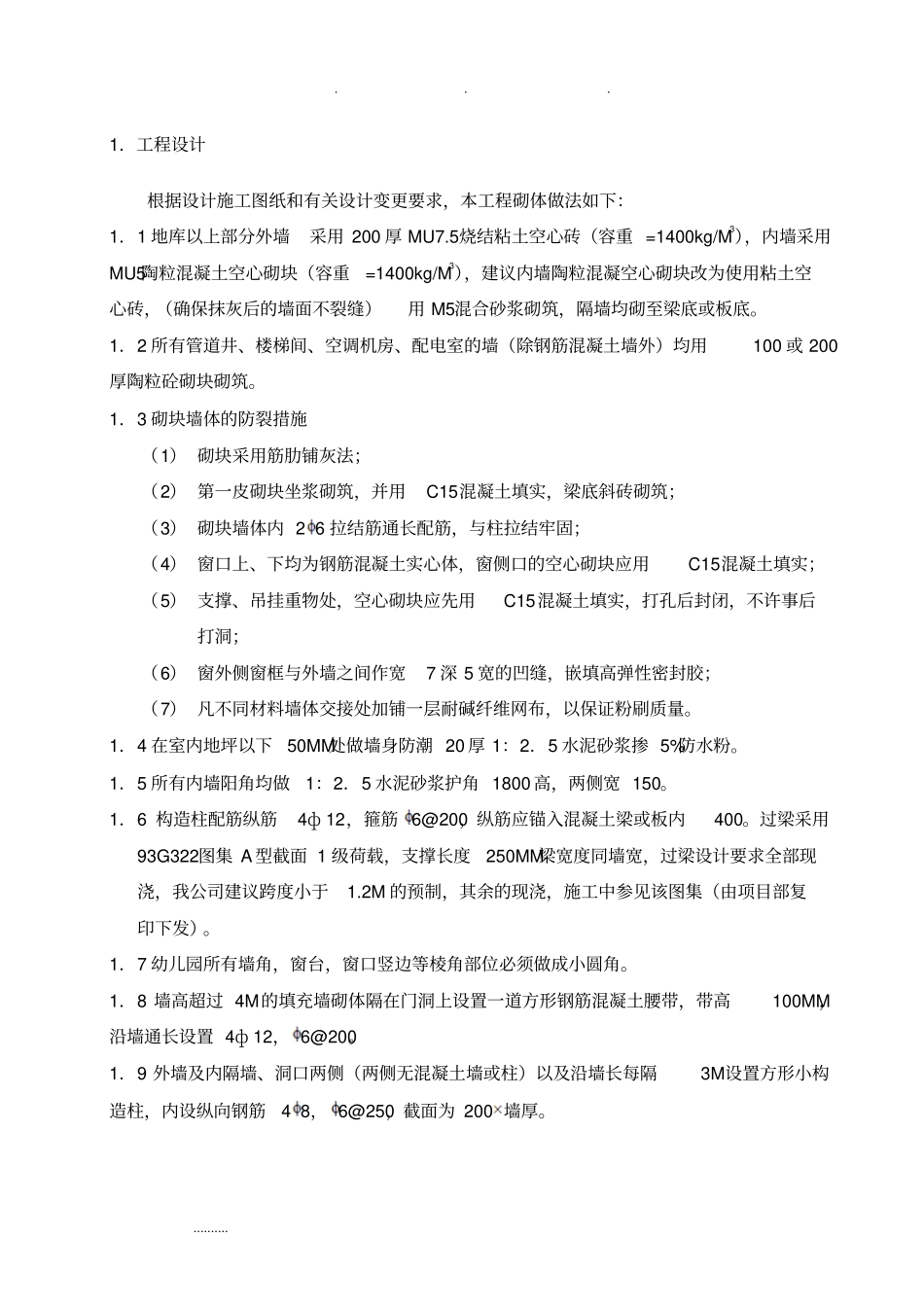

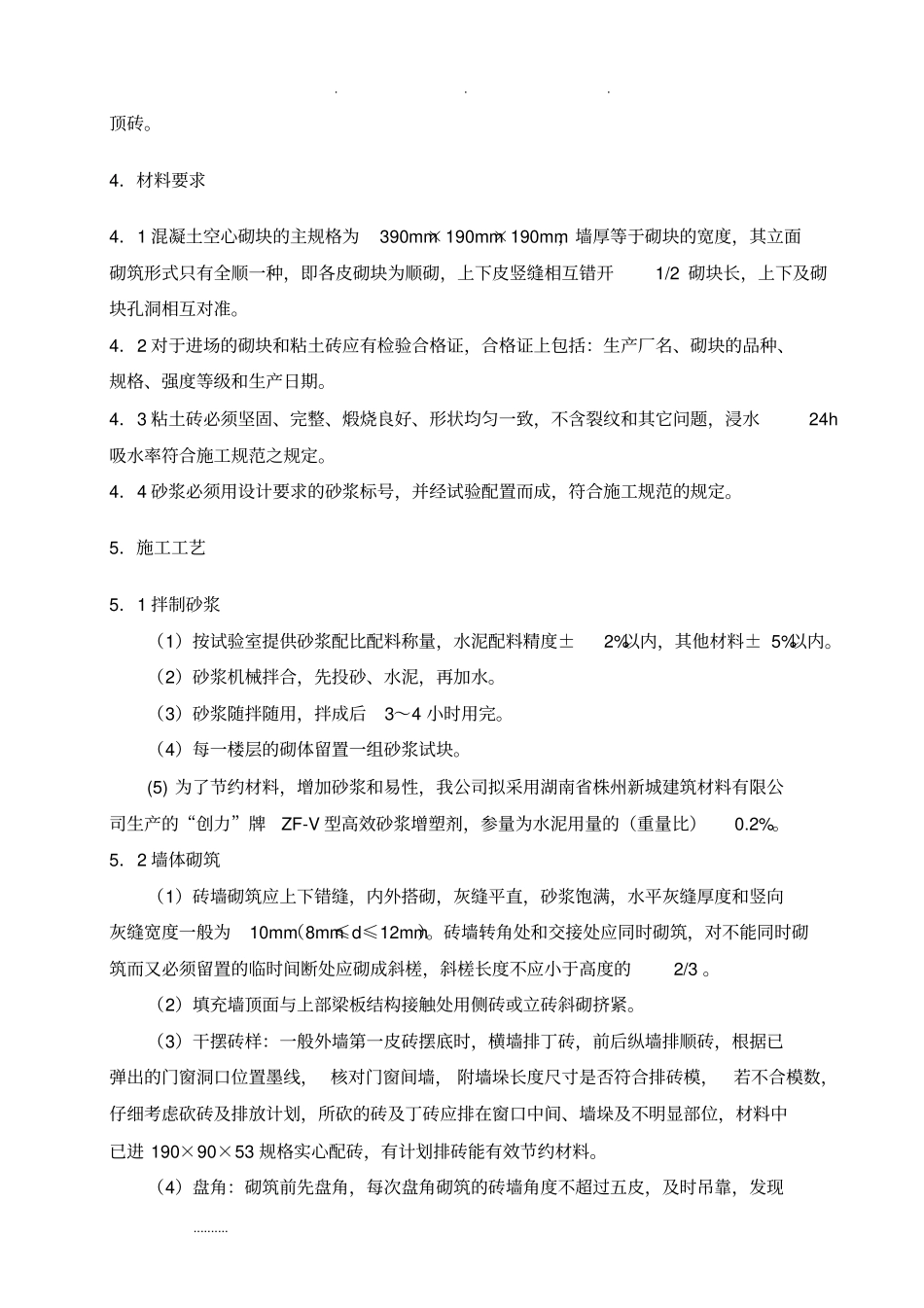

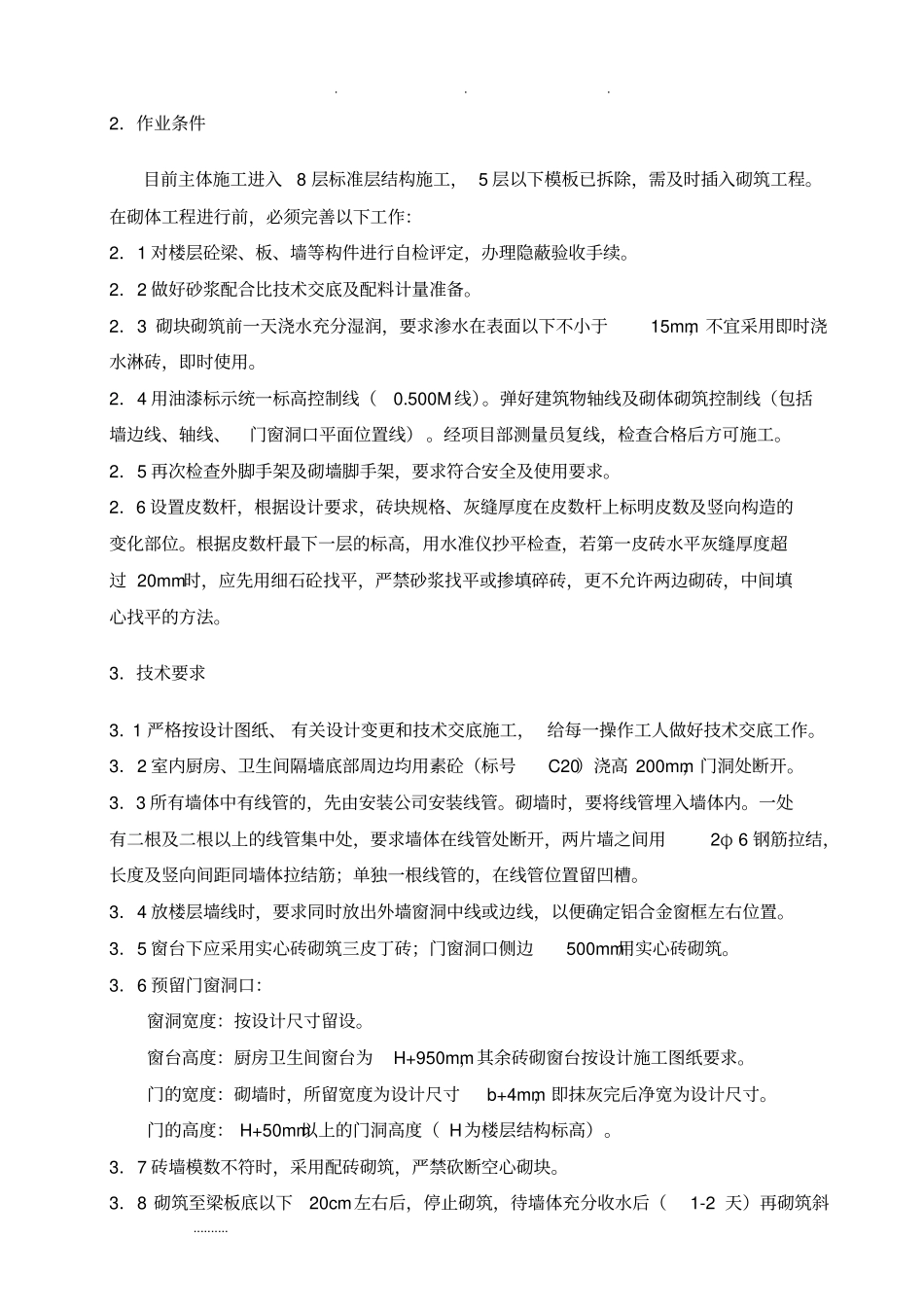

. . . .......... 1.工程设计根据设计施工图纸和有关设计变更要求,本工程砌体做法如下:1.1 地库以上部分外墙采用 200 厚 MU7.5烧结粘土空心砖(容重 =1400kg/M3),内墙采用MU5陶粒混凝土空心砌块(容重=1400kg/M3),建议内墙陶粒混凝空心砌块改为使用粘土空心砖,(确保抹灰后的墙面不裂缝)用 M5混合砂浆砌筑,隔墙均砌至梁底或板底。1.2 所有管道井、楼梯间、空调机房、配电室的墙(除钢筋混凝土墙外)均用100 或 200厚陶粒砼砌块砌筑。1.3 砌块墙体的防裂措施(1) 砌块采用筋肋铺灰法;(2) 第一皮砌块坐浆砌筑,并用C15混凝土填实,梁底斜砖砌筑;(3) 砌块墙体内 2 6 拉结筋通长配筋,与柱拉结牢固;(4) 窗口上、下均为钢筋混凝土实心体,窗侧口的空心砌块应用C15混凝土填实;(5) 支撑、吊挂重物处,空心砌块应先用C15混凝土填实,打孔后封闭,不许事后打洞;(6) 窗外侧窗框与外墙之间作宽7 深 5 宽的凹缝,嵌填高弹性密封胶;(7) 凡不同材料墙体交接处加铺一层耐碱纤维网布,以保证粉刷质量。1.4 在室内地坪以下50MM处做墙身防潮 20 厚 1:2.5 水泥砂浆掺 5%防水粉。1.5 所有内墙阳角均做1:2.5 水泥砂浆护角 1800 高,两侧宽 150。1.6 构造柱配筋纵筋4ф 12,箍筋 6@200,纵筋应锚入混凝土梁或板内400。过梁采用93G322图集 A 型截面 1 级荷载,支撑长度250MM梁宽度同墙宽,过梁设计要求全部现浇,我公司建议跨度小于1.2M 的预制,其余的现浇,施工中参见该图集(由项目部复印下发)。1.7 幼儿园所有墙角,窗台,窗口竖边等棱角部位必须做成小圆角。1.8 墙高超过 4M的填充墙砌体隔在门洞上设置一道方形钢筋混凝土腰带,带高100MM,沿墙通长设置 4ф 12, 6@200。1.9 外墙及内隔墙、洞口两侧(两侧无混凝土墙或柱)以及沿墙长每隔3M设置方形小构造柱,内设纵向钢筋4 8, 6@250,截面为 200 墙厚。. . . .......... 2.作业条件目前主体施工进入8 层标准层结构施工, 5 层以下模板已拆除,需及时插入砌筑工程。在砌体工程进行前,必须完善以下工作:2.1 对楼层砼梁、板、墙等构件进行自检评定,办理隐蔽验收手续。2.2 做好砂浆配合比技术交底及配料计量准备。2.3 砌块砌筑前一天浇水充分湿润,要求渗水在表面以下不小于15mm,不宜采用即时浇水淋砖,即时使用。2.4 用油漆标示统一标高控制线(0.500M 线)。弹好建筑物轴线及砌体砌筑控制...
