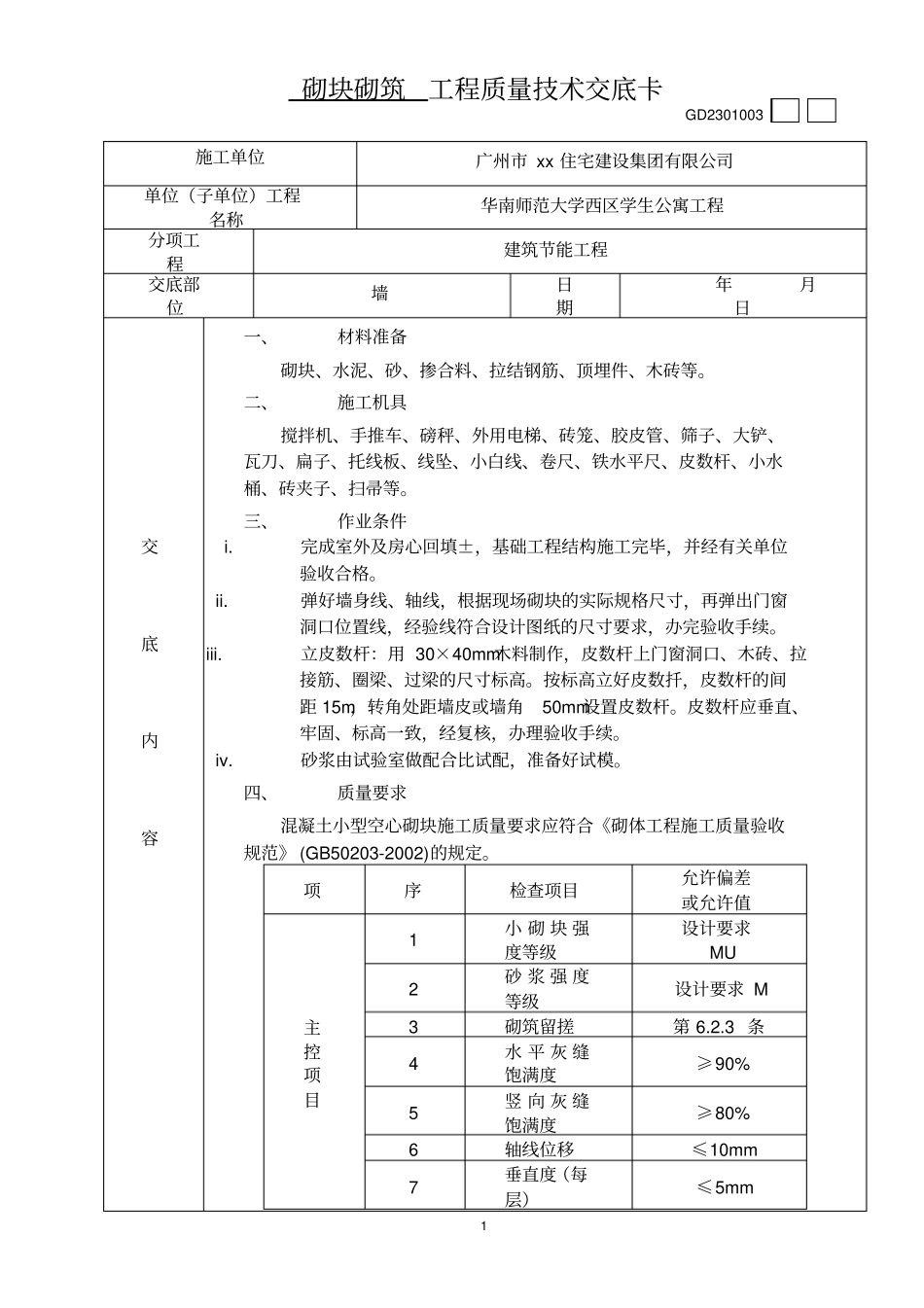

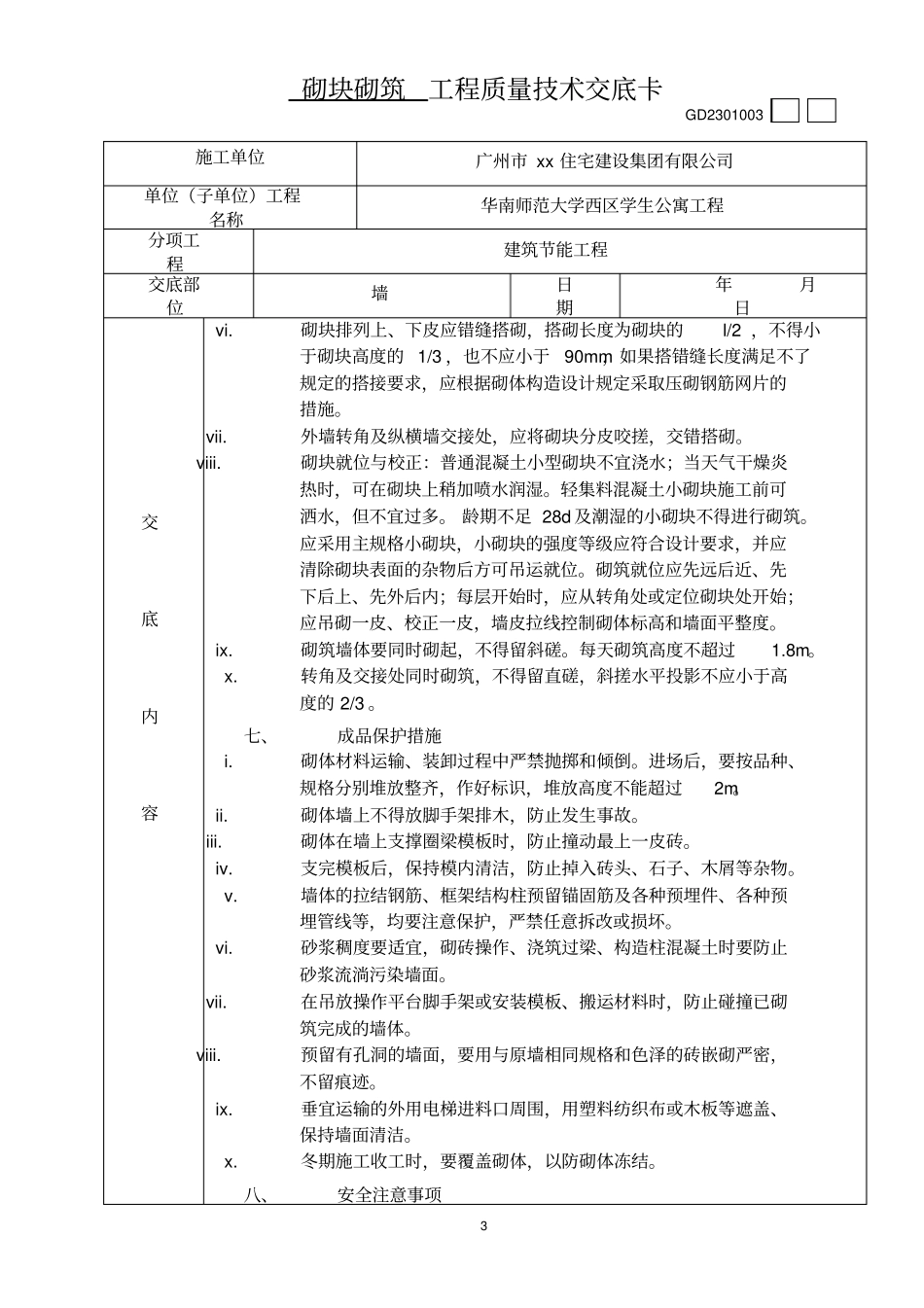

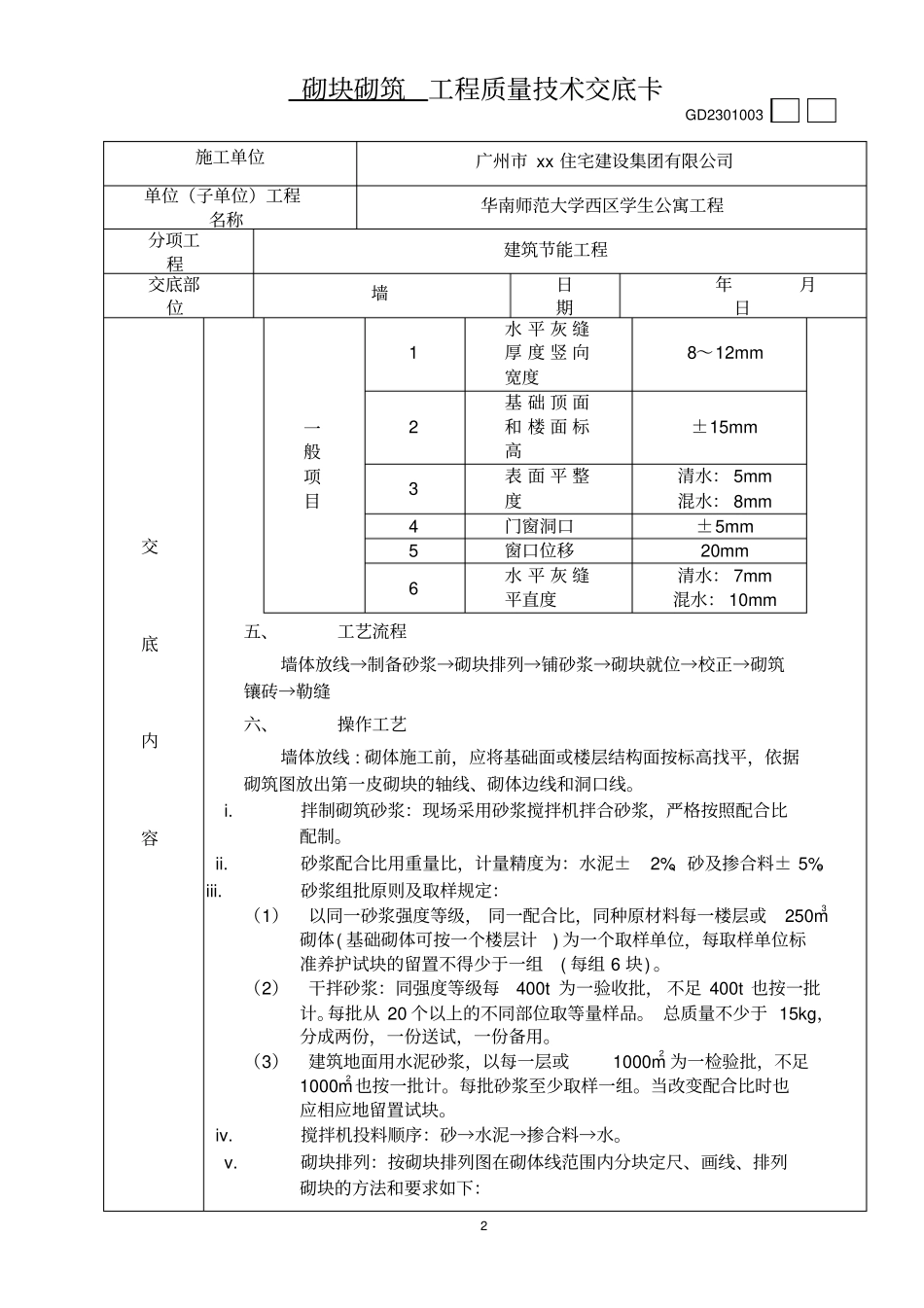

砌块砌筑工程质量技术交底卡GD2301003 1 施工单位广州市 xx 住宅建设集团有限公司单位(子单位)工程名称华南师范大学西区学生公寓工程分项工程建筑节能工程交底部位墙日期年月日交底内容一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等。二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。三、作业条件i.完成室外及房心回填±,基础工程结构施工完毕,并经有关单位验收合格。ii.弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。iii.立皮数杆:用 30×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数扦,皮数杆的间距 15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理验收手续。iv.砂浆由试验室做配合比试配,准备好试模。四、质量要求混凝土小型空心砌块施工质量要求应符合《砌体工程施工质量验收规范》 (GB50203-2002)的规定。项序检查项目允许偏差或允许值主控项目1 小 砌 块 强度等级设计要求MU 2 砂 浆 强 度等级设计要求 M 3 砌筑留搓第 6.2.3 条4 水 平 灰 缝饱满度≥90% 5 竖 向 灰 缝饱满度≥80% 6 轴线位移≤10mm 7 垂直度(每层)≤5mm 砌块砌筑工程质量技术交底卡GD2301003 2 施工单位广州市 xx 住宅建设集团有限公司单位(子单位)工程名称华南师范大学西区学生公寓工程分项工程建筑节能工程交底部位墙日期年月日交底内容一般项目1 水 平 灰 缝厚 度 竖 向宽度8~12mm 2 基 础 顶 面和 楼 面 标高±15mm 3 表 面 平 整度清水: 5mm 混水: 8mm 4 门窗洞口±5mm 5 窗口位移20mm 6 水 平 灰 缝平直度清水: 7mm 混水: 10mm 五、工艺流程墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝六、操作工艺墙体放线 : 砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。i.拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。ii.砂浆配合比用重量比,计量精度为:水泥±2%、砂及掺合料± 5%。iii.砂浆组批原则及取样规定:(1)以同一砂浆强度等级, 同一配合比,同种原材料每一楼层或250m3砌...
