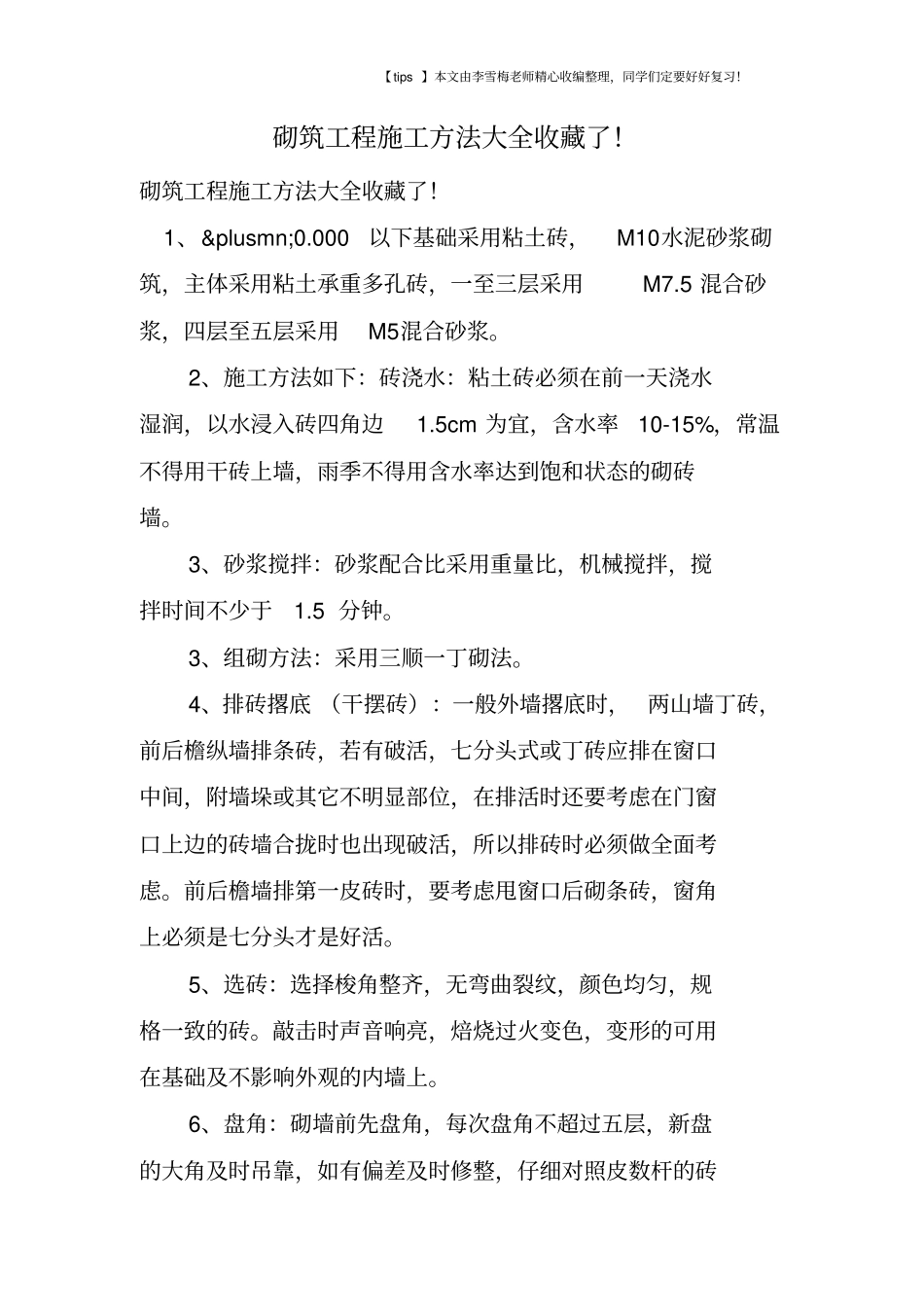

砌筑工程施工方法大全收藏了
砌筑工程施工方法大全收藏了
1、±0
000以下基础采用粘土砖,M10水泥砂浆砌筑,主体采用粘土承重多孔砖,一至三层采用M7
5 混合砂浆,四层至五层采用M5混合砂浆
2、施工方法如下:砖浇水:粘土砖必须在前一天浇水湿润,以水浸入砖四角边1
5cm 为宜,含水率10-15%,常温不得用干砖上墙,雨季不得用含水率达到饱和状态的砌砖墙
3、砂浆搅拌:砂浆配合比采用重量比,机械搅拌,搅拌时间不少于1
3、组砌方法:采用三顺一丁砌法
4、排砖撂底 (干摆砖):一般外墙撂底时, 两山墙丁砖,前后檐纵墙排条砖,若有破活,七分头式或丁砖应排在窗口中间,附墙垛或其它不明显部位,在排活时还要考虑在门窗口上边的砖墙合拢时也出现破活,所以排砖时必须做全面考虑
前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活
5、选砖:选择梭角整齐,无弯曲裂纹,颜色均匀,规格一致的砖
敲击时声音响亮,焙烧过火变色,变形的可用在基础及不影响外观的内墙上
6、盘角:砌墙前先盘角,每次盘角不超过五层,新盘的大角及时吊靠,如有偏差及时修整,仔细对照皮数杆的砖【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习

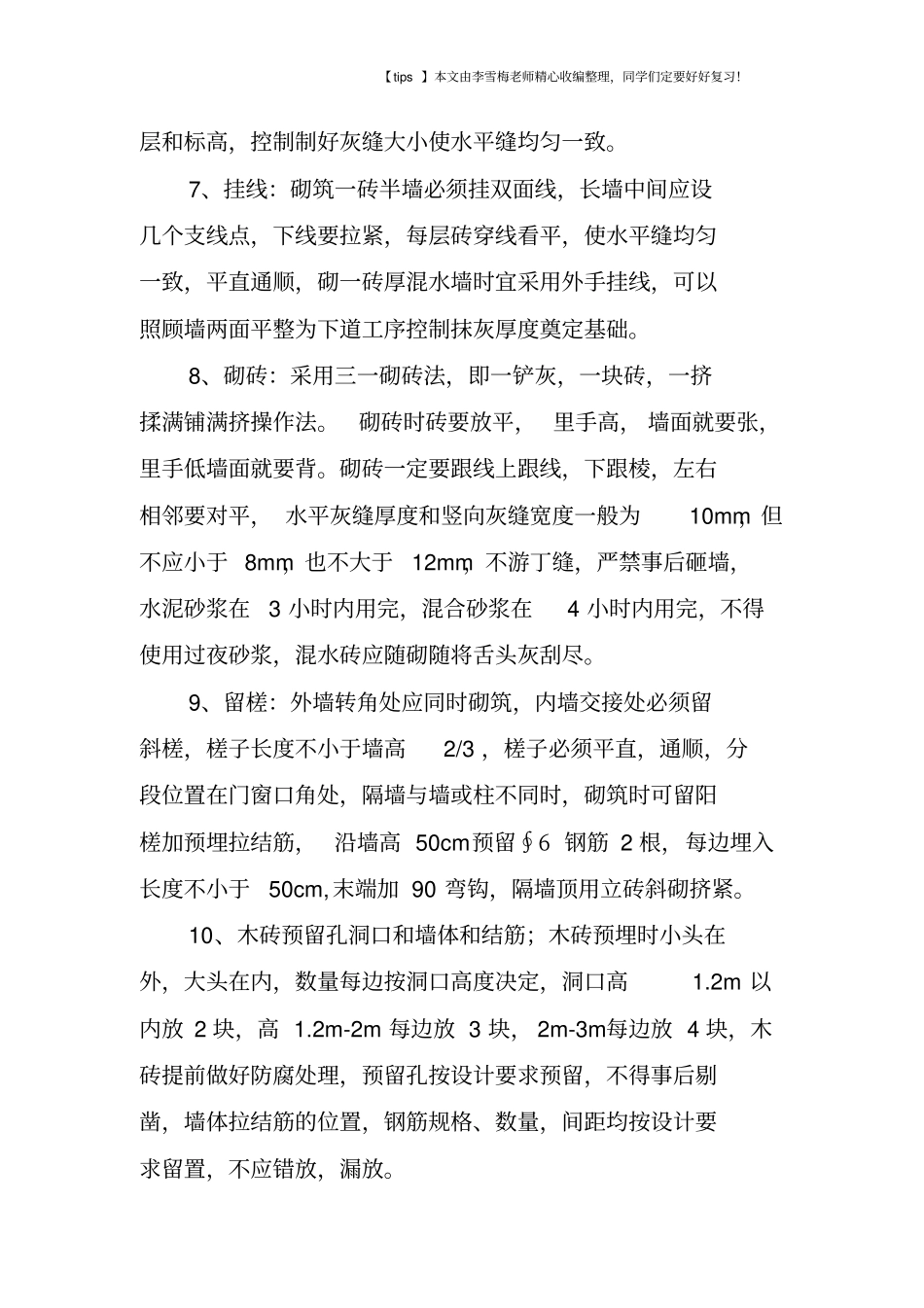

层和标高,控制制好灰缝大小使水平缝均匀一致
7、挂线:砌筑一砖半墙必须挂双面线,长墙中间应设几个支线点,下线要拉紧,每层砖穿线看平,使水平缝均匀一致,平直通顺,砌一砖厚混水墙时宜采用外手挂线,可以照顾墙两面平整为下道工序控制抹灰厚度奠定基础
8、砌砖:采用三一砌砖法,即一铲灰,一块砖,一挤揉满铺满挤操作法
砌砖时砖要放平, 里手高, 墙面就要张,里手低墙面就要背

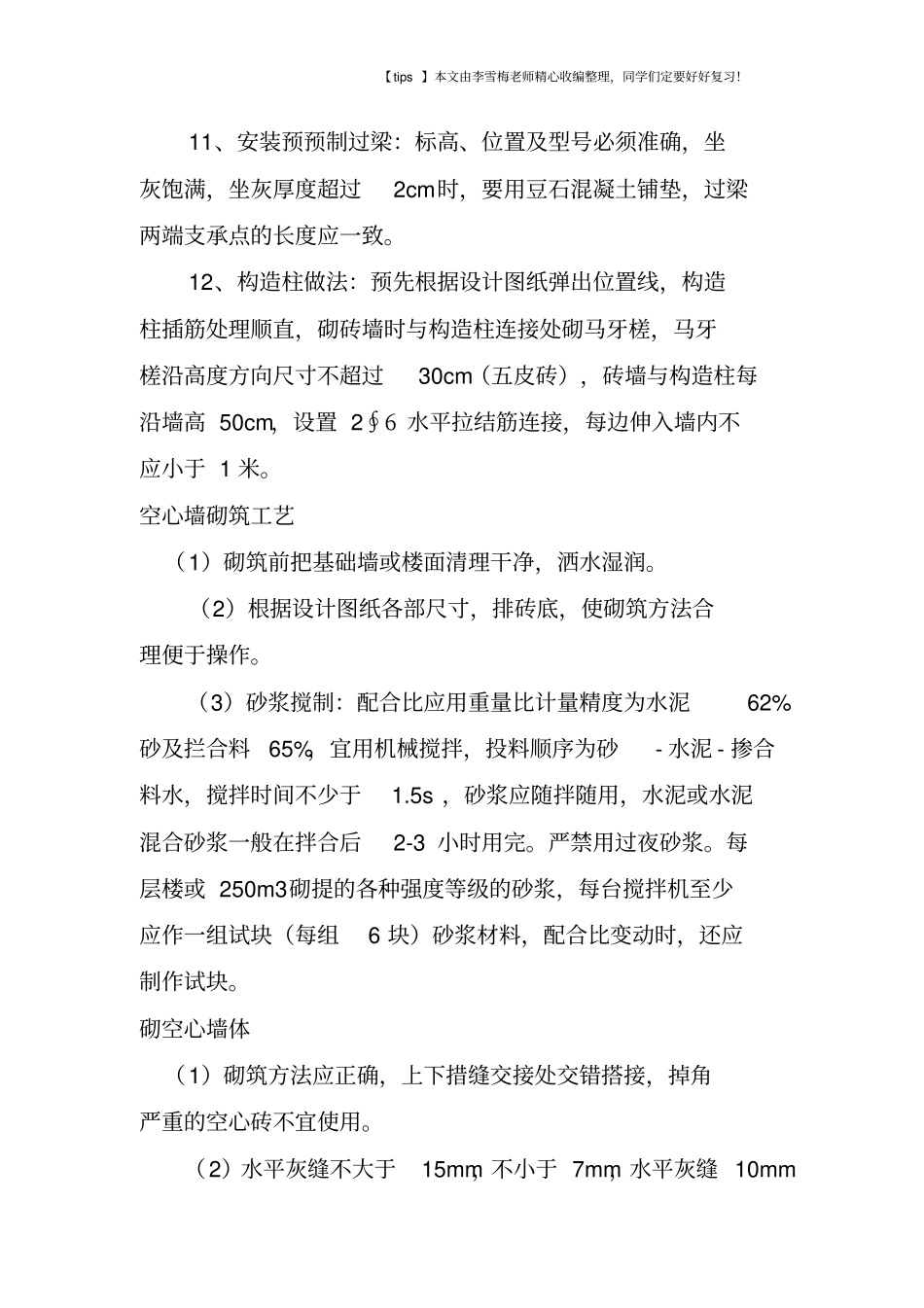

砌砖一定要跟线上跟线,下跟棱,左右相邻要对平, 水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于 8
