仅供参考 [整理 ] 第 1 页 共 9 页安全管理文书砖混结构冬季施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 9 页砖混结构冬季施工方案1
建筑工程冬季施工规程规范(JGJ104-97)2
施工组织设计
二、工程概况本工程为衡水市桃城区北方工业园区橡胶股份片区公租房2#楼,地上六层,结构为砖混结构,基础采用筏板基础,本工程建筑抗震设防裂度为 7 度,根据总进度计划及现场实际,冬施阶段主要有以下分项分部工程:砼工程、砌筑工程、钢筋工程、室外回填土
三、施工部署1
成立冬施领导小组,组织相关人员进行学习,并向班组交底
2.施工现场部署施工现场由专人负责, 按冬期施工要求安排生产, 做好施工现场防火、防冻、防滑等的安全工作
专人负责砼施工测温记录、保温落实,负责收听天气预报,并做好记录,如有天气变化及时告知有关人员
组织冬施小组成员对工地冬施设施进行全面细致的检查,组织有关人员进行学习,并向队伍进行交底
四、冬施的管理:1
冬期施工技术管理:a
冬期施工方案的管理:施工人员要认真学习和熟悉冬期施工规定及施工验收规范中有关冬期施工的内容
要结合冬期施工方案进行技术安全交底,使冬施方案落实到个人

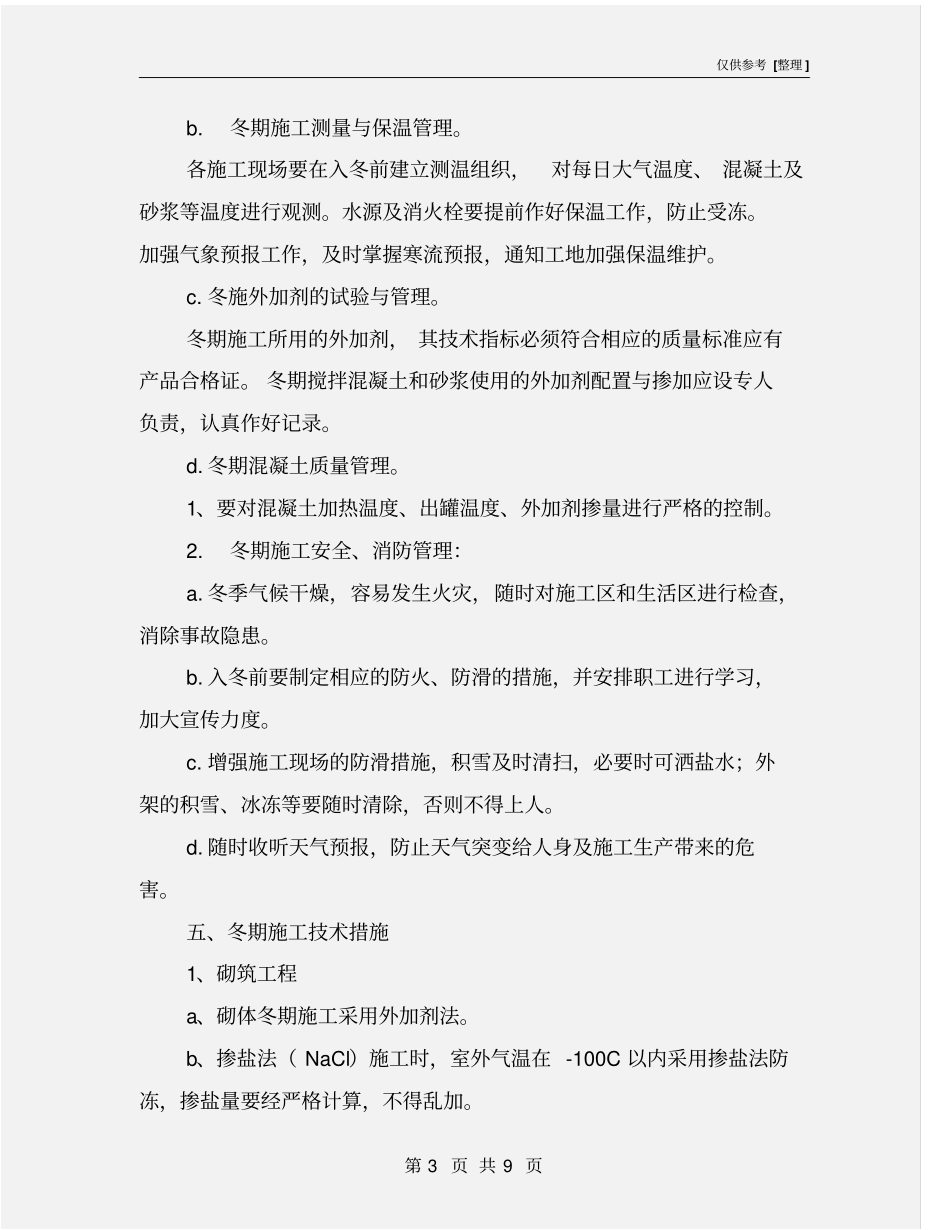

仅供参考 [整理 ] 第 3 页 共 9 页b
冬期施工测量与保温管理
各施工现场要在入冬前建立测温组织,对每日大气温度、 混凝土及砂浆等温度进行观测
水源及消火栓要提前作好保温工作,防止受冻
加强气象预报工作,及时掌握寒流预报,通知工地加强保温维护
冬施外加剂的试验与管理
冬期施工所用的外加剂, 其技术指标必须符合相应的质量标准应有产品合格证
冬期搅拌混凝土和砂浆使用的外加剂配置与掺加应设专人负责,认真作好记录
冬期混凝土质量管理
