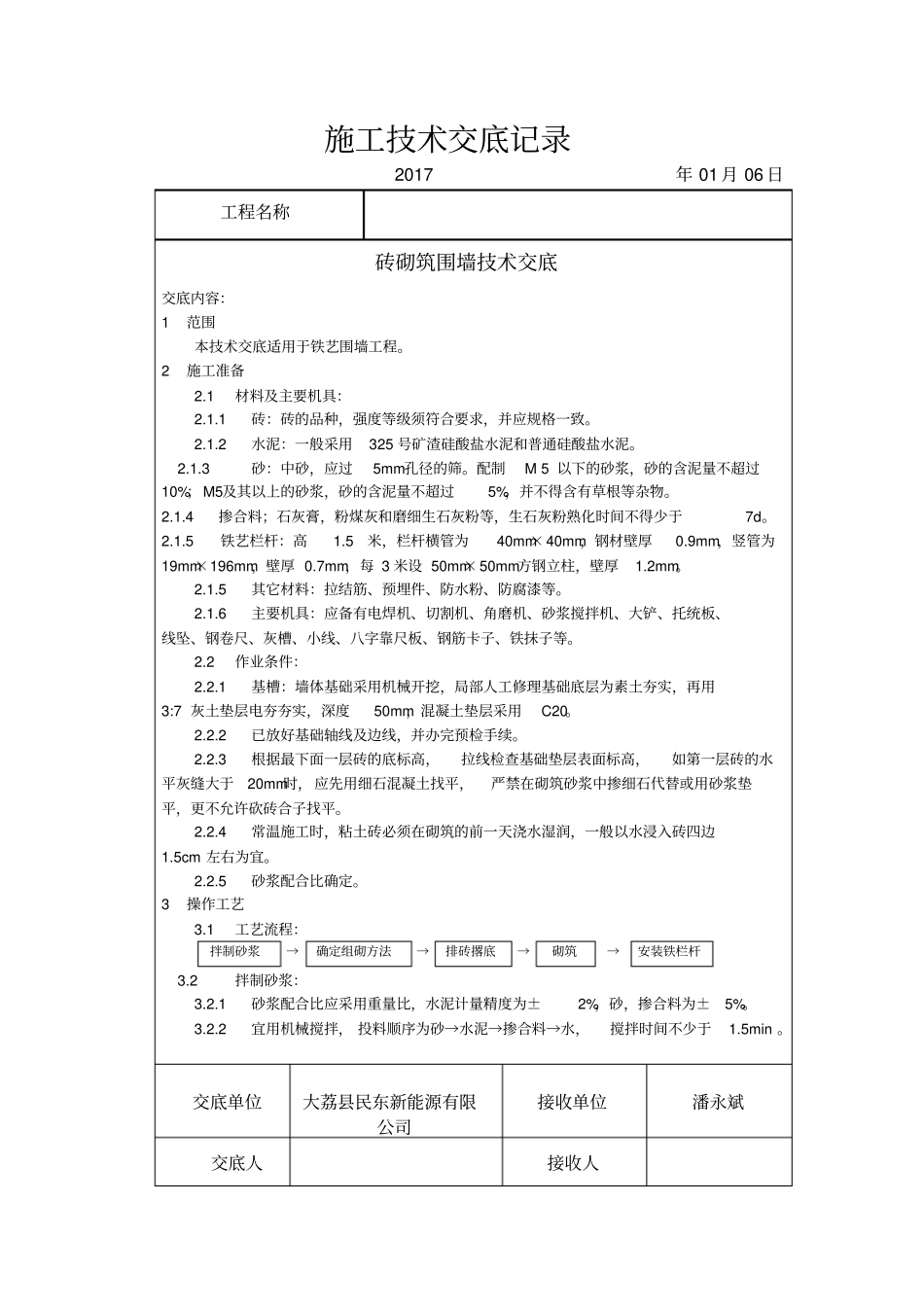

施工技术交底记录 2017年 01 月 06 日工程名称砖砌筑围墙技术交底交底内容:1 范围本技术交底适用于铁艺围墙工程
2 施工准备2
1 材料及主要机具:2
1 砖:砖的品种,强度等级须符合要求,并应规格一致
2 水泥:一般采用325 号矿渣硅酸盐水泥和普通硅酸盐水泥
3 砂:中砂,应过5mm孔径的筛
配制M 5 以下的砂浆,砂的含泥量不超过10%;M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物
4 掺合料;石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于7d
5 铁艺栏杆:高1
5米,栏杆横管为40mm×40mm,钢材壁厚0
9mm,竖管为19mm×196mm,壁厚 0
7mm,每 3 米设 50mm×50mm方钢立柱,壁厚1
5 其它材料:拉结筋、预埋件、防水粉、防腐漆等
6 主要机具:应备有电焊机、切割机、角磨机、砂浆搅拌机、大铲、托统板、线坠、钢卷尺、灰槽、小线、八字靠尺板、钢筋卡子、铁抹子等
2 作业条件:2
1 基槽:墙体基础采用机械开挖,局部人工修理基础底层为素土夯实,再用3:7 灰土垫层电夯夯实,深度50mm,混凝土垫层采用C20
2 已放好基础轴线及边线,并办完预检手续
3 根据最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖合子找平
4 常温施工时,粘土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边1
5cm 左右为宜
5 砂浆配合比确定
3 操作工艺3

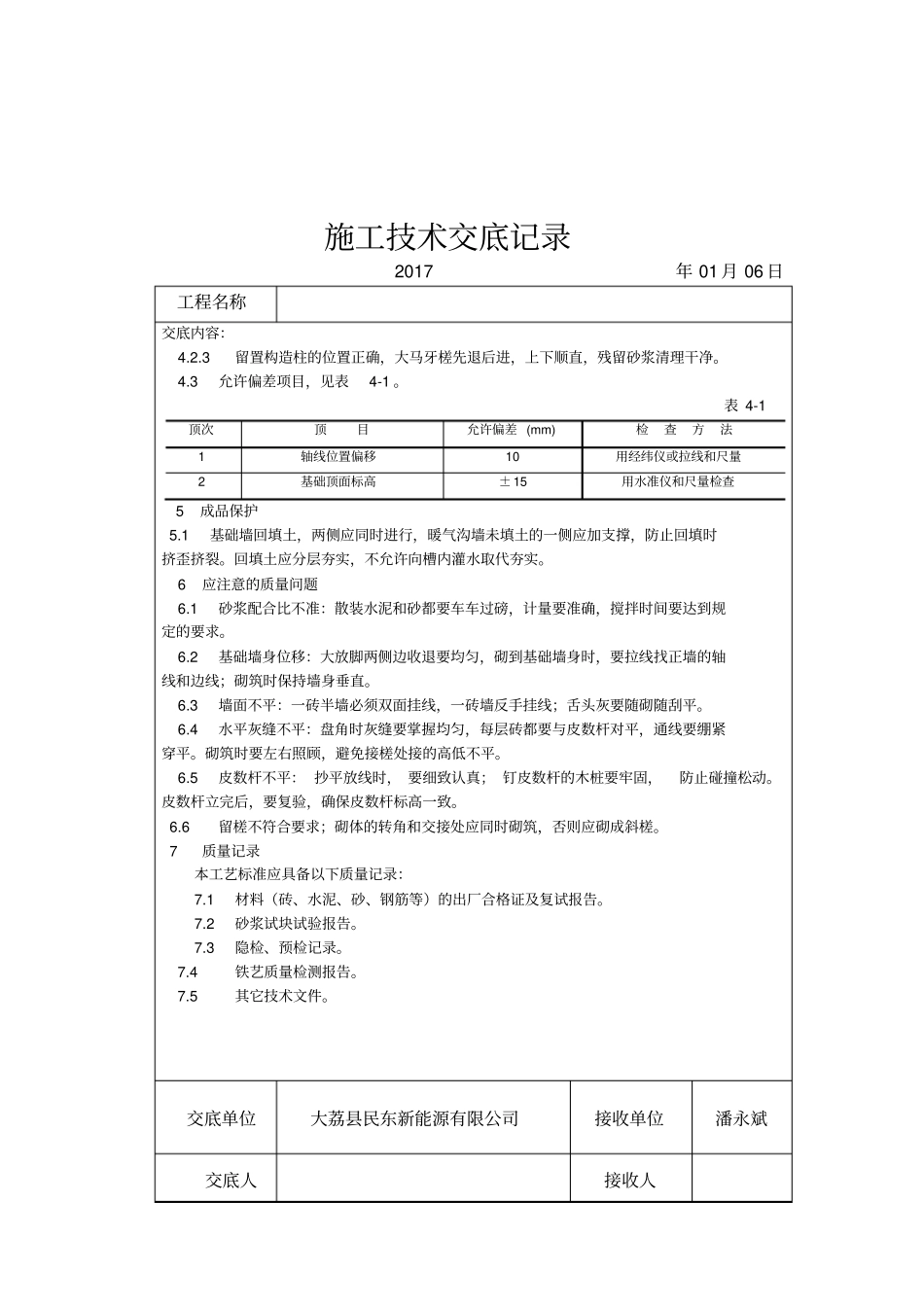

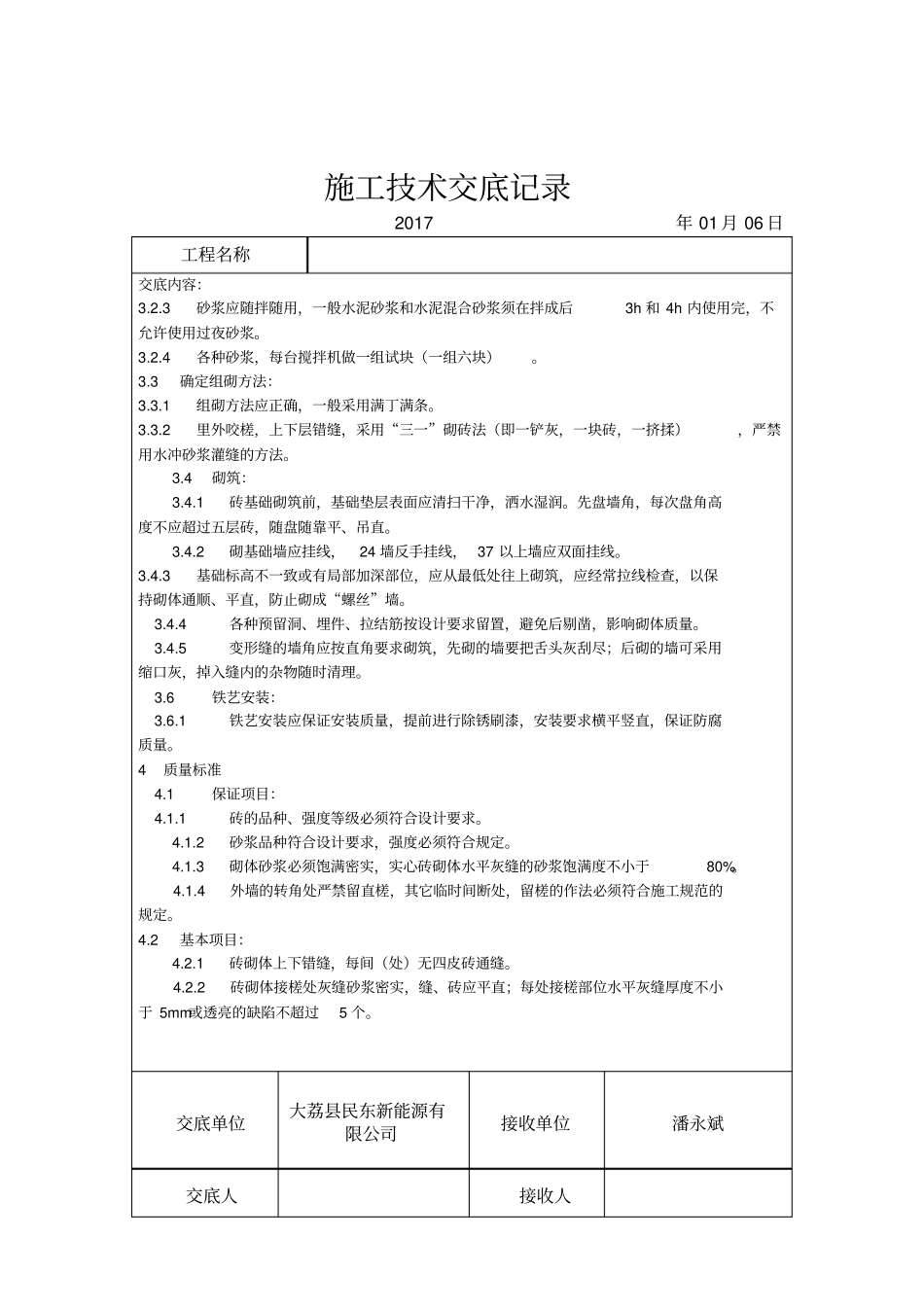

1 工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→安装铁栏杆 3
2 拌制砂浆:3
1 砂浆配合比应采用重量比,水泥计量精度为±2%,砂,掺合料为±5%
