东来尚城一期砖砌蓄水池施工方案编制: ___________ 审核: ___________ 中铁十五局集团第七工程有限公司都匀项目经理部2012 年 9 月 4 日一、工程概况本工程为中国铁建

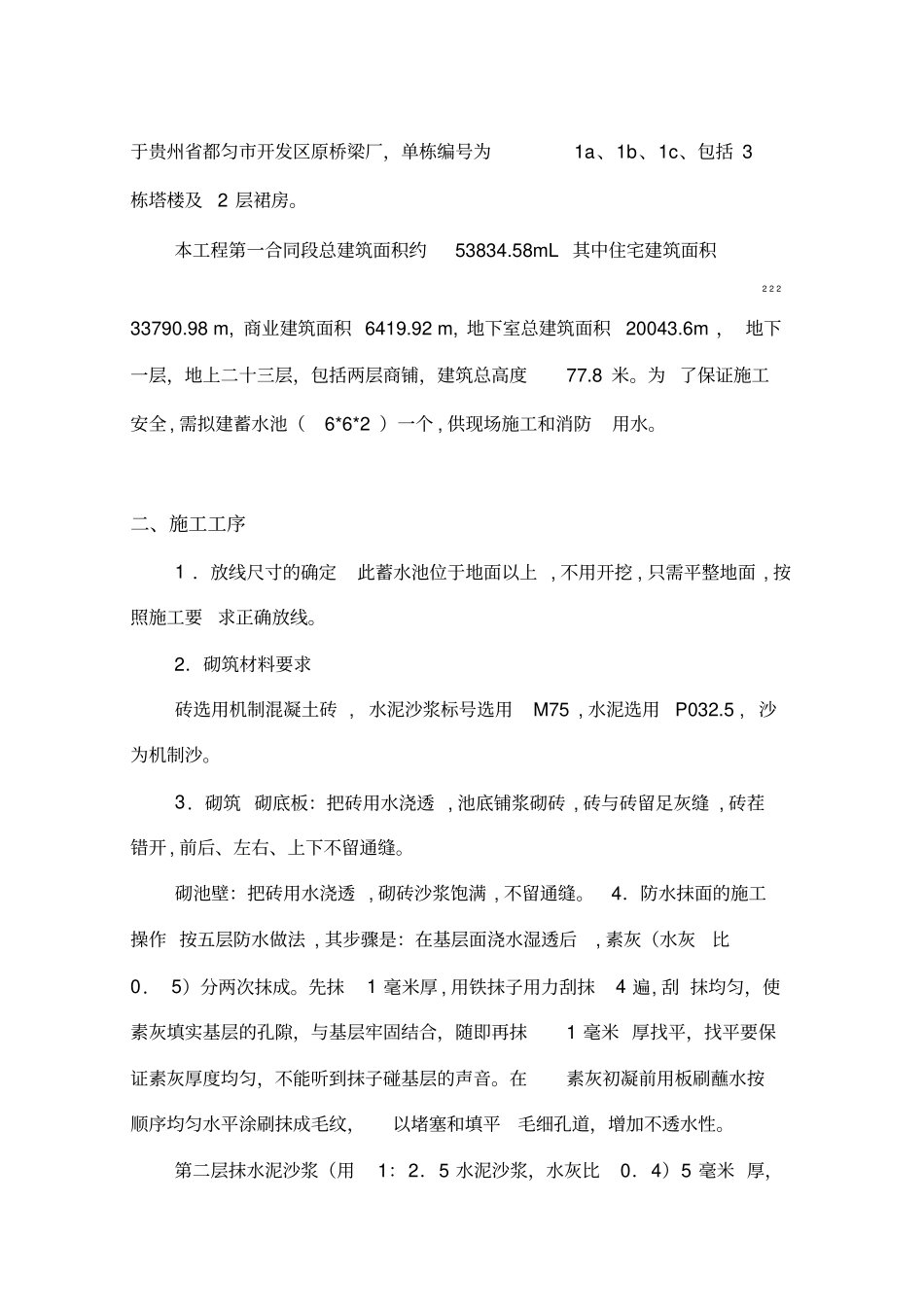

东来尚城一期住宅楼、商业楼工程,工程位于贵州省都匀市开发区原桥梁厂,单栋编号为1a、1b、1c、包括 3栋塔楼及2 层裙房
本工程第一合同段总建筑面积约53834
58mL 其中住宅建筑面积2 2 2 33790
98 m, 商业建筑面积 6419
92 m, 地下室总建筑面积20043
6m , 地下一层,地上二十三层,包括两层商铺,建筑总高度77
为 了保证施工安全 , 需拟建蓄水池(6*6*2 )一个 , 供现场施工和消防用水
二、施工工序1 .放线尺寸的确定此蓄水池位于地面以上 , 不用开挖 , 只需平整地面 , 按照施工要求正确放线
2.砌筑材料要求砖选用机制混凝土砖 , 水泥沙浆标号选用M75 , 水泥选用P032
5 , 沙为机制沙
3.砌筑 砌底板:把砖用水浇透 , 池底铺浆砌砖 , 砖与砖留足灰缝 , 砖茬错开 , 前后、左右、上下不留通缝
砌池壁:把砖用水浇透 , 砌砖沙浆饱满 , 不留通缝
4.防水抹面的施工操作 按五层防水做法 , 其步骤是:在基层面浇水湿透后, 素灰(水灰比0. 5)分两次抹成
先抹1 毫米厚 , 用铁抹子用力刮抹4 遍, 刮 抹均匀,使素灰填实基层的孔隙,与基层牢固结合,随即再抹1 毫米 厚找平,找平要保证素灰厚度均匀,不能听到抹子碰基层的声音
在素灰初凝前用板刷蘸水按顺序均匀水平涂刷抹成毛纹,以堵塞和填平毛细孔道,增加不透水性
第二层抹水泥沙浆(用1:2.5 水泥沙浆,水灰比0.4)5 毫米 厚,在素灰层初凝期间即抹水泥沙浆层,要轻轻抹压,以免破坏素灰层,但也要使水泥沙浆层中的沙粒压入素灰层,压入深度约为素灰层厚度
