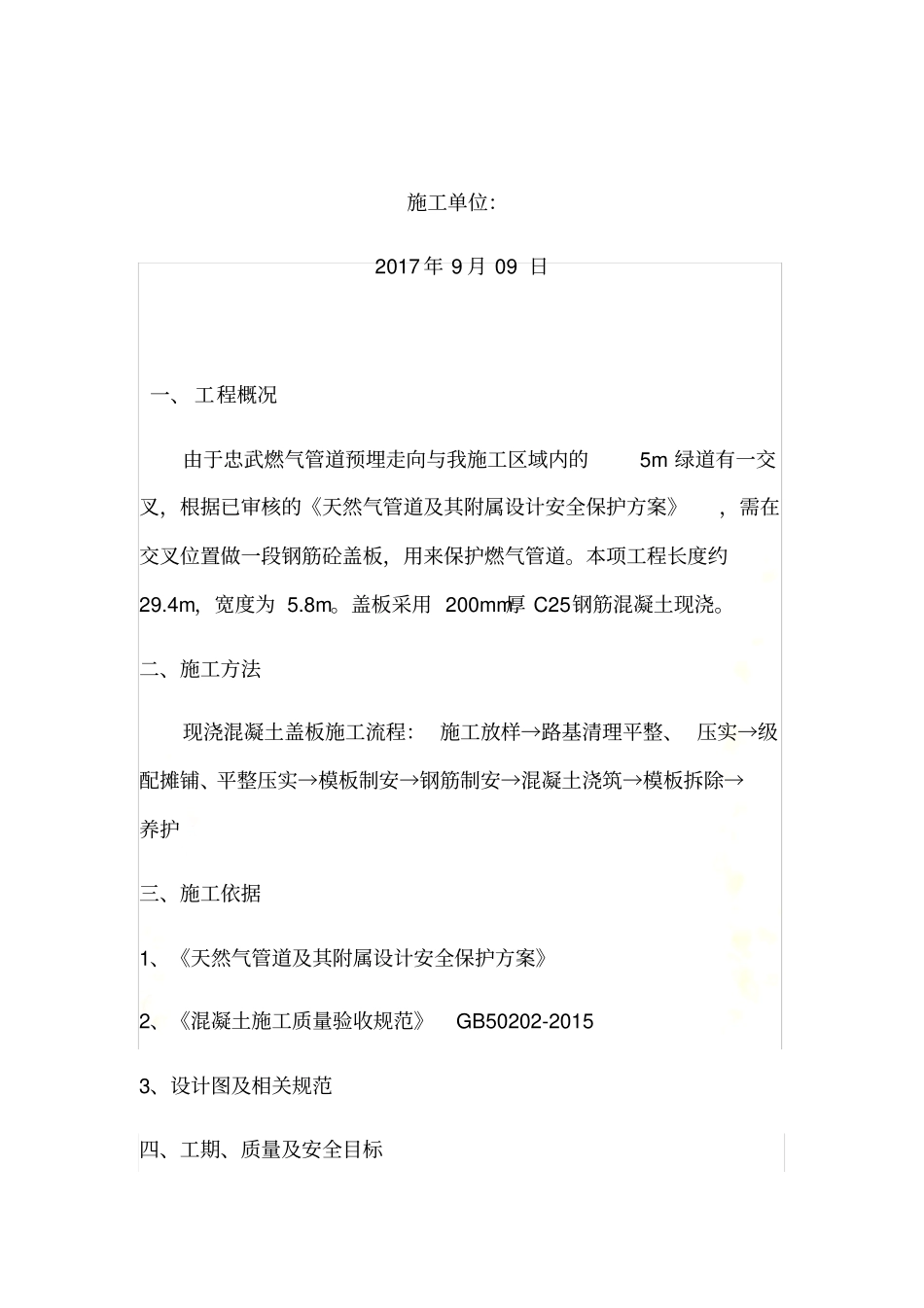

砼盖板施工方案砼盖板施工方案施工单位:2017 年 9 月 09 日一、 工程概况由于忠武燃气管道预埋走向与我施工区域内的5m 绿道有一交叉,根据已审核的《天然气管道及其附属设计安全保护方案》,需在交叉位置做一段钢筋砼盖板,用来保护燃气管道
本项工程长度约29
4m,宽度为 5
盖板采用 200mm厚 C25钢筋混凝土现浇
二、施工方法现浇混凝土盖板施工流程: 施工放样→路基清理平整、 压实→级配摊铺、平整压实→模板制安→钢筋制安→混凝土浇筑→模板拆除→养护三、施工依据1、《天然气管道及其附属设计安全保护方案》2、《混凝土施工质量验收规范》GB50202-2015 3、设计图及相关规范四、工期、质量及安全目标1、根据计划安排和实际情况,我部预计3 天完成混凝土盖板的施工工作,计划时间为2017
10--2017
2、质量目标确保合格
3、安全目标实现“双零”目标,即:即零安全事故,零伤亡率
1、施工过程中,各班组交叉作业频繁;各班组协调好施工作业面,严禁返工作业,造成浪费
2、垂直运输及临边作业中,各操作人员应严格按照项目安全管理要求作业
现场设置一名安全员,负责现场安全工作
3、夜间施工必须有足够的照明
4、天泵送砼时,泵管前方严禁站人,以防止泵送砼时伤人
5、施工作业完毕后,作到料完场清,保证清洁文明的施工现场
五、施工要求1、测量放线测量人员准确放出盖板轴线、外边线
2、模板支立用组合木模板按设计边线在级配碎石垫层上支设
3、钢筋绑扎按设计图纸的尺寸制作安装盖板的钢筋,保证各个部位的尺寸准确
4、伸缩缝设置伸缩缝设按 3m设置一道,采用沥青灌缝
5、混凝土浇筑及养护(1)钢筋绑扎完毕、模板支设好经检验合格后浇筑混凝土
浇筑时,采用砼罐车运送到位, 运送到施工场地后由天泵浇筑到位
用插入式振捣棒振捣,保证振捣后的砼密实,表面平整
(2)混凝土浇筑完毕
