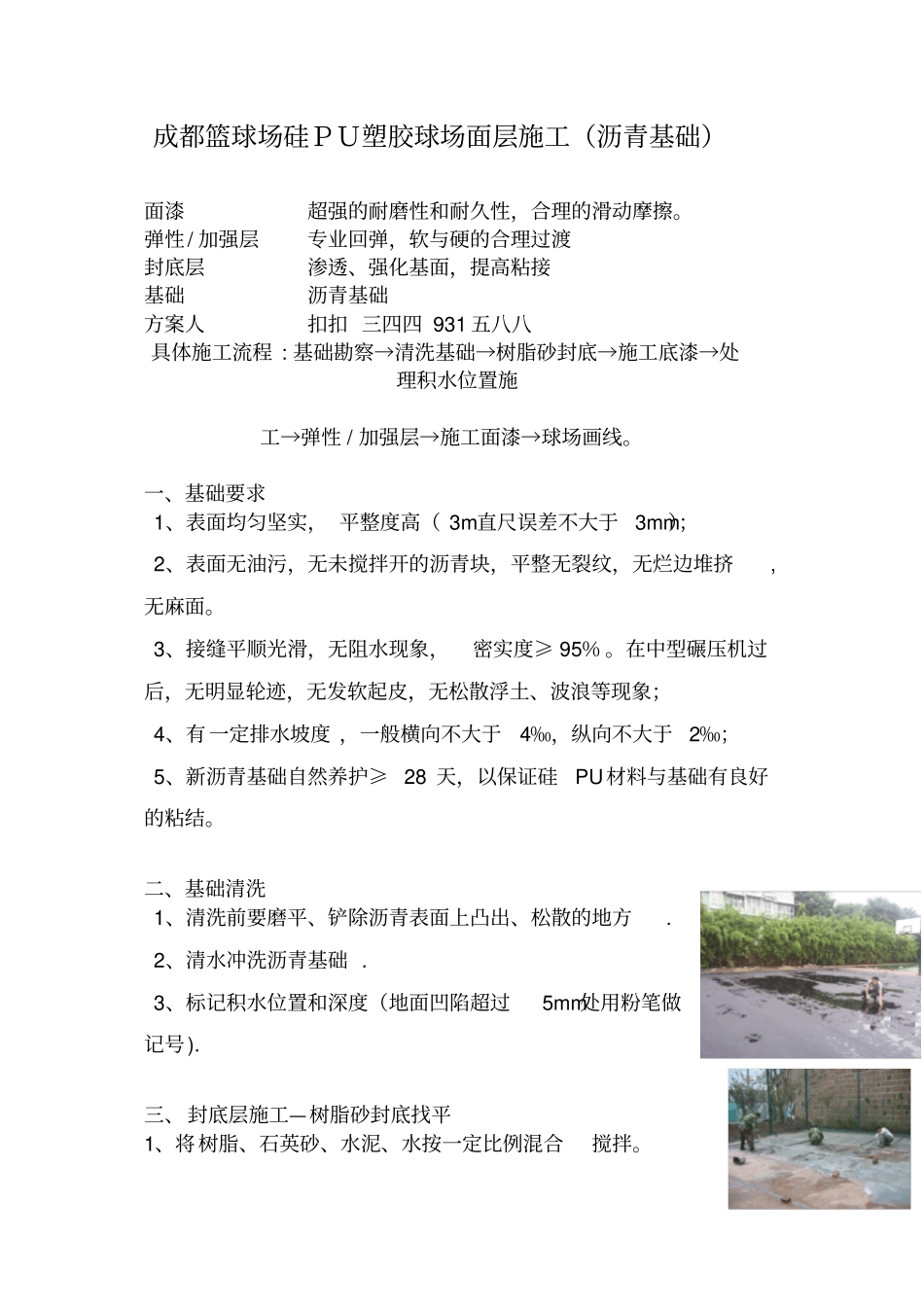

硅 PU 塑胶球场面层施工方案(优质方案资料,可直接使用,可编辑,推荐下载)成都篮球场硅PU塑胶球场面层施工(沥青基础)面漆超强的耐磨性和耐久性,合理的滑动摩擦
弹性/ 加强层专业回弹,软与硬的合理过渡封底层渗透、强化基面,提高粘接基础沥青基础方案人扣扣 三四四 931 五八八具体施工流程 : 基础勘察→清洗基础→树脂砂封底→施工底漆→处理积水位置施工→弹性 / 加强层→施工面漆→球场画线
一、基础要求1、表面均匀坚实, 平整度高( 3m直尺误差不大于3mm);2、表面无油污,无未搅拌开的沥青块,平整无裂纹,无烂边堆挤,无麻面
3、接缝平顺光滑,无阻水现象,密实度≥ 95%
在中型碾压机过后,无明显轮迹,无发软起皮,无松散浮土、波浪等现象;4、有一定排水坡度 ,一般横向不大于4‰,纵向不大于2‰;5、新沥青基础自然养护≥ 28 天,以保证硅PU材料与基础有良好的粘结
二、基础清洗1、清洗前要磨平、铲除沥青表面上凸出、松散的地方
2、清水冲洗沥青基础
3、标记积水位置和深度(地面凹陷超过5mm处用粉笔做记号)

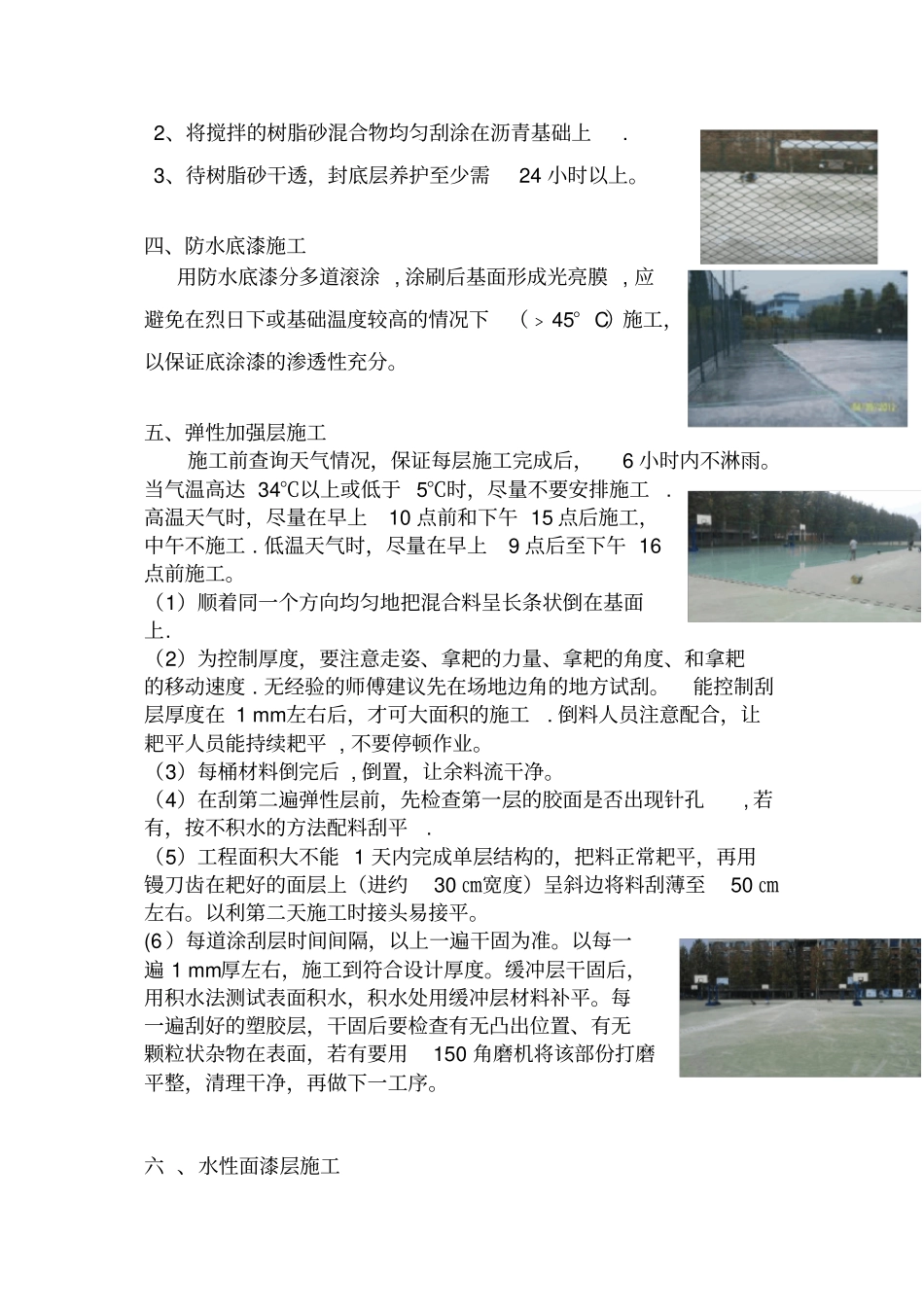

三、封底层施工—树脂砂封底找平1、将树脂、石英砂、水泥、水按一定比例混合搅拌
2、将搅拌的树脂砂混合物均匀刮涂在沥青基础上
3、待树脂砂干透,封底层养护至少需24 小时以上
四、防水底漆施工用防水底漆分多道滚涂 , 涂刷后基面形成光亮膜 , 应避免在烈日下或基础温度较高的情况下(﹥45° C)施工,以保证底涂漆的渗透性充分
五、弹性加强层施工施工前查询天气情况,保证每层施工完成后,6 小时内不淋雨
当气温高达 34℃以上或低于 5℃时,尽量不要安排施工
高温天气时,尽量在早上10 点前和下午 15 点后施工,中午不施工
低温天气时,尽量在早上9 点后至下午 16点前施工
(1)顺着同一个方向均匀地把混合料呈长条状倒在基面上
(2)为控制厚度,要注意走姿
