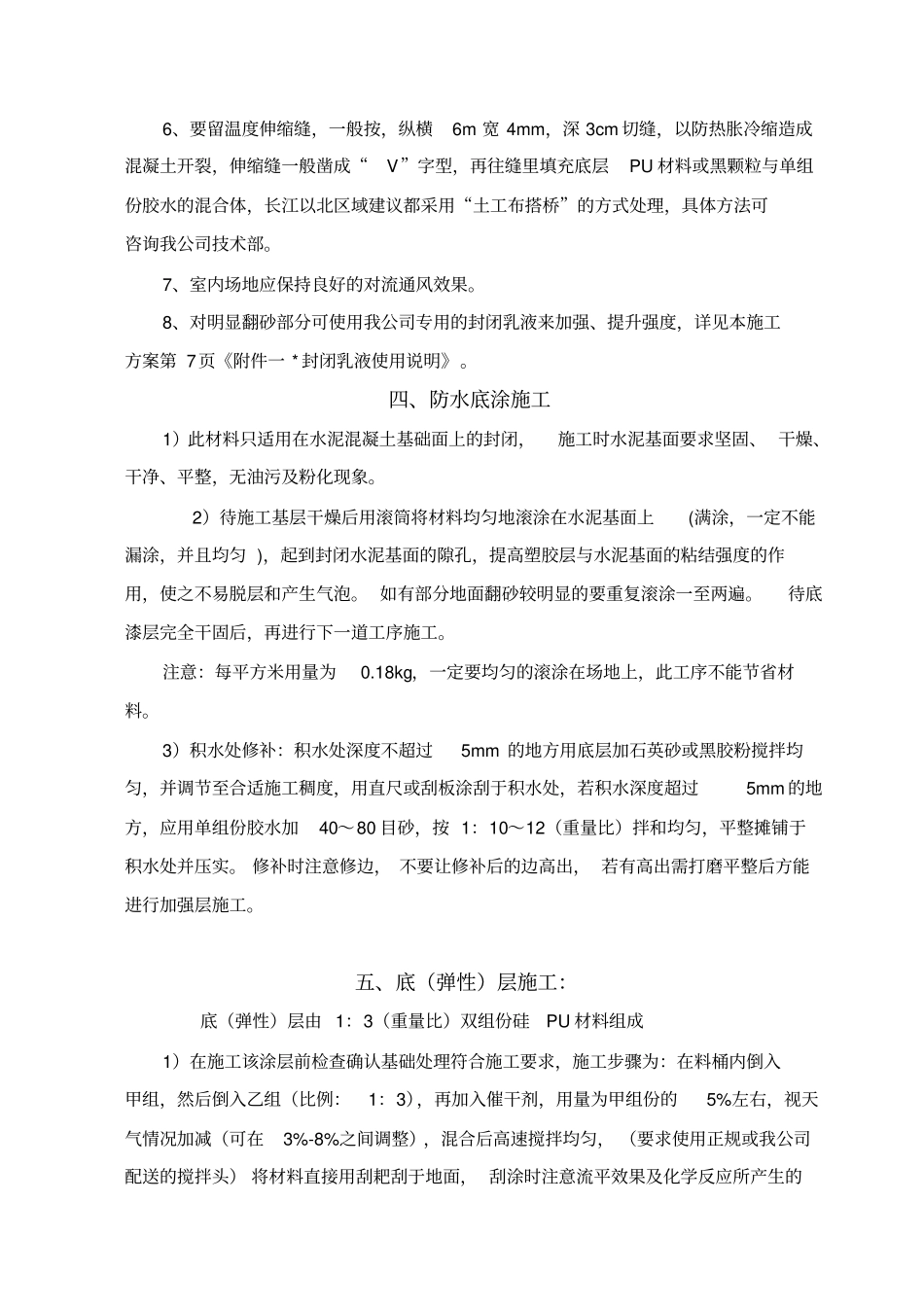

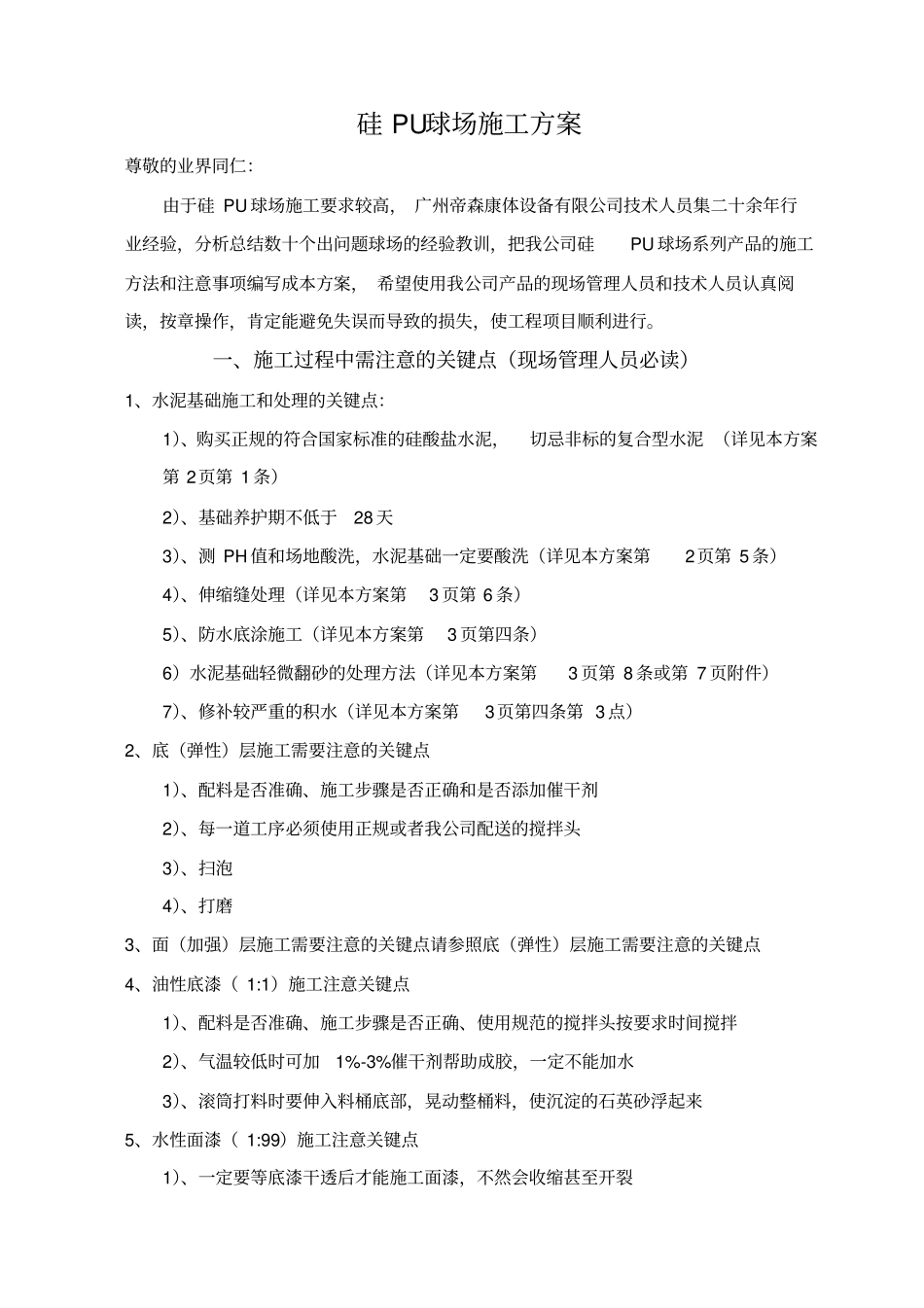

硅 PU球场施工方案尊敬的业界同仁:由于硅 PU 球场施工要求较高, 广州帝森康体设备有限公司技术人员集二十余年行业经验,分析总结数十个出问题球场的经验教训,把我公司硅PU 球场系列产品的施工方法和注意事项编写成本方案, 希望使用我公司产品的现场管理人员和技术人员认真阅读,按章操作,肯定能避免失误而导致的损失,使工程项目顺利进行。一、施工过程中需注意的关键点(现场管理人员必读)1、水泥基础施工和处理的关键点:1)、购买正规的符合国家标准的硅酸盐水泥,切忌非标的复合型水泥 (详见本方案第 2页第 1 条)2)、基础养护期不低于28 天3)、测 PH 值和场地酸洗,水泥基础一定要酸洗(详见本方案第2页第 5 条)4)、伸缩缝处理(详见本方案第3 页第 6 条)5)、防水底涂施工(详见本方案第3 页第四条)6)水泥基础轻微翻砂的处理方法(详见本方案第3 页第 8 条或第 7 页附件)7)、修补较严重的积水(详见本方案第3页第四条第 3 点)2、底(弹性)层施工需要注意的关键点1)、配料是否准确、施工步骤是否正确和是否添加催干剂2)、每一道工序必须使用正规或者我公司配送的搅拌头3)、扫泡4)、打磨3、面(加强)层施工需要注意的关键点请参照底(弹性)层施工需要注意的关键点4、油性底漆( 1:1)施工注意关键点1)、配料是否准确、施工步骤是否正确、使用规范的搅拌头按要求时间搅拌2)、气温较低时可加1%-3%催干剂帮助成胶,一定不能加水3)、滚筒打料时要伸入料桶底部,晃动整桶料,使沉淀的石英砂浮起来5、水性面漆( 1:99)施工注意关键点1)、一定要等底漆干透后才能施工面漆,不然会收缩甚至开裂2)、配料是否准确、施工步骤是否正确3)、按要求换大桶配料,使用规范搅拌头搅拌10-20分钟4)、可加水稀释,切忌不能添加任何油性物质5)、滚筒打料时伸入料桶底部晃动整桶料,使沉淀的石英砂浮起来6、画线漆施工注意关键点1)、和水性面漆施工方法基本一样2)、注意场地清洁7、完工后最少保养三天才能正式投入使用二、施工程序基础处理→ PH 值测试→酸洗→伸缩缝处理→防水底涂施工→找水平底→(弹性)层施工→ 打磨→ 面(加强)层施工→油性底漆施工→水性面漆层施工→划线→验收。三、施工基面要求基础为整个场地的根本。一片场地的质量,极大程度取决于基础工程的好坏;好的基础是成功的开始, 基於面层涂料的特性及考虑到场地的使用寿命。基面采用水泥混凝土基础,则应满足下列要求:1...
