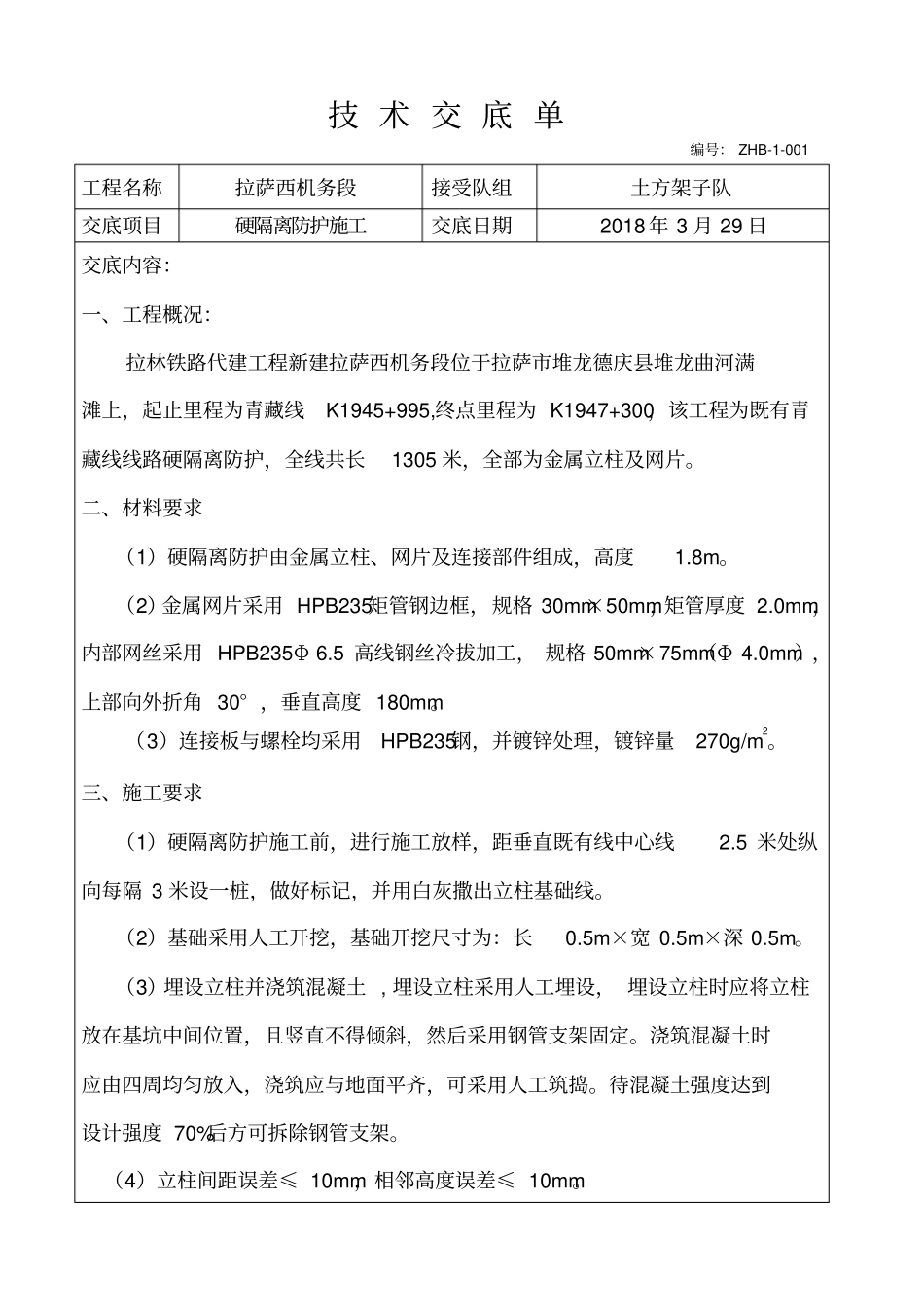

技 术 交 底 单编号: ZHB-1-001 工程名称拉萨西机务段接受队组土方架子队交底项目硬隔离防护施工交底日期2018 年 3 月 29 日交底内容:一、工程概况:拉林铁路代建工程新建拉萨西机务段位于拉萨市堆龙德庆县堆龙曲河满滩上,起止里程为青藏线K1945+995,终点里程为 K1947+300,该工程为既有青藏线线路硬隔离防护,全线共长1305 米,全部为金属立柱及网片
二、材料要求(1)硬隔离防护由金属立柱、网片及连接部件组成,高度1
(2)金属网片采用 HPB235矩管钢边框,规格 30mm×50mm,矩管厚度 2
0mm,内部网丝采用 HPB235 Φ 6
5 高线钢丝冷拔加工, 规格 50mm×75mm(Φ 4
0mm),上部向外折角 30° ,垂直高度 180mm
(3)连接板与螺栓均采用HPB235钢,并镀锌处理,镀锌量270g/m2
三、施工要求(1)硬隔离防护施工前,进行施工放样,距垂直既有线中心线2
5 米处纵向每隔 3 米设一桩,做好标记,并用白灰撒出立柱基础线
(2)基础采用人工开挖,基础开挖尺寸为:长0
5m×宽 0
5m×深 0
(3)埋设立柱并浇筑混凝土 , 埋设立柱采用人工埋设, 埋设立柱时应将立柱放在基坑中间位置,且竖直不得倾斜,然后采用钢管支架固定
浇筑混凝土时应由四周均匀放入,浇筑应与地面平齐,可采用人工筑捣
待混凝土强度达到设计强度 70%后方可拆除钢管支架
(4)立柱间距误差≤ 10mm,相邻高度误差≤ 10mm

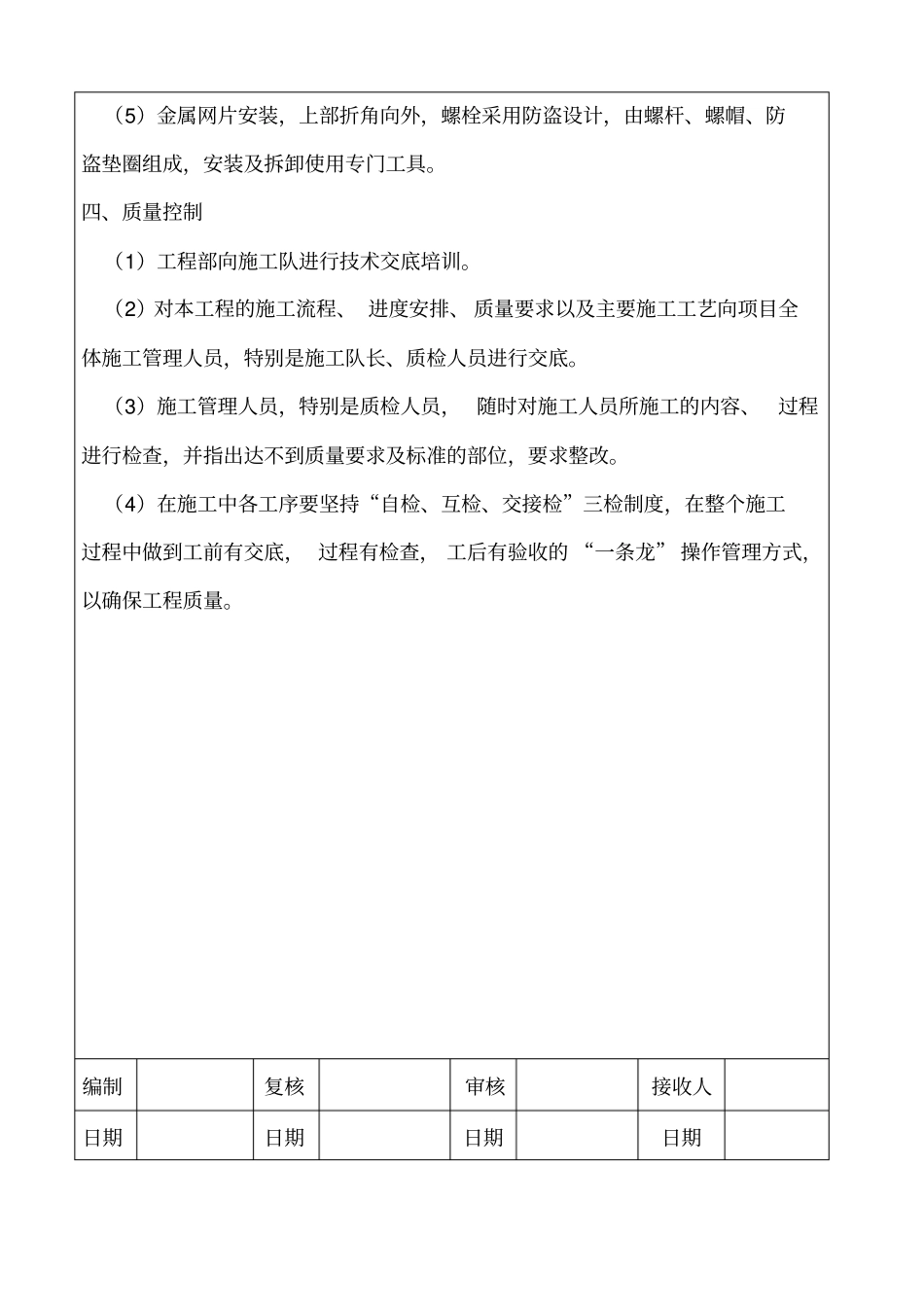

(5)金属网片安装,上部折角向外,螺栓采用防盗设计,由螺杆、螺帽、防盗垫圈组成,安装及拆卸使用专门工具
四、质量控制(1)工程部向施工队进行技术交底培训
(2)对本工程的施工流程、 进度安排、 质量要求以及主要施工工艺向项目全体施工管理人员,特别是施工队长、质检人员进行交底
(3)施工管理人员,特别是质检
