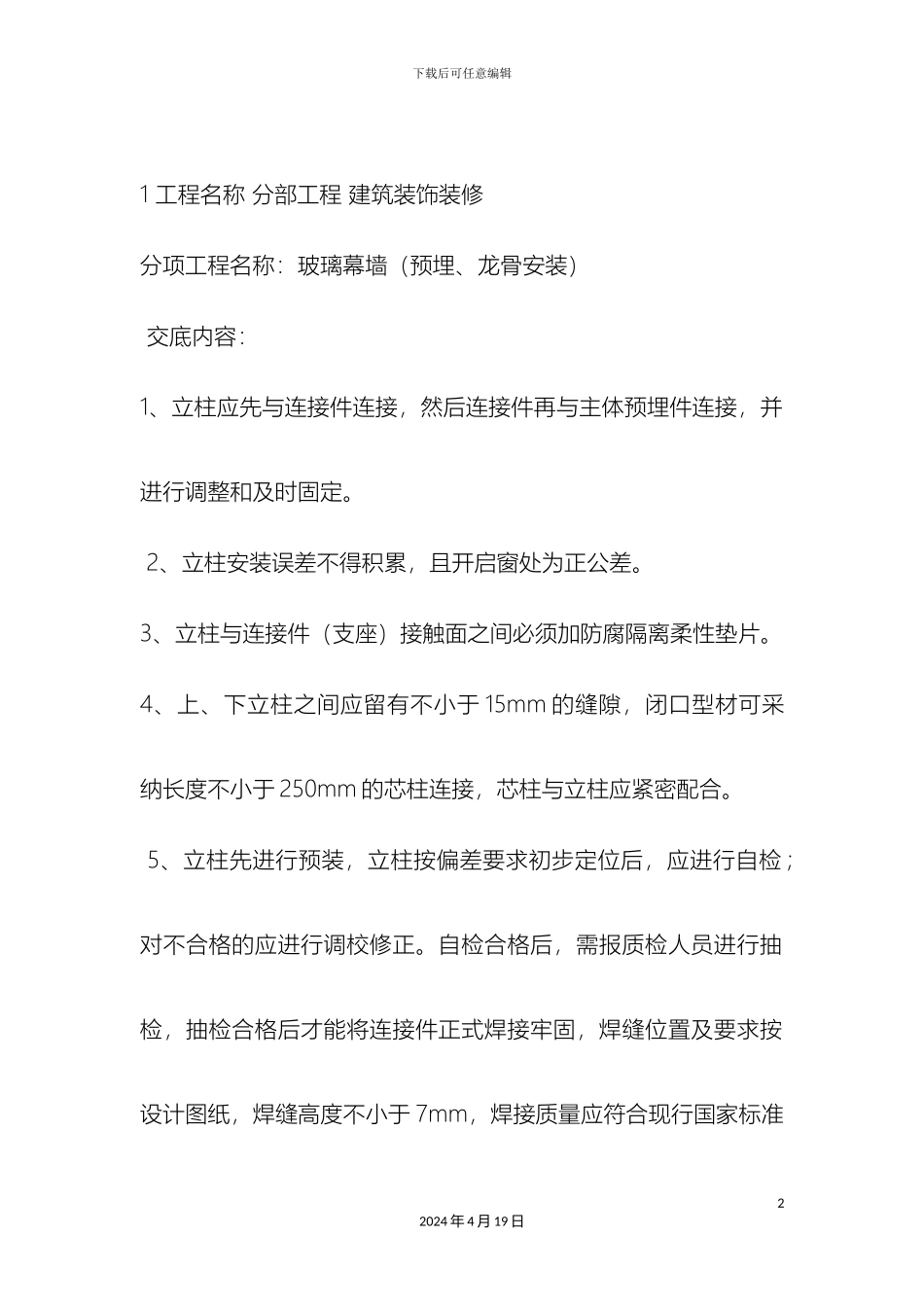

下载后可任意编辑玻璃幕墙技术交底12024 年 4 月 19 日下载后可任意编辑1 工程名称 分部工程 建筑装饰装修 分项工程名称:玻璃幕墙(预埋、龙骨安装) 交底内容: 1、立柱应先与连接件连接,然后连接件再与主体预埋件连接,并进行调整和及时固定
2、立柱安装误差不得积累,且开启窗处为正公差
3、立柱与连接件(支座)接触面之间必须加防腐隔离柔性垫片
4、上、下立柱之间应留有不小于 15mm 的缝隙,闭口型材可采纳长度不小于 250mm 的芯柱连接,芯柱与立柱应紧密配合
5、立柱先进行预装,立柱按偏差要求初步定位后,应进行自检;对不合格的应进行调校修正
自检合格后,需报质检人员进行抽检,抽检合格后才能将连接件正式焊接牢固,焊缝位置及要求按设计图纸,焊缝高度不小于 7mm,焊接质量应符合现行国家标准22024 年 4 月 19 日下载后可任意编辑《钢结构工程施工质量验收法律规范》

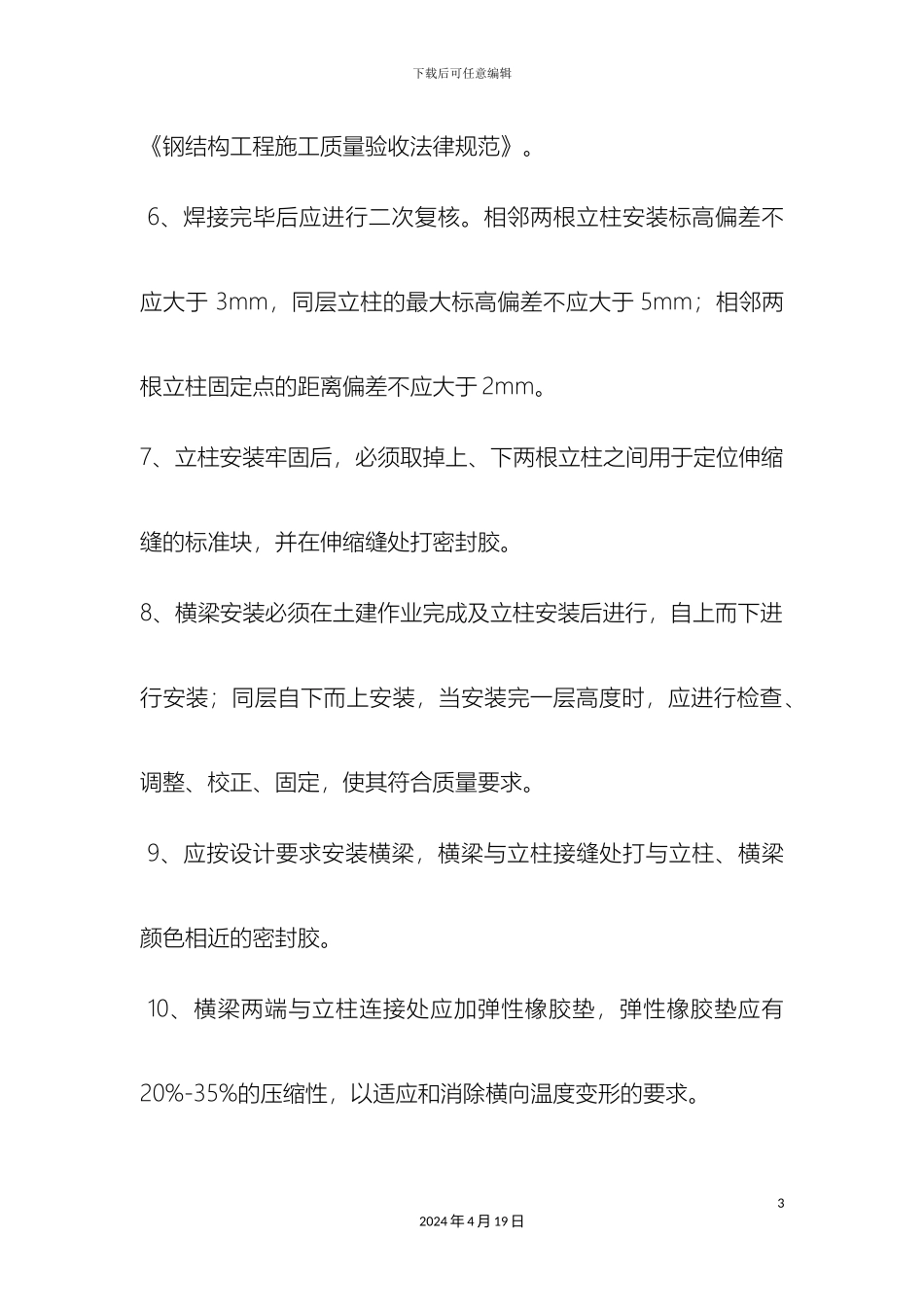

6、焊接完毕后应进行二次复核
相邻两根立柱安装标高偏差不应大于 3mm,同层立柱的最大标高偏差不应大于 5mm;相邻两根立柱固定点的距离偏差不应大于 2mm
7、立柱安装牢固后,必须取掉上、下两根立柱之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶
8、横梁安装必须在土建作业完成及立柱安装后进行,自上而下进行安装;同层自下而上安装,当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求
9、应按设计要求安装横梁,横梁与立柱接缝处打与立柱、横梁颜色相近的密封胶
10、横梁两端与立柱连接处应加弹性橡胶垫,弹性橡胶垫应有 20%-35%的压缩性,以适应和消除横向温度变形的要求
32024 年 4 月 19 日下载后可任意编辑 11、同一根横梁两端或相邻两根横梁的水平标高偏差不应大于1mm
同层标高偏差,当一幅幕墙宽度不大于 35m 时,不应大于5mm;当一幅幕墙宽度大于 35
