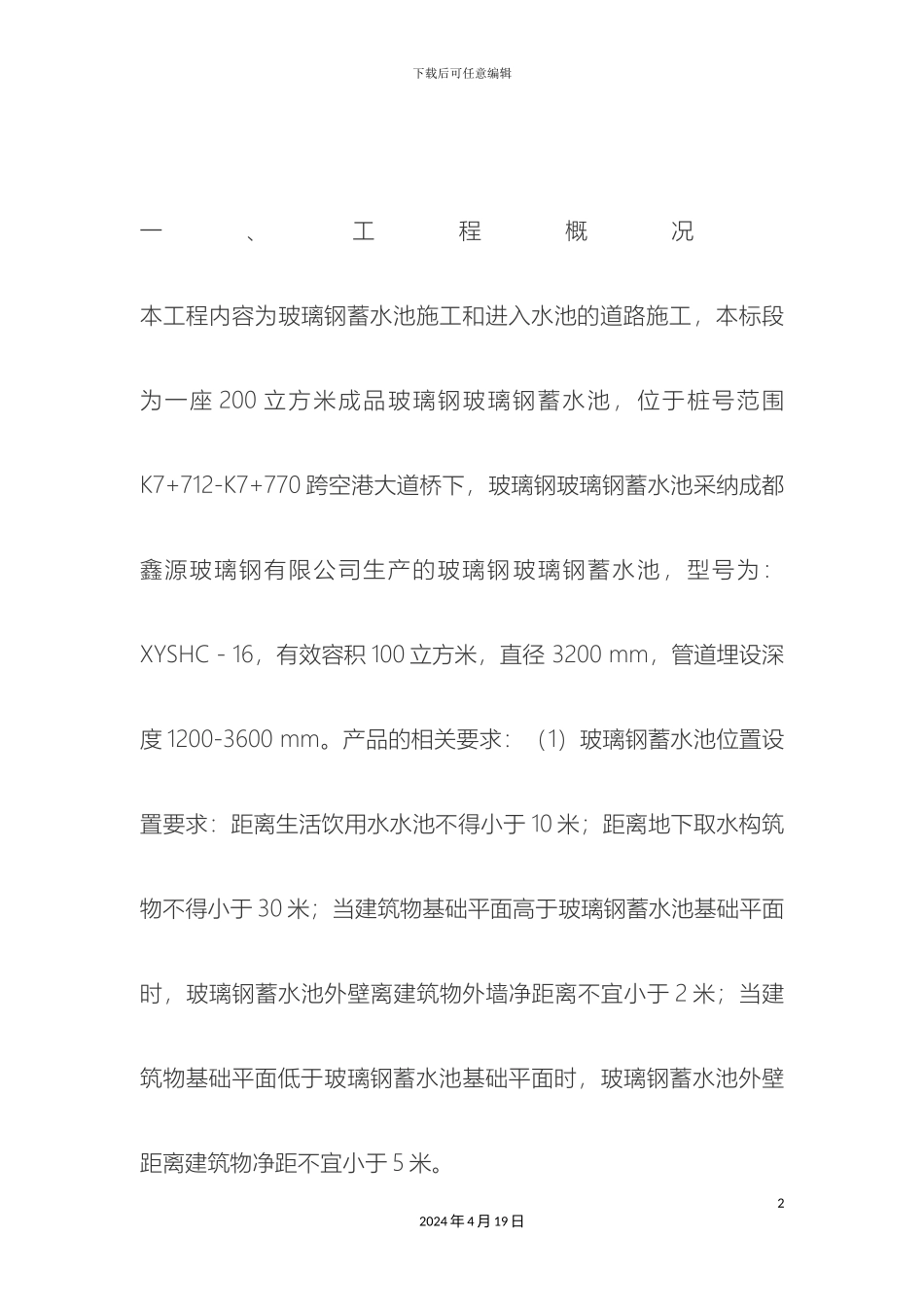

下载后可任意编辑玻璃钢蓄水池施工方案12024 年 4 月 19 日下载后可任意编辑一、工程概况 本工程内容为玻璃钢蓄水池施工和进入水池的道路施工,本标段为一座 200 立方米成品玻璃钢玻璃钢蓄水池,位于桩号范围K7+712-K7+770 跨空港大道桥下,玻璃钢玻璃钢蓄水池采纳成都鑫源玻璃钢有限公司生产的玻璃钢 玻璃钢蓄水池,型号为:XYSHC-16,有效容积 100 立方米,直径 3200 mm,管道埋设深度 1200-3600 mm
产品的相关要求:(1)玻璃钢蓄水池位置设置要求:距离生活饮用水水池不得小于 10 米;距离地下取水构筑物不得小于 30 米;当建筑物基础平面高于玻璃钢蓄水池基础平面时,玻璃钢蓄水池外壁离建筑物外墙净距离不宜小于 2 米;当建筑物基础平面低于玻璃钢蓄水池基础平面时,玻璃钢蓄水池外壁距离建筑物净距不宜小于 5 米

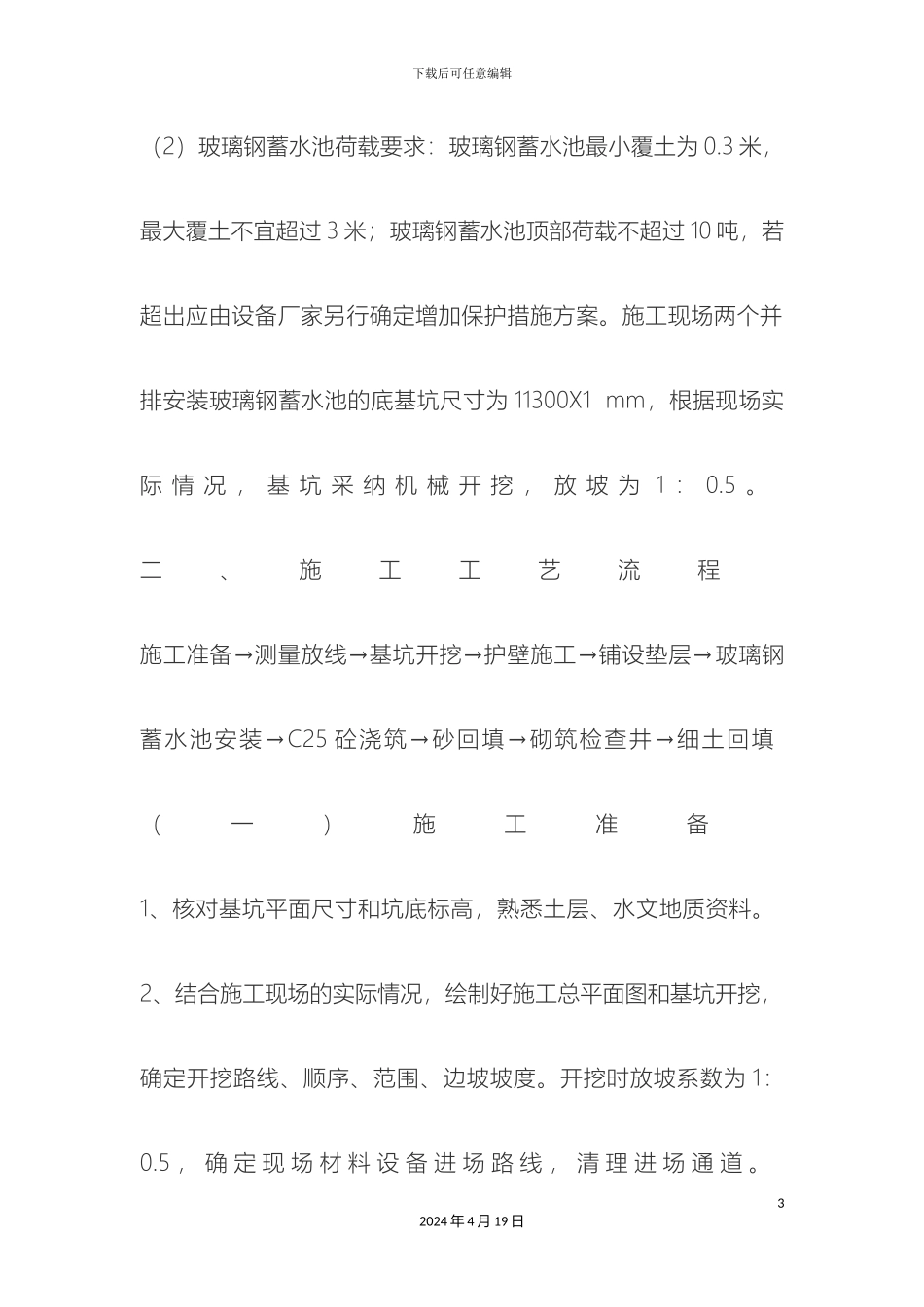

22024 年 4 月 19 日下载后可任意编辑(2)玻璃钢蓄水池荷载要求:玻璃钢蓄水池最小覆土为 0
3 米,最大覆土不宜超过 3 米;玻璃钢蓄水池顶部荷载不超过 10 吨,若超出应由设备厂家另行确定增加保护措施方案
施工现场两个并排安装玻璃钢蓄水池的底基坑尺寸为 11300X1 mm,根据现场实际 情 况 , 基 坑 采 纳 机 械 开 挖 , 放 坡 为 1 : 0
二、施工工艺流程 施工准备→测量放线→基坑开挖→护壁施工→铺设垫层→玻璃钢蓄水池安装→C25 砼浇筑→砂回填→砌筑检查井→细土回填 (一)施工准备 1、核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料
2、结合施工现场的实际情况,绘制好施工总平面图和基坑开挖,确定开挖路线、顺序、范围、边坡坡度
开挖时放坡系数为 1:0
5 , 确 定 现 场 材 料 设 备 进 场 路 线 , 清 理 进 场 通 道
32024 年 4 月 19 日下载后可任意编辑
