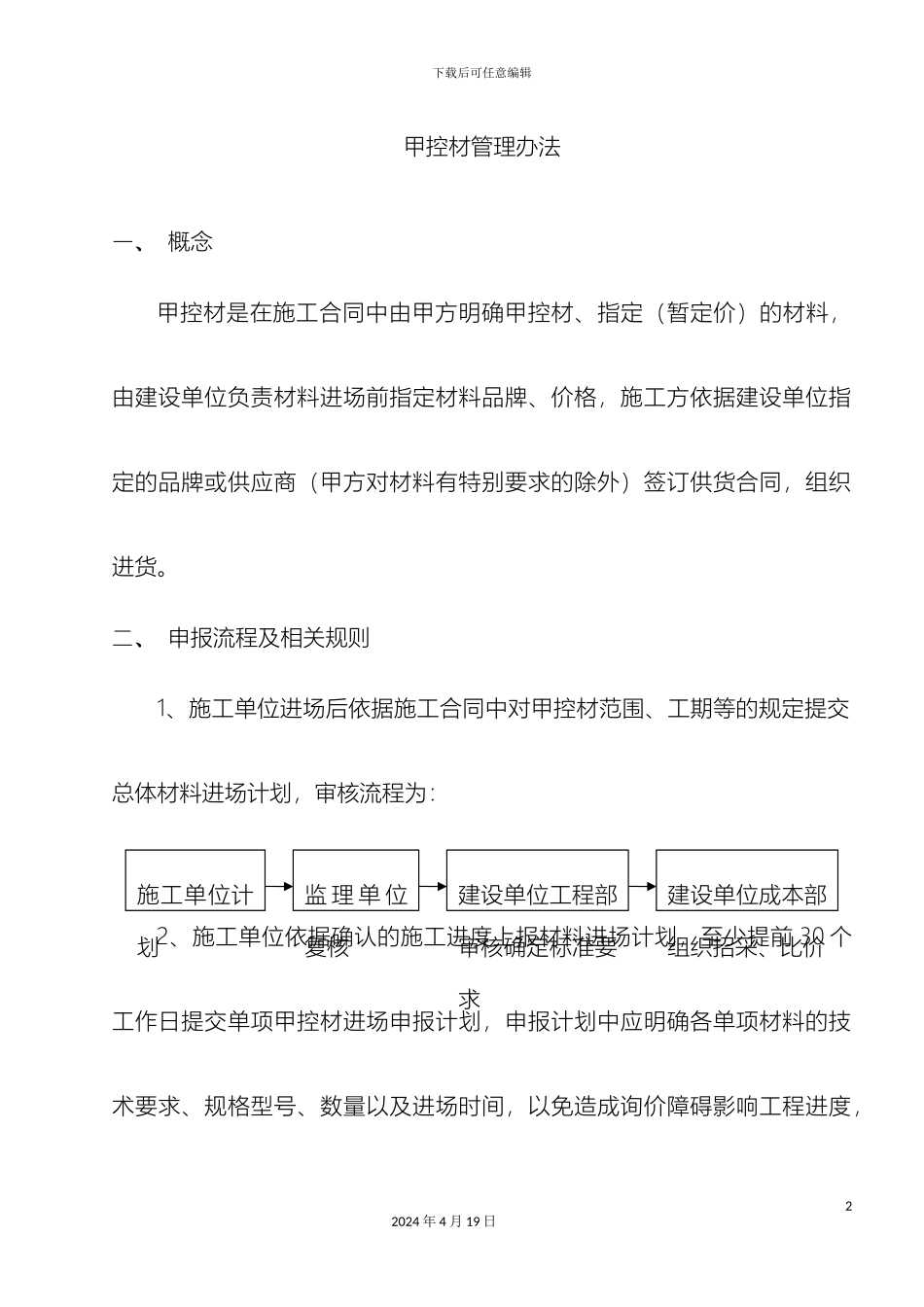

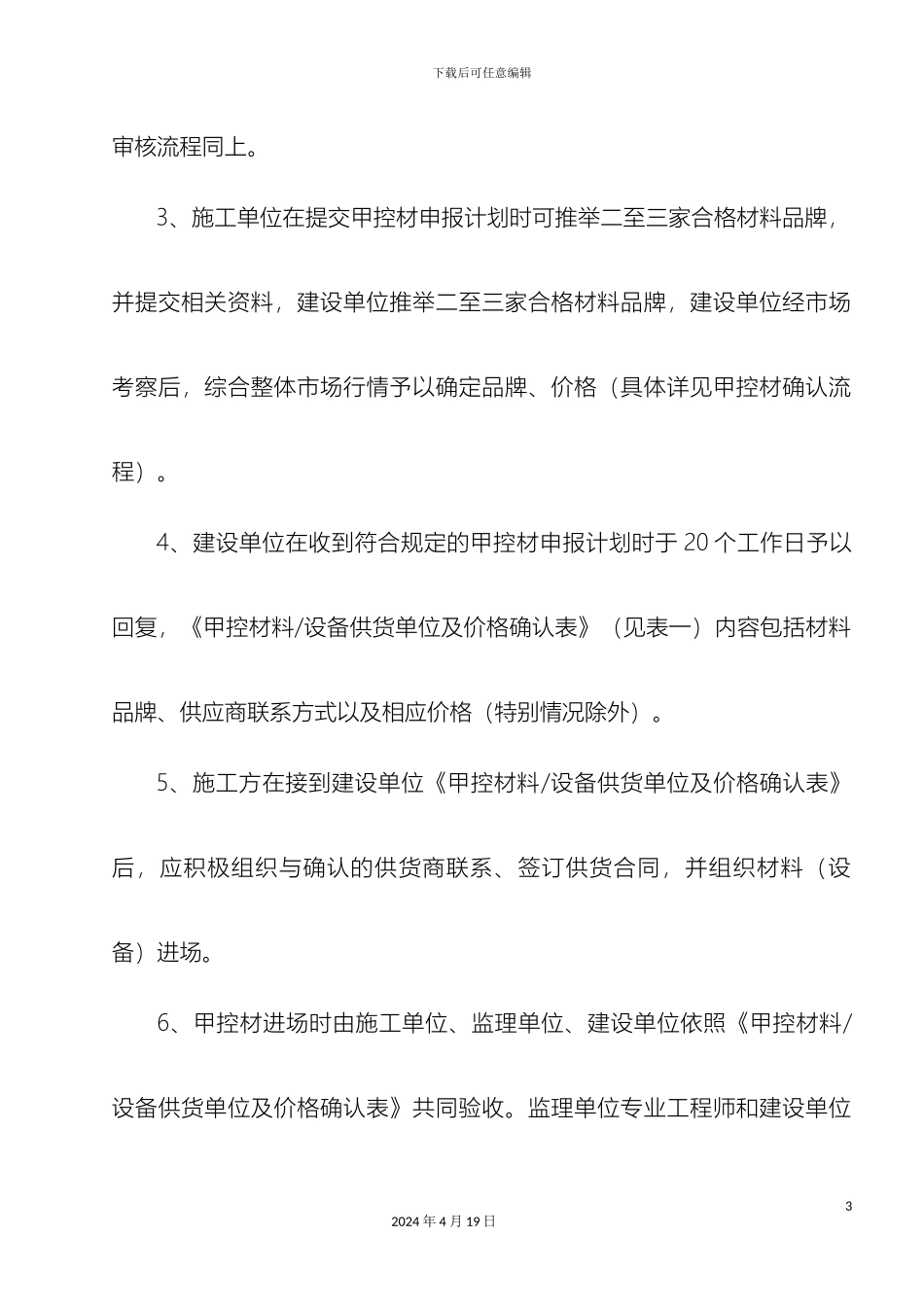

下载后可任意编辑甲供材管理办法东原惠南12024 年 4 月 19 日下载后可任意编辑甲控材管理办法一、 概念甲控材是在施工合同中由甲方明确甲控材、指定(暂定价)的材料,由建设单位负责材料进场前指定材料品牌、价格,施工方依据建设单位指定的品牌或供应商(甲方对材料有特别要求的除外)签订供货合同,组织进货。二、 申报流程及相关规则1、施工单位进场后依据施工合同中对甲控材范围、工期等的规定提交总体材料进场计划,审核流程为:2、施工单位依据确认的施工进度上报材料进场计划,至少提前 30 个工作日提交单项甲控材进场申报计划,申报计划中应明确各单项材料的技术要求、规格型号、数量以及进场时间,以免造成询价障碍影响工程进度,22024 年 4 月 19 日施工单位计划监 理 单 位复核建设单位工程部审核确定标准要求建设单位成本部组织招采、比价下载后可任意编辑审核流程同上。3、施工单位在提交甲控材申报计划时可推举二至三家合格材料品牌,并提交相关资料,建设单位推举二至三家合格材料品牌,建设单位经市场考察后,综合整体市场行情予以确定品牌、价格(具体详见甲控材确认流程)。4、建设单位在收到符合规定的甲控材申报计划时于 20 个工作日予以回复,《甲控材料/设备供货单位及价格确认表》(见表一)内容包括材料品牌、供应商联系方式以及相应价格(特别情况除外)。5、施工方在接到建设单位《甲控材料/设备供货单位及价格确认表》后,应积极组织与确认的供货商联系、签订供货合同,并组织材料(设备)进场。6、甲控材进场时由施工单位、监理单位、建设单位依照《甲控材料/设备供货单位及价格确认表》共同验收。监理单位专业工程师和建设单位32024 年 4 月 19 日下载后可任意编辑工程部专业工程师应对到货的甲控材料和设备的数量、质量及规格,要当场检查验收并出具检验报告,办理验收手续,施工单位妥善保管。对不符合要求的,应及时退货。 7、验收依据:施工图要求、相关法律规范、建设单位《甲控材料/设备供货单位及价格确认表》、封存材料(设备)样品。甲控材料/设备确认流程表42024 年 4 月 19 日下载后可任意编辑52024 年 4 月 19 日建 设 单 位 成本部推举合格供应商二至三家核审核确认合格供应商资格施工单位计划推举合格供应商二至三家监理单位审核建设单位工程部审核按 《 承 诺书 》 报 价送样品建设单位工程部确认质量建设单位成本部初选比价建设单位成本部再次比价确...
