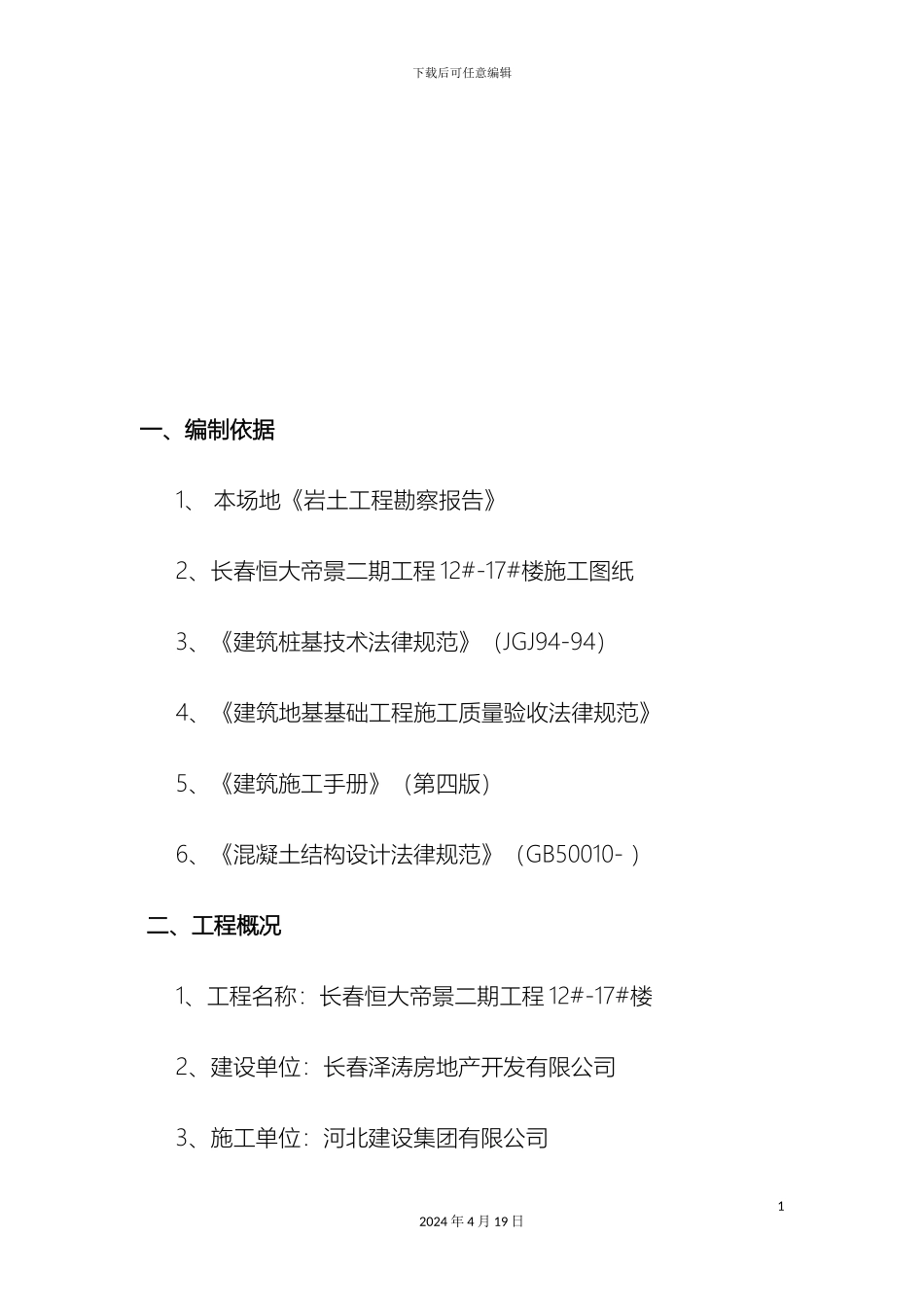

下载后可任意编辑电梯基坑方案12024 年 4 月 19 日下载后可任意编辑目 录一、编制依据…………………………………………………1二、工程概况…………………………………………………1三、施工准备…………………………………………………1四、施工部署及施工工艺……………………………………2五、质量控制与施工要点……………………………………5六、安全生产保证措施………………………………………502024 年 4 月 19 日下载后可任意编辑一、编制依据 1、 本场地《岩土工程勘察报告》2、长春恒大帝景二期工程 12#-17#楼施工图纸3、《建筑桩基技术法律规范》(JGJ94-94)4、《建筑地基基础工程施工质量验收法律规范》5、《建筑施工手册》(第四版)6、《混凝土结构设计法律规范》(GB50010- ) 二、工程概况1、工程名称:长春恒大帝景二期工程 12#-17#楼2、建设单位:长春泽涛房地产开发有限公司3、施工单位:河北建设集团有限公司12024 年 4 月 19 日下载后可任意编辑4、建设地点:长春市经开区洋浦大街与大连路交汇5、结构形式:基础:桩承台基础,主体结构:框架剪力墙本工程电梯基坑顶面标高较桩承台深 1
81m,集水坑顶面标高较桩承台深分别为 1
01m,在土方大开挖完成后需先进行电梯基坑及集水坑的施工,电梯基坑及集水坑外侧模板选用砖胎模(具体做法见后图),由于长春地区已逐渐进入雨季且基坑深度较深,在施工过程中防止土方塌
三、施工准备1 材料准备根据现场条件和施工进度要求,基坑需用的材料较多,主要为钢筋、木模、砖模、混凝土,因此要协调组织好各方面的关系
把基坑底板顺利按时地完成
22024 年 4 月 19 日下载后可任意编辑15mm 厚木胶合板,40×80mm 木方,Φ48×3
5mm 钢管,加长型对拉螺栓,红砖,钢筋原材等
2 施工人员准备位置
