下载后可任意编辑电杆保护方案12024 年 4 月 19 日下载后可任意编辑电杆保护方案一、概况本工程由于拆迁原因,临时只能实施
但该段有电线杆在设计车行道断面内,电线杆与设计污水管道中线距离约为
米,因电线杆短期内无法迁移,若进行沟槽放坡开挖,电线杆势必存在安全隐患,故在实施该段管道的过程中,必须对电线杆实行保护措施
二、施工准备1、测量放线,进行现场踏勘,对现场电线杆情况进行详细调查
2、材料准备到位,本工程电线杆保护需用 6 米长[28b 型钢板桩以及块石等需提前准备到位
3、本工程所用机械直接现场调用

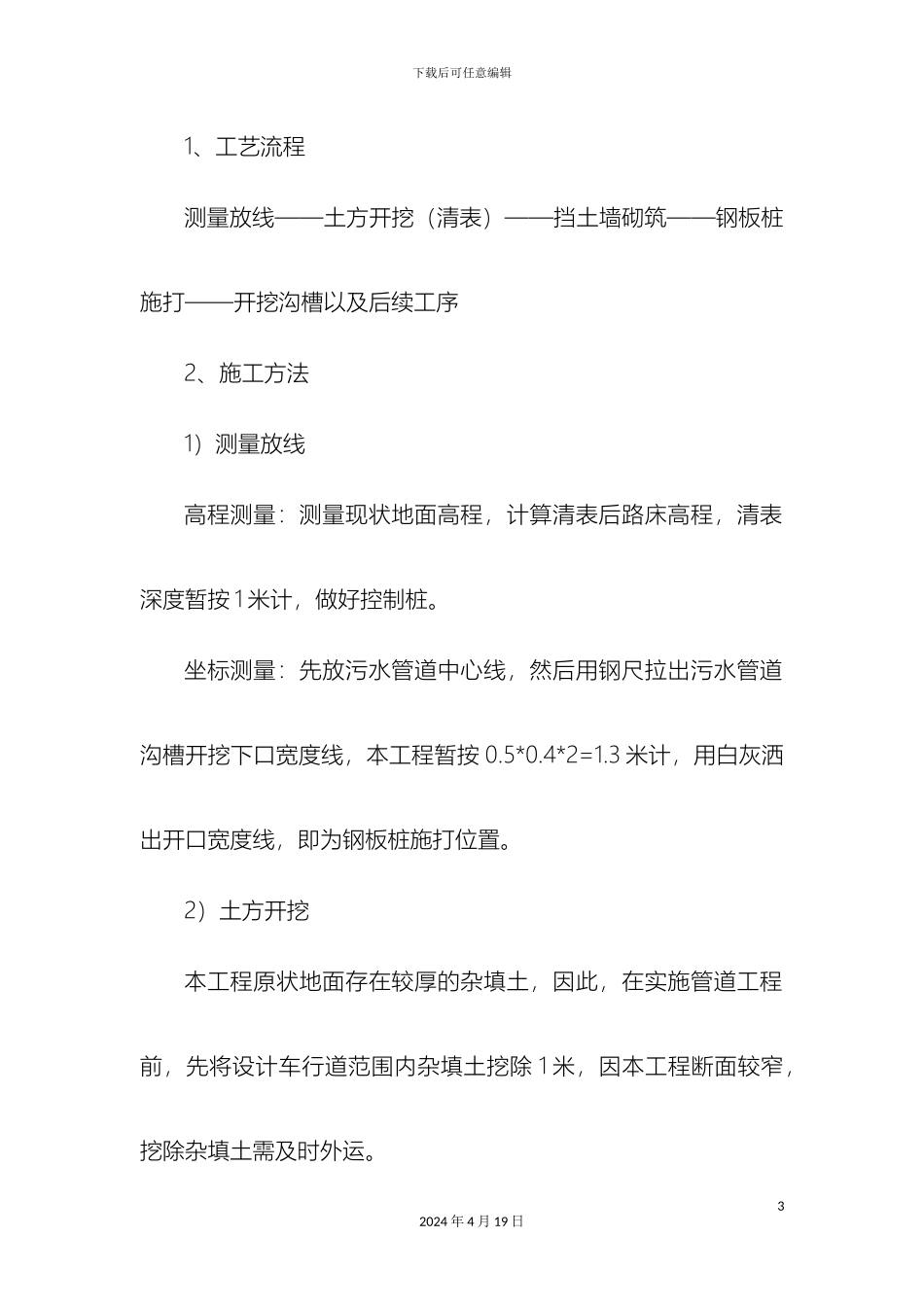

三、施工方案22024 年 4 月 19 日下载后可任意编辑1、工艺流程测量放线——土方开挖(清表)——挡土墙砌筑——钢板桩施打——开挖沟槽以及后续工序2、施工方法1)测量放线高程测量:测量现状地面高程,计算清表后路床高程,清表深度暂按 1 米计,做好控制桩
坐标测量:先放污水管道中心线,然后用钢尺拉出污水管道沟槽开挖下口宽度线,本工程暂按 0
3 米计,用白灰洒出开口宽度线,即为钢板桩施打位置
2)土方开挖本工程原状地面存在较厚的杂填土,因此,在实施管道工程前,先将设计车行道范围内杂填土挖除 1 米,因本工程断面较窄,挖除杂填土需及时外运
32024 年 4 月 19 日下载后可任意编辑3)挡土墙砌筑在清除表层杂填土时,位于电线杆周围至少 1 米范围内的土不得扰动,因此,在土方开挖后电线杆周围会形成孤岛土堆,应及时砌筑块石挡土墙进行保护,防止土方坍塌导致电线杆失稳
挡土墙暂按高 1 米,宽 0
5 米考虑,基础深按 0
挡土墙实施前要观察电线杆的稳定状况,若有失稳趋势可采纳临时支护措施
具体尺寸见图纸
4)钢板桩施打本工程采纳 6 米[28b 型钢板桩,直接用反铲施打
钢板桩按放线逐根施打,采纳人机配合施工
钢板桩施打过程
