下载后可任意编辑石材施工方案完成12024 年 4 月 19 日下载后可任意编辑 A、前期工作:一、熟悉图纸,根据图纸表述的尺寸及要求进行放线工作

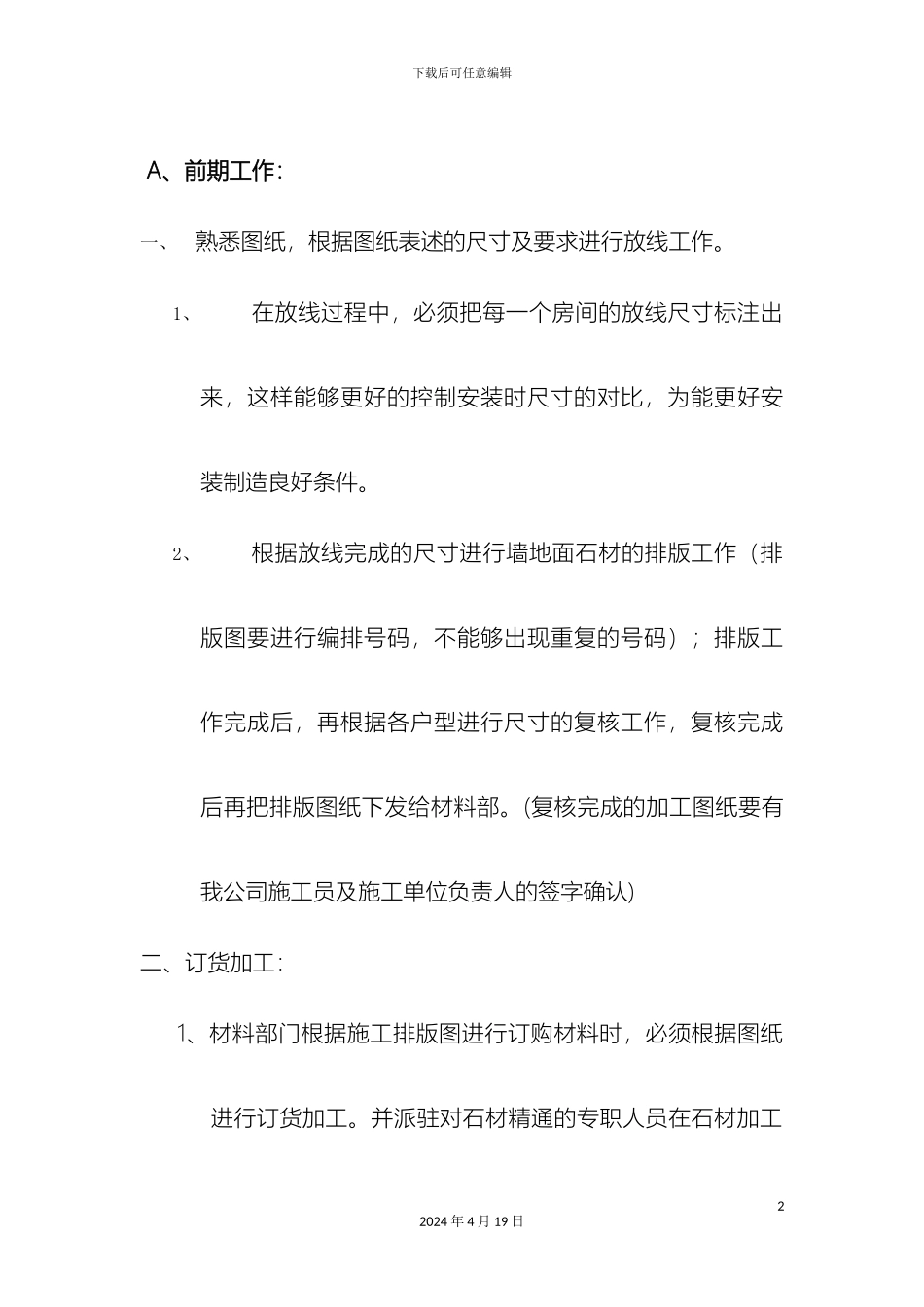

1、在放线过程中,必须把每一个房间的放线尺寸标注出来,这样能够更好的控制安装时尺寸的对比,为能更好安装制造良好条件
2、根据放线完成的尺寸进行墙地面石材的排版工作(排版图要进行编排号码,不能够出现重复的号码);排版工作完成后,再根据各户型进行尺寸的复核工作,复核完成后再把排版图纸下发给材料部
(复核完成的加工图纸要有我公司施工员及施工单位负责人的签字确认)二、订货加工:1、材料部门根据施工排版图进行订购材料时,必须根据图纸进行订货加工
并派驻对石材精通的专职人员在石材加工22024 年 4 月 19 日下载后可任意编辑厂全程跟踪
2、驻厂人员要严格要求厂家根据排版图纸加工产品,产品加工前,驻厂人员必须对板材的版面进行对比,石材版面的色彩一定要跟甲方封样的样板一致
产品加工完成后每一块石材版面的上方边上都标明该板块的图纸编号及尺寸,在进行检测时,对于不合格的产品(如有石胆、色线、裂纹、厚薄差别大)不允许进入施工场地现场
分类进行包装,并在包装箱上标明楼层、区域(户型)、尺寸、数量墙面或者地面材料等,并附上该批货物的材料清单
3、每一批次加工的石材:每一个区域(户型)或者每一个面积较大的立面或地面,厂家必须为我公司预留一块小样板作为补片专用(保证色彩一致)
每一次货物补片的时候必须根据厂家预留的样板进行加工产品
32024 年 4 月 19 日下载后可任意编辑4、石材防护,石材加工完成后要晾干(或者晒干),在进行石材防护剂涂刷时、石材平铺在木方上面,刷完正面晾干(或者晒干)再反过来进行背面及其它四面的防护剂涂刷涂刷防护剂的石材要晾干(或者晒干)6 小时候方可进行石材的安装工作
(六面防护剂满刷不透底,刷三遍)5、货物运至施工场地现场
