下载后可任意编辑通风机安装本章适用于风机的安装
一、 材料要求1 安装所需的材料、 设备应具有出厂合格证等相关质量证明文件, 进口设备还应具有商检合格的证明
2 设备、 材料的名称、 型号和规格与图纸要求一致
3 到场设备配件与清单一致, 设备及其零、 部件不得使其变形、 损坏、 锈蚀、 错乱或丢失
4 其它安装时伸用的相关材料不得有质量缺陷
二、 主要施工机具主要机具包括: 卷扬机、 倒链、 汾轮、 钢丝绳、 活动扳手、 钢丝钳、 线坠、 水平尺、 水准仪、 钢直尺、 角尺等
三、 作业条件1 设备经过开箱验收, 型号、 规格无误, 无缺陷, 甲方、 监理、 厂家及施工单位签字验收
2 工程施工前, 应具备设计和设备的相关技术文件
仍J设备运输及安装己编制专项的施工方案, 并进行技术交底
4 临时设施、 运输道路、 照明、 消防设施、 主要材料和机具及劳动力等, 有充分准备, 并己作出合理安排
施工现场无障碍物, 所有杂物已清理洁净
5 吊式风机要求顶板施工已完成, 落地式风机要求土建基础已完成, 且强度达到吊装或落地安装的要求

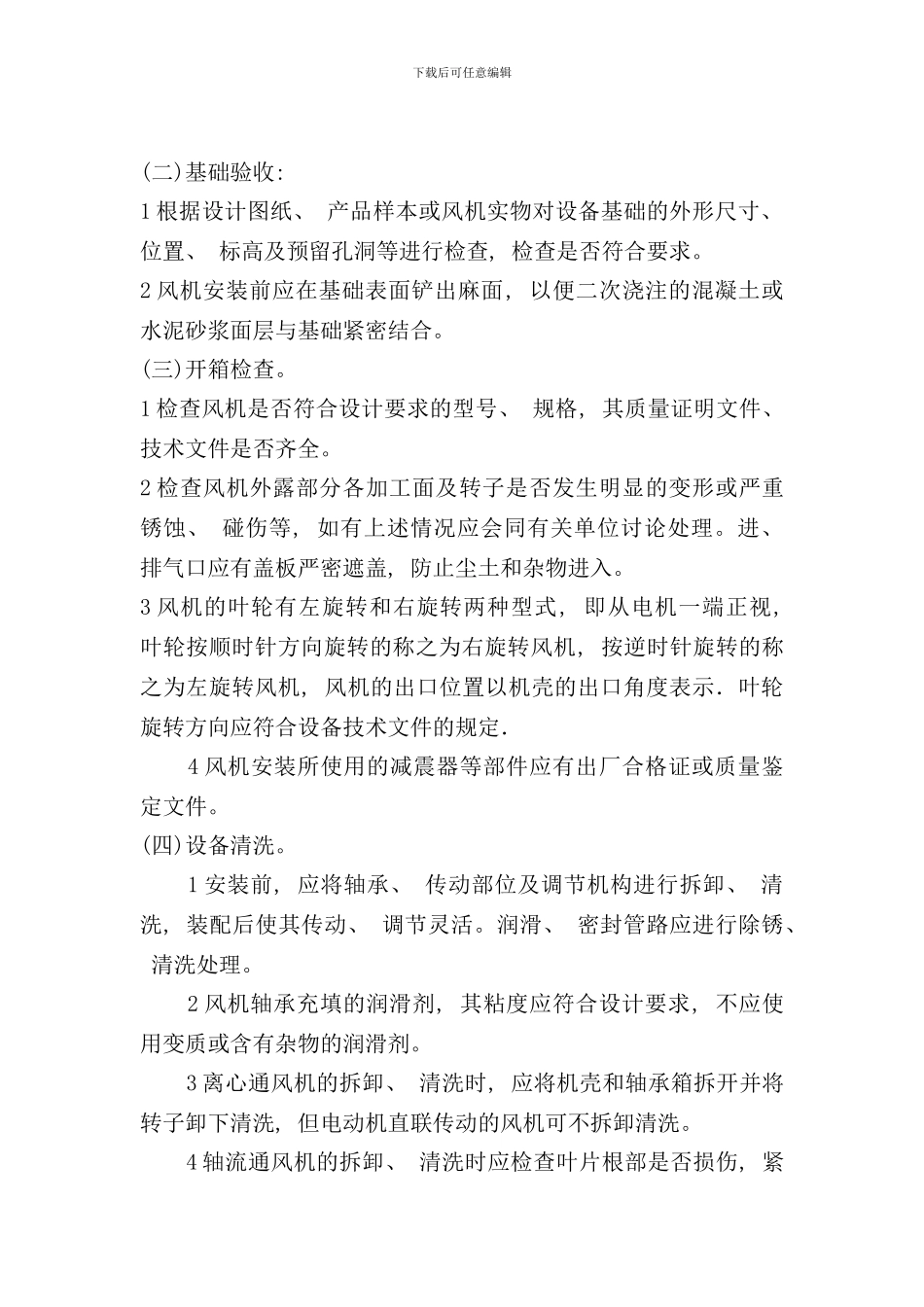

四、 操作工艺(一)工艺流程: 基础验收运输就位、 安装检验开箱检查设备清洗设备调整下载后可任意编辑(二)基础验收: 1 根据设计图纸、 产品样本或风机实物对设备基础的外形尺寸、 位置、 标高及预留孔洞等进行检查, 检查是否符合要求
2 风机安装前应在基础表面铲出麻面, 以便二次浇注的混凝土或水泥砂浆面层与基础紧密结合
(三)开箱检查
1 检查风机是否符合设计要求的型号、 规格, 其质量证明文件、 技术文件是否齐全
2 检查风机外露部分各加工面及转子是否发生明显的变形或严重锈蚀、 碰伤等, 如有上述情况应会同有关单位讨论处理
进、 排气口应有盖板严密遮盖, 防止尘土和杂物进入
3 风机的叶轮有左旋转和右旋转两种型式, 即从电机一端正视, 叶
