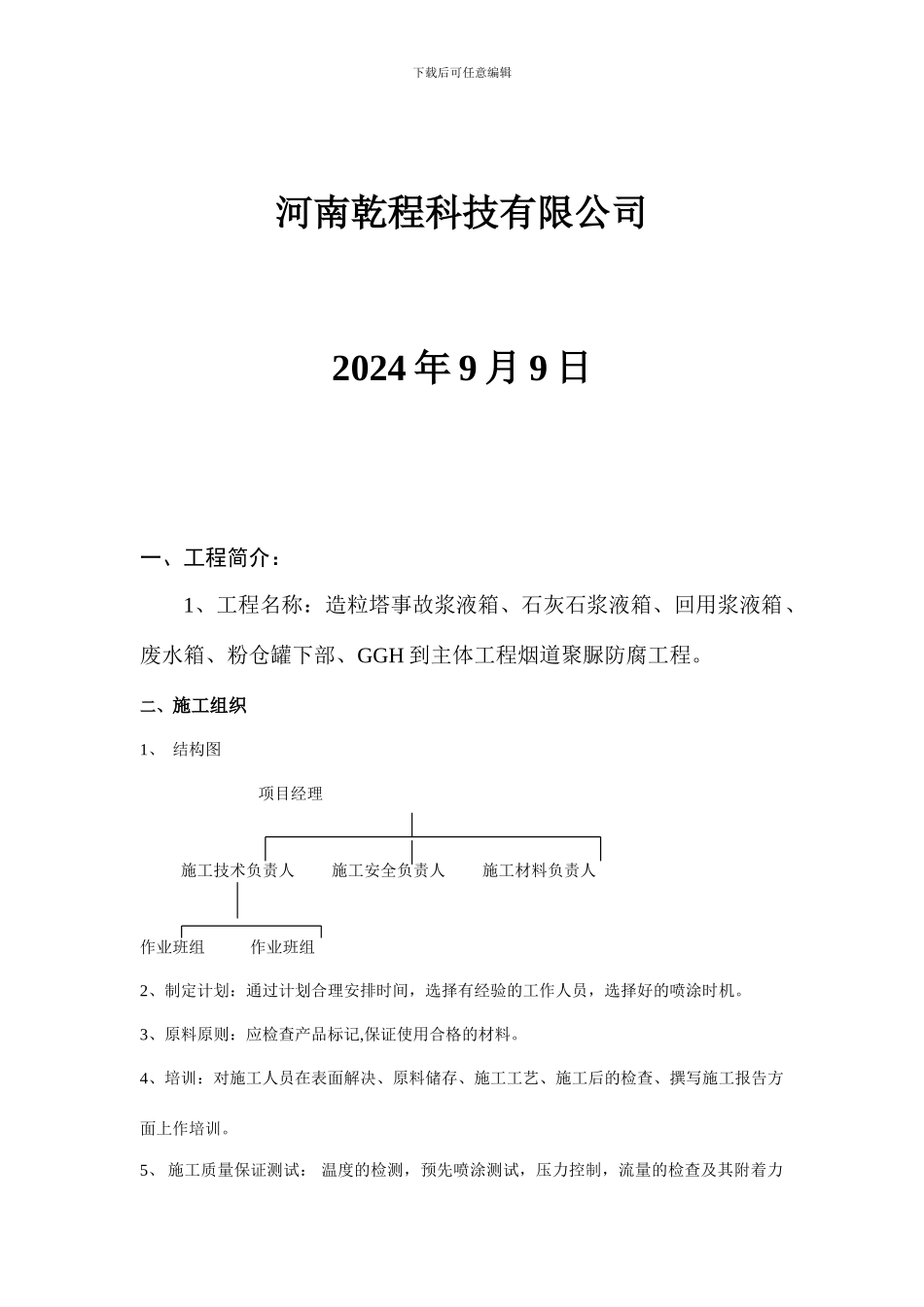

下载后可任意编辑造粒塔喷涂聚脲弹性体施工方案施工方案下载后可任意编辑河南乾程科技有限公司2024 年 9 月 9 日一、工程简介:1、工程名称:造粒塔事故浆液箱、石灰石浆液箱、回用浆液箱、废水箱、粉仓罐下部、GGH 到主体工程烟道聚脲防腐工程
二、施工组织1、 结构图 项目经理施工技术负责人 施工安全负责人 施工材料负责人作业班组 作业班组2、制定计划:通过计划合理安排时间,选择有经验的工作人员,选择好的喷涂时机

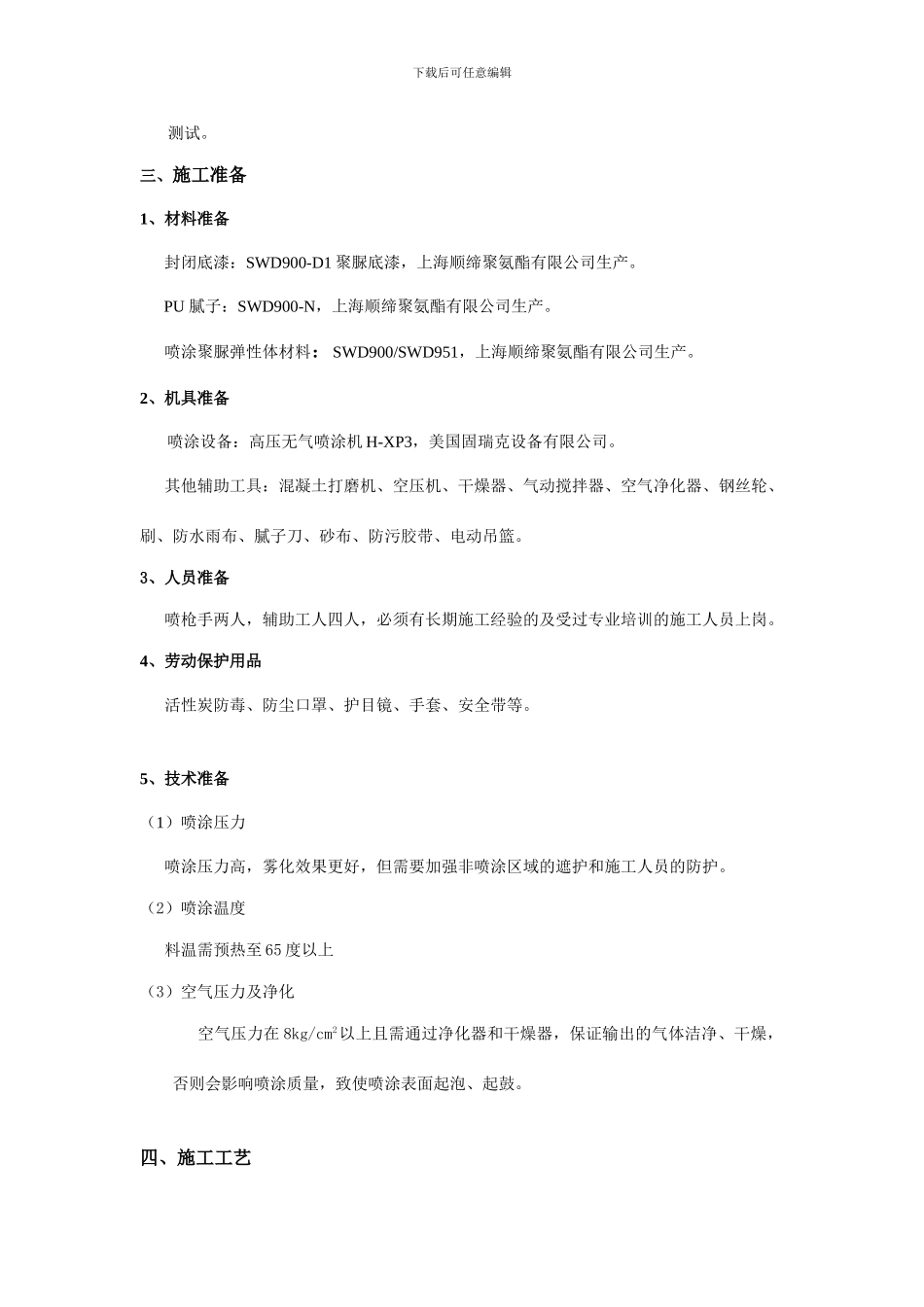

3、原料原则:应检查产品标记,保证使用合格的材料
4、培训:对施工人员在表面解决、原料储存、施工工艺、施工后的检查、撰写施工报告方面上作培训
5、 施工质量保证测试: 温度的检测,预先喷涂测试,压力控制,流量的检查及其附着力下载后可任意编辑测试
三、施工准备1、材料准备封闭底漆:SWD900-D1 聚脲底漆,上海顺缔聚氨酯有限公司生产
PU 腻子:SWD900-N,上海顺缔聚氨酯有限公司生产
喷涂聚脲弹性体材料:SWD900/SWD951,上海顺缔聚氨酯有限公司生产
2、机具准备喷涂设备:高压无气喷涂机 H-XP3,美国固瑞克设备有限公司
其他辅助工具:混凝土打磨机、空压机、干燥器、气动搅拌器、空气净化器、钢丝轮、刷、防水雨布、腻子刀、砂布、防污胶带、电动吊篮
3、人员准备喷枪手两人,辅助工人四人,必须有长期施工经验的及受过专业培训的施工人员上岗
4、劳动保护用品活性炭防毒、防尘口罩、护目镜、手套、安全带等
5、技术准备(1)喷涂压力喷涂压力高,雾化效果更好,但需要加强非喷涂区域的遮护和施工人员的防护
(2)喷涂温度料温需预热至 65 度以上(3)空气压力及净化 空气压力在 8kg/cm2以上且需通过净化器和干燥器,保证输出的气体洁净、干燥,否则会影响喷涂质量,致使喷涂表面起泡、起鼓
四、施工工艺下载后可任意编辑1、施工流程清理基面 涂刮腻子修补 涂刷封闭底漆 喷
