下载后可任意编辑道路桥梁施工方案研讨12024 年 5 月 29 日下载后可任意编辑四川建筑职业技术学院道路桥梁教研室桥梁施工方案设计参考资料目 录预应力空心板梁预制施工方案
1空心板梁安装及后连续施工方案
5墩身、墩台帽及盖梁施工方案
7承台施工方案
9桥基础(挖孔桩、钻孔桩)施工组织方案
11现浇箱梁施工方案

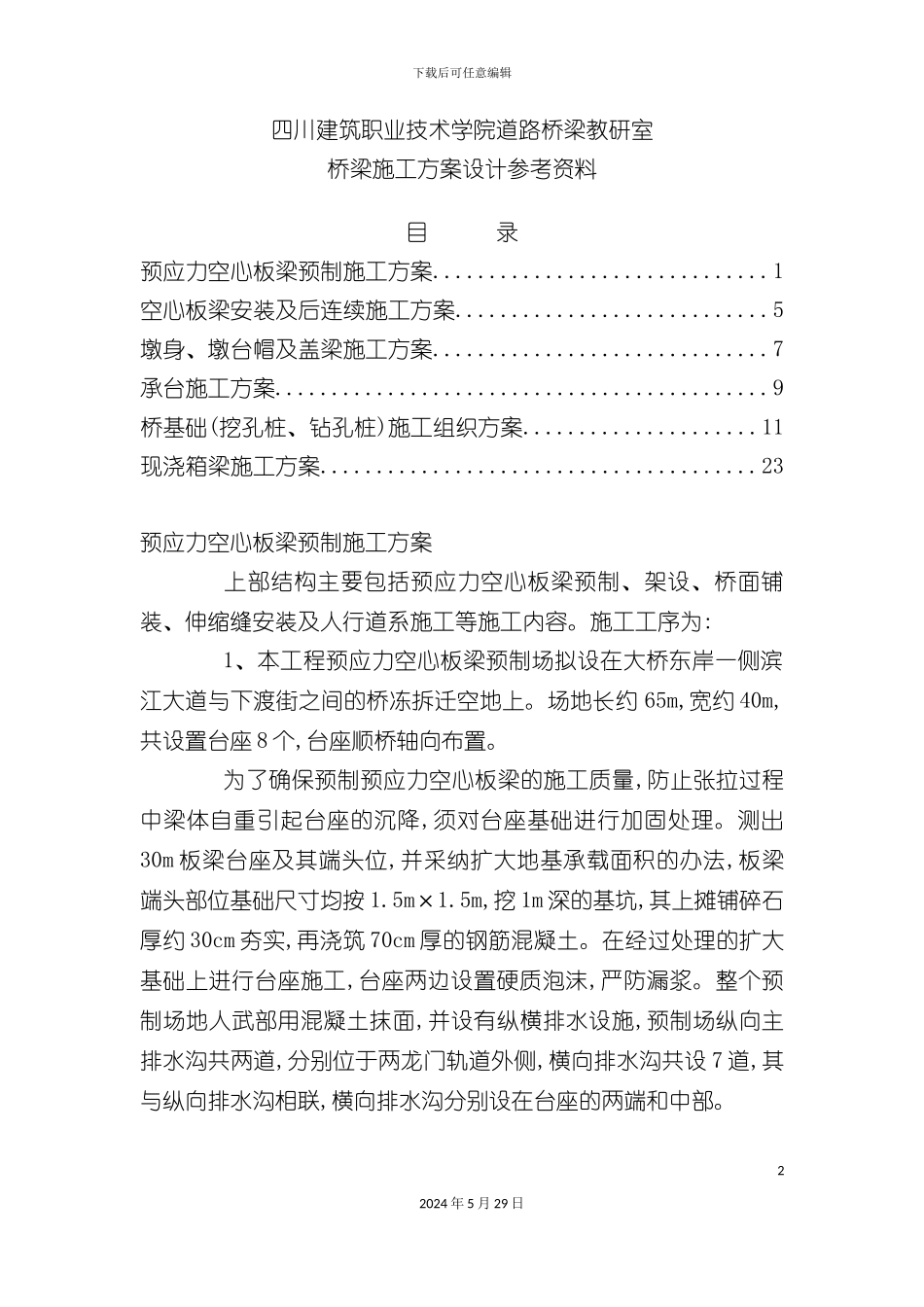

23预应力空心板梁预制施工方案 上部结构主要包括预应力空心板梁预制、架设、桥面铺装、伸缩缝安装及人行道系施工等施工内容
施工工序为: 1、本工程预应力空心板梁预制场拟设在大桥东岸一侧滨江大道与下渡街之间的桥冻拆迁空地上
场地长约 65m,宽约 40m,共设置台座 8 个,台座顺桥轴向布置
为了确保预制预应力空心板梁的施工质量,防止张拉过程中梁体自重引起台座的沉降,须对台座基础进行加固处理
测出30m 板梁台座及其端头位,并采纳扩大地基承载面积的办法,板梁端头部位基础尺寸均按 1
5m,挖 1m 深的基坑,其上摊铺碎石厚约 30cm 夯实,再浇筑 70cm 厚的钢筋混凝土
在经过处理的扩大基础上进行台座施工,台座两边设置硬质泡沫,严防漏浆
整个预制场地人武部用混凝土抹面,并设有纵横排水设施,预制场纵向主排水沟共两道,分别位于两龙门轨道外侧,横向排水沟共设 7 道,其与纵向排水沟相联,横向排水沟分别设在台座的两端和中部

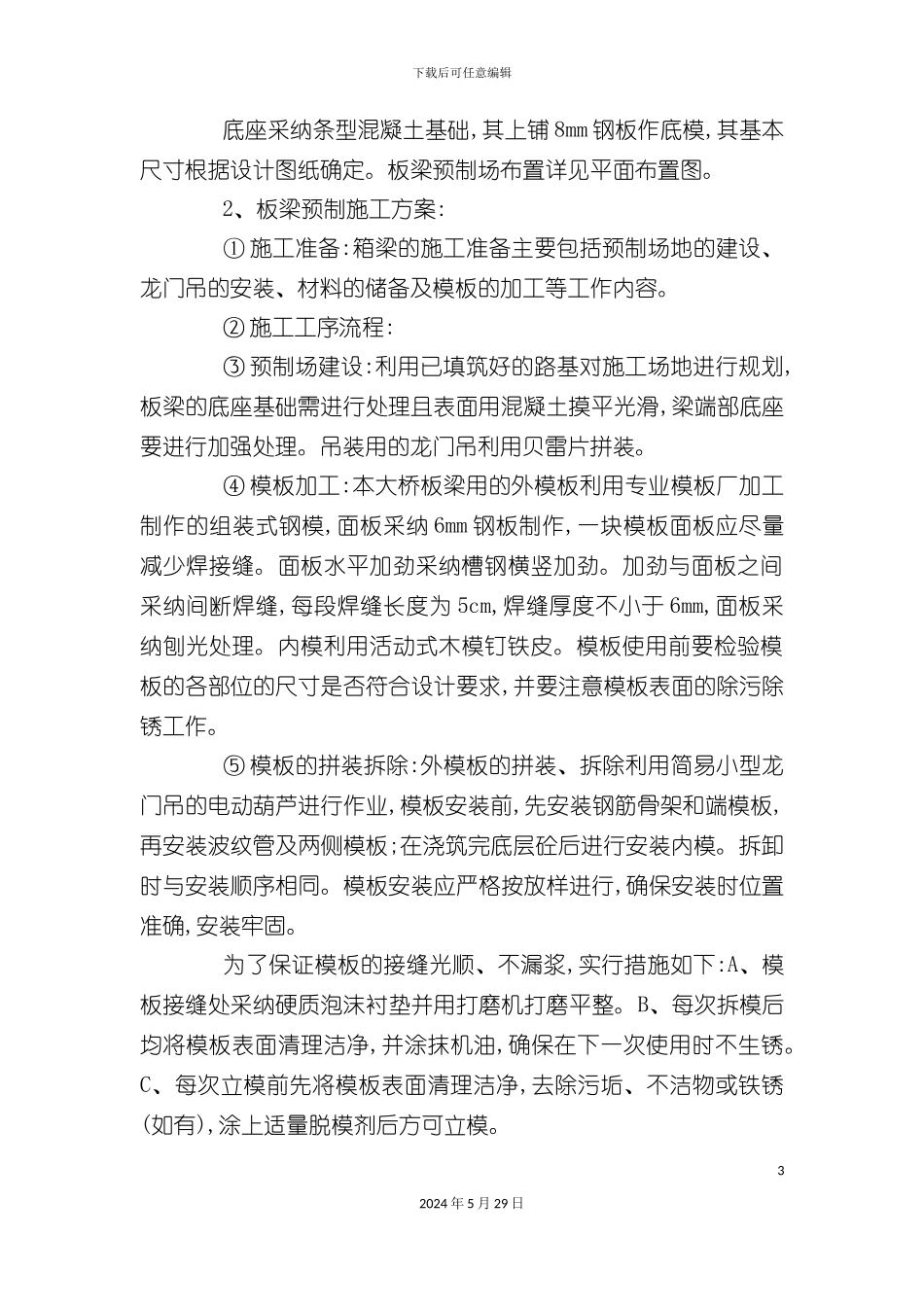

22024 年 5 月 29 日下载后可任意编辑 底座采纳条型混凝土基础
