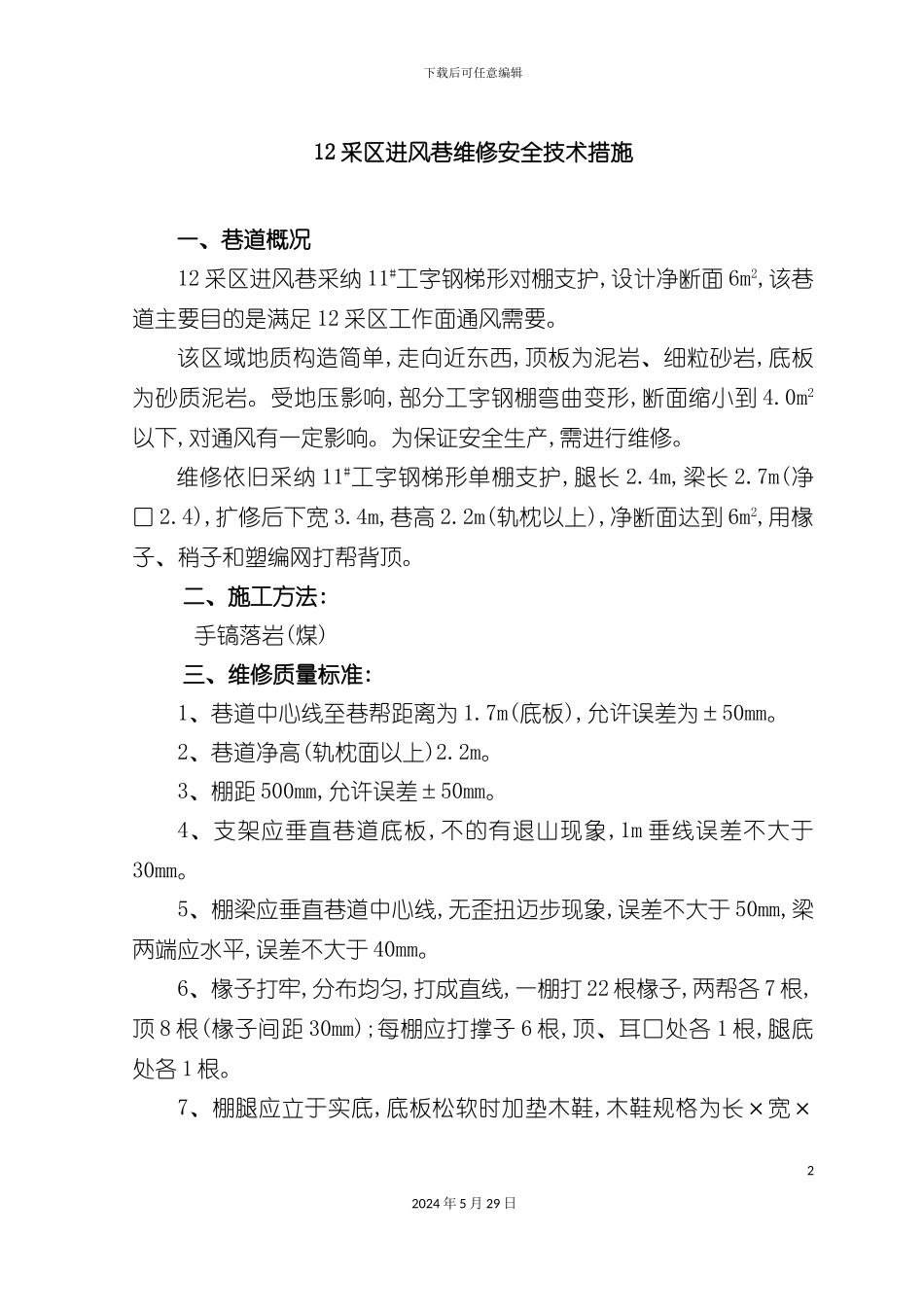

下载后可任意编辑采区进风巷扩修安全技术措施12024 年 5 月 29 日下载后可任意编辑12 采区进风巷维修安全技术措施一、巷道概况12 采区进风巷采纳 11#工字钢梯形对棚支护,设计净断面 6m2,该巷道主要目的是满足 12 采区工作面通风需要
该区域地质构造简单,走向近东西,顶板为泥岩、细粒砂岩,底板为砂质泥岩
受地压影响,部分工字钢棚弯曲变形,断面缩小到 4
0m2以下,对通风有一定影响
为保证安全生产,需进行维修
维修依旧采纳 11#工字钢梯形单棚支护,腿长 2
4m,梁长 2
7m(净口 2
4),扩修后下宽 3
4m,巷高 2
2m(轨枕以上),净断面达到 6m2,用椽子、稍子和塑编网打帮背顶
二、施工方法:手镐落岩(煤)三、维修质量标准:1、巷道中心线至巷帮距离为 1
7m(底板),允许误差为±50mm
2、巷道净高(轨枕面以上)2
3、棚距 500mm,允许误差±50mm
4、支架应垂直巷道底板,不的有退山现象,1m 垂线误差不大于30mm
5、棚梁应垂直巷道中心线,无歪扭迈步现象,误差不大于 50mm,梁两端应水平,误差不大于 40mm
6、椽子打牢,分布均匀,打成直线,一棚打 22 根椽子,两帮各 7 根,顶 8 根(椽子间距 30mm);每棚应打撑子 6 根,顶、耳口处各 1 根,腿底处各 1 根
7、棚腿应立于实底,底板松软时加垫木鞋,木鞋规格为长×宽×22024 年 5 月 29 日下载后可任意编辑厚=200mm×150mm×50mm,并保持 200mm 柱窝深度
8、梁腿接口严实合缝,其离合不超过 5mm
9、巷道洁净洁净,无杂物,无积水,无淤泥;材料分类、分层码放,做到迎风一头齐,电缆管线悬挂有序

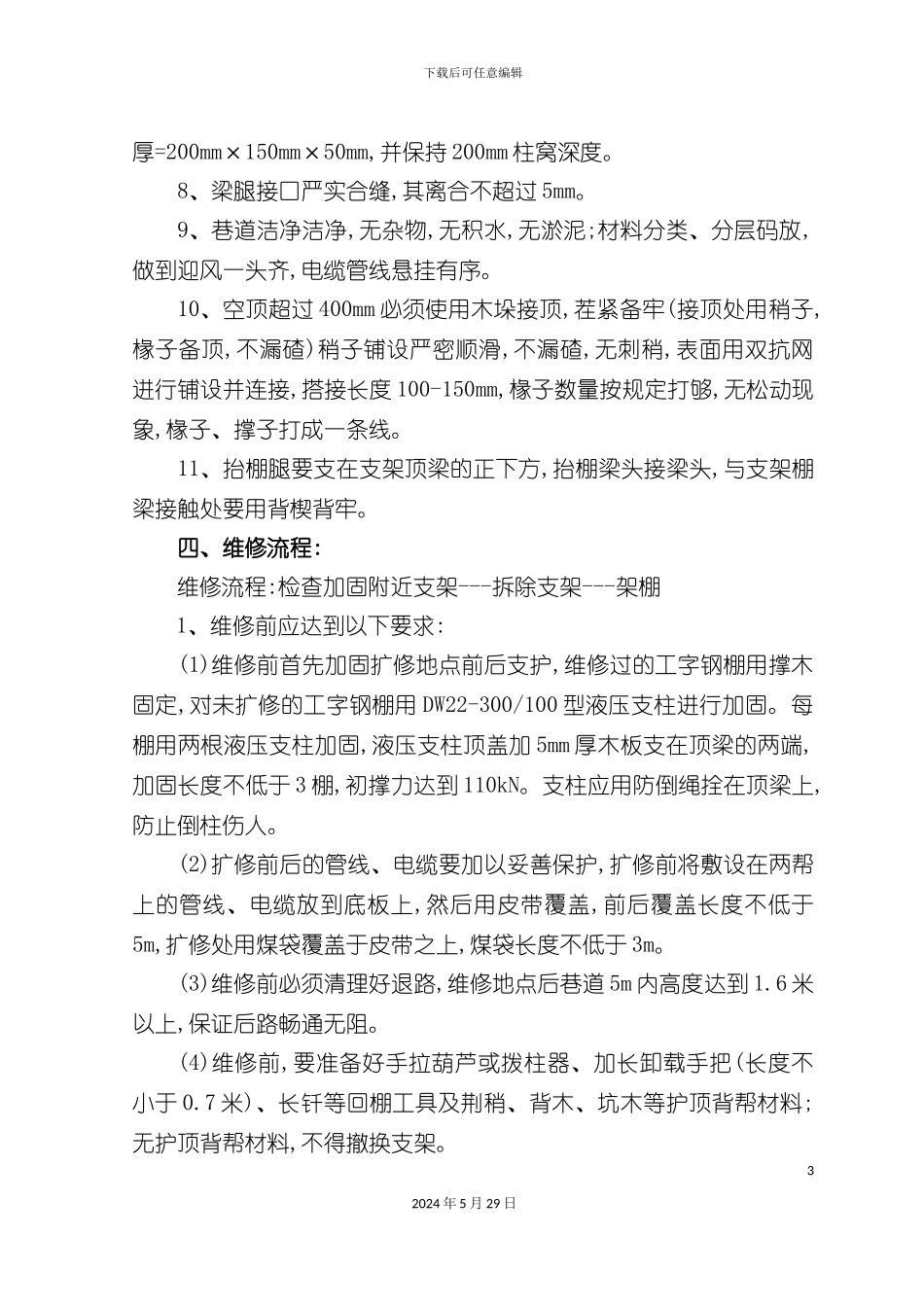

10、空顶超过 400mm 必须使用木垛接顶,茬紧备牢(接顶处用稍子,椽子备顶,不漏碴)稍子铺设严密顺滑,不漏碴,无刺稍,表面用双抗网进行
