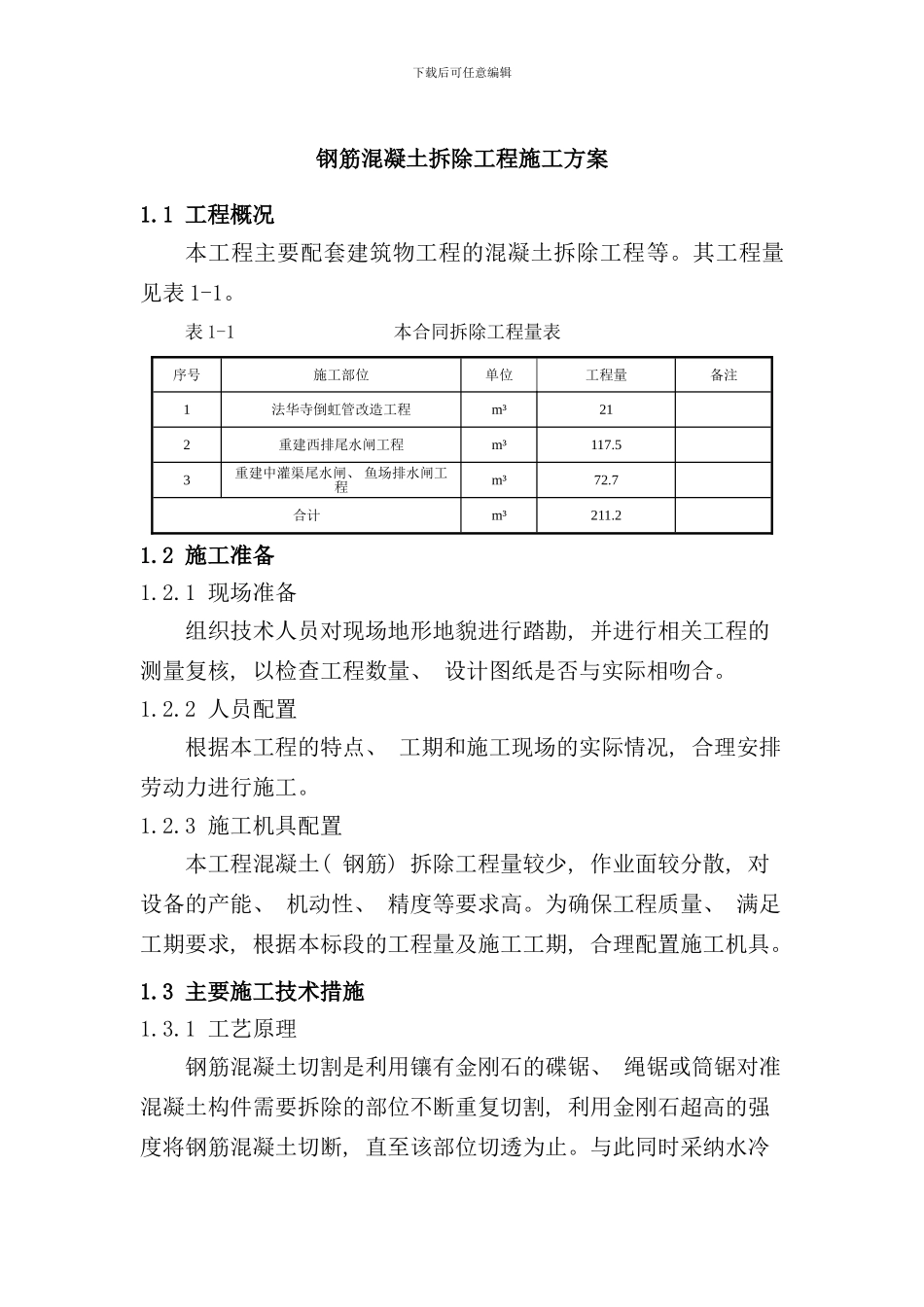

1 工程概况本工程主要配套建筑物工程的混凝土拆除工程等
其工程量见表 1-1
表 1-1 本合同拆除工程量表序号施工部位单位工程量备注1法华寺倒虹管改造工程m³212重建西排尾水闸工程m³117
53重建中灌渠尾水闸、 鱼场排水闸工程m³72
7合计m³211
2 施工准备1
1 现场准备组织技术人员对现场地形地貌进行踏勘, 并进行相关工程的测量复核, 以检查工程数量、 设计图纸是否与实际相吻合
2 人员配置根据本工程的特点、 工期和施工现场的实际情况, 合理安排劳动力进行施工
3 施工机具配置本工程混凝土( 钢筋) 拆除工程量较少, 作业面较分散, 对设备的产能、 机动性、 精度等要求高
为确保工程质量、 满足工期要求, 根据本标段的工程量及施工工期, 合理配置施工机具
3 主要施工技术措施1
1 工艺原理钢筋混凝土切割是利用镶有金刚石的碟锯、 绳锯或筒锯对准混凝土构件需要拆除的部位不断重复切割, 利用金刚石超高的强度将钢筋混凝土切断, 直至该部位切透为止
与此同时采纳水冷下载后可任意编辑却, 即是切割设备降温需要又是防粉尘、 降低噪音的得利措施

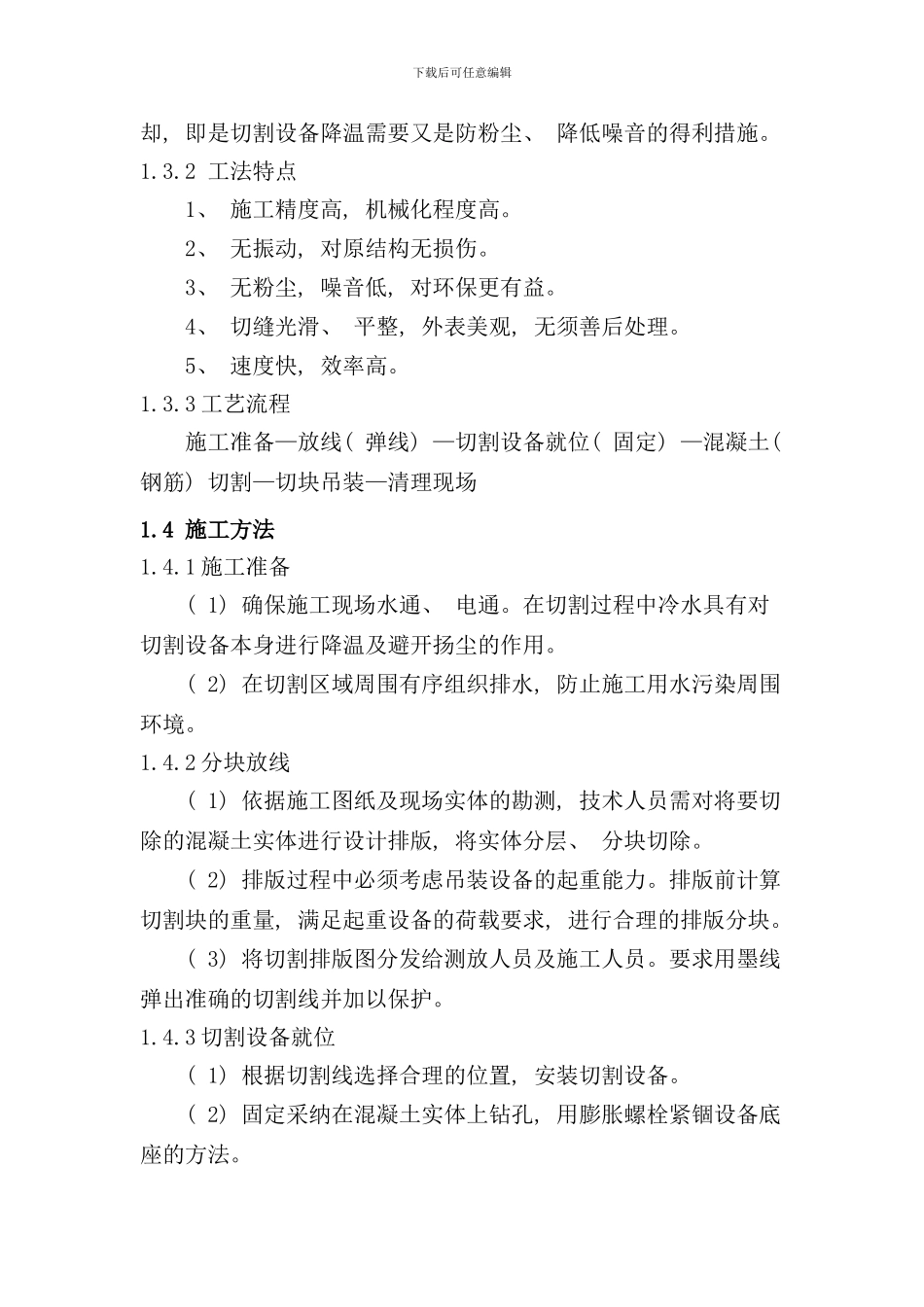

2 工法特点1、 施工精度高, 机械化程度高
2、 无振动, 对原结构无损伤
3、 无粉尘, 噪音低, 对环保更有益
4、 切缝光滑、 平整, 外表美观, 无须善后处理
5、 速度快, 效率高
3 工艺流程施工准备—放线( 弹线) —切割设备就位( 固定) —混凝土( 钢筋) 切割—切块吊装—清理现场1

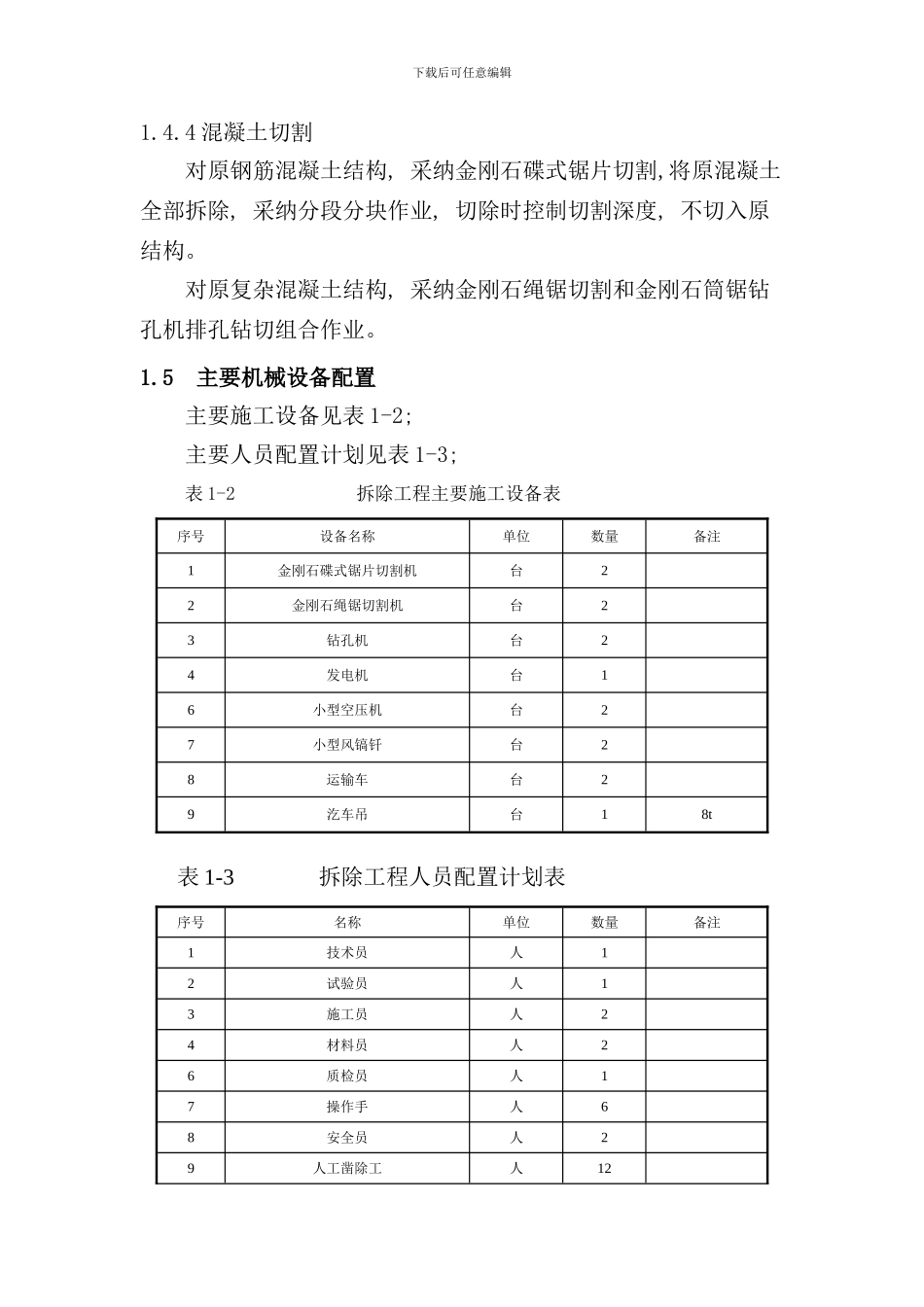

4 施工方法1
1 施工准备 ( 1) 确保施工现场水通、 电通
在切割过程中冷水具有对切割设备本身进行降温及避开扬尘的作用
( 2) 在切割区域周围有序组织排水, 防止施工用水污染周围环境
2 分块放线 ( 1) 依据施
