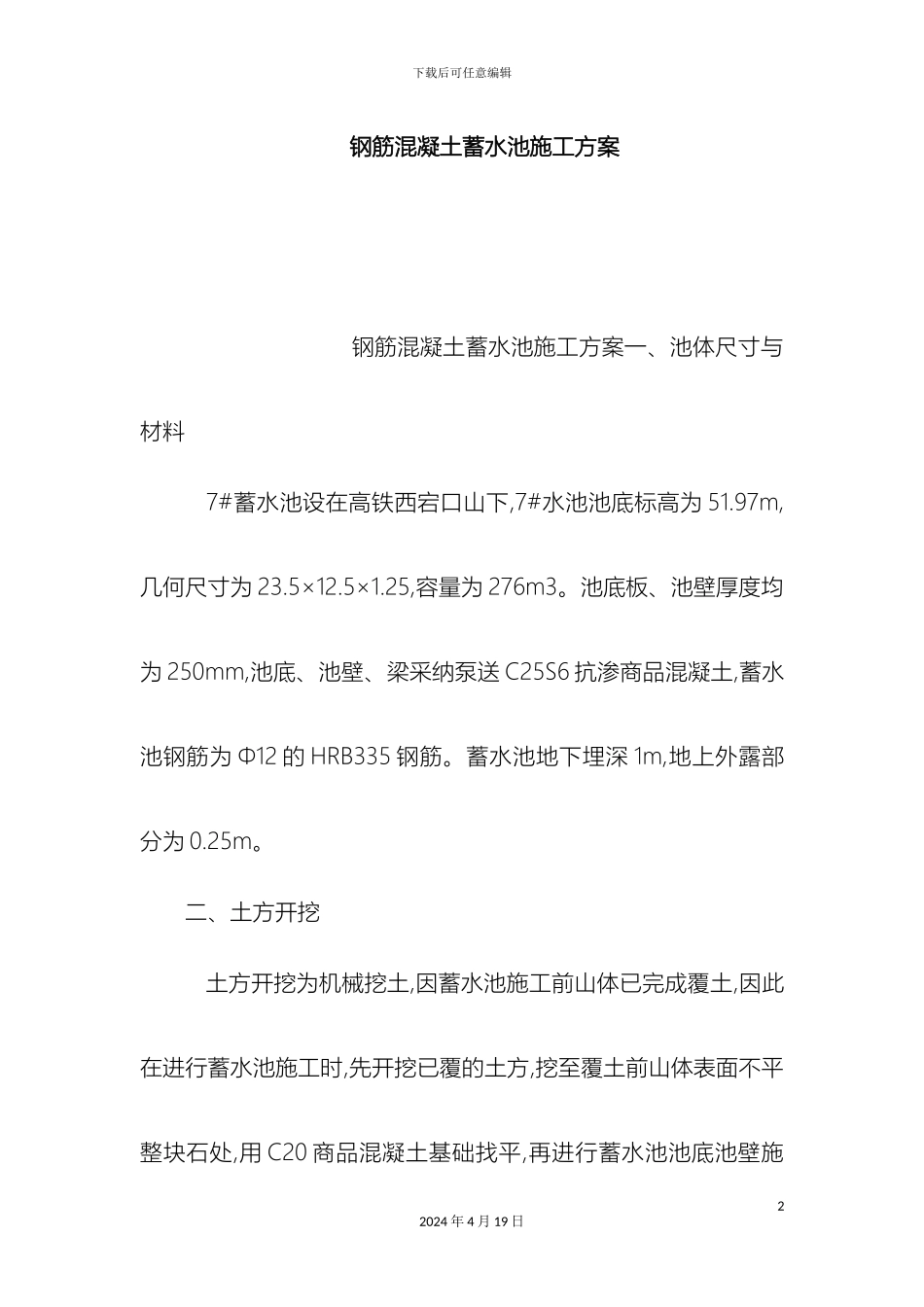

下载后可任意编辑钢筋混凝土蓄水池施工方案12024 年 4 月 19 日下载后可任意编辑钢筋混凝土蓄水池施工方案 钢筋混凝土蓄水池施工方案一、池体尺寸与材料 7#蓄水池设在高铁西宕口山下,7#水池池底标高为 51.97m,几何尺寸为 23.5×12.5×1.25,容量为 276m3。池底板、池壁厚度均为 250mm,池底、池壁、梁采纳泵送 C25S6 抗渗商品混凝土,蓄水池钢筋为 Φ12 的 HRB335 钢筋。蓄水池地下埋深 1m,地上外露部分为 0.25m。二、土方开挖 土方开挖为机械挖土,因蓄水池施工前山体已完成覆土,因此在进行蓄水池施工时,先开挖已覆的土方,挖至覆土前山体表面不平整块石处,用 C20 商品混凝土基础找平,再进行蓄水池池底池壁施22024 年 4 月 19 日下载后可任意编辑工,C20 砼垫层的几何尺寸为 24.9×13.4×0.7+0.19/2.三、钢筋的制作与安装1、钢筋加工成型准备工作(1)、钢筋加工棚应选择适宜的工作场地,场地应平整,道路通畅,水电、消防设施均应齐备。(2)、使用机械加工时,操作人员应熟悉机械性能和操作程序,并按流水施工顺序,将各种操作机械单,并向钢筋班做技术交底。(3)、钢筋班接到配料后查对钢筋堆场上已经复试合格后的钢筋规格,检查钢筋外观质量,然后着手配料。(4)、盘圆钢筋调直,采纳冷拉方法调直钢筋时,免发生差错,并防止油脂类污染。(5)、根据施工图纸,计算每种型号钢筋的规格、数量,并绘出大样图,注明各弯起钢筋的起弯位置、角度等,钢筋配料须填写配料单。32024 年 4 月 19 日下载后可任意编辑2、钢筋安装工艺(1)、钢筋绑扎、安装、焊接质量要求,严格按设计要求施工,并保证做到不低于国家及地方规定、施工及验收法律规范要求。(2)、墙、梁、板的钢筋保护层垫块必须按间距每 0.7m~1m用铁丝与主筋扎牢。(3)、钢筋在施工过程中,派专人对钢筋的规格、品种、间距、尺寸、根数、搭接与长度进行检查,自检合格后报监理验收。(4)、在混凝土浇筑过程中,应派专人“看筋”,如发现松动、移位、保护层不符合要求的现象,均应及时修整。(5)、为防止混凝土浇筑过程钢筋产生位移、定岗、定部位的现象,应派人检查,重点检查底板上、下皮钢筋的支撑和下皮钢筋的垫块。(6)、钢筋规格严格按设计要求实施,墙、板、梁的钢筋直径不42024 年 4 月 19 日下载后可任意编辑得随意变动,钢筋代换应征得设计单位的同意。3、钢筋加工安装的质量控制(1)、当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。(2)、在浇筑混凝土之前,应进行钢筋隐蔽工程...
