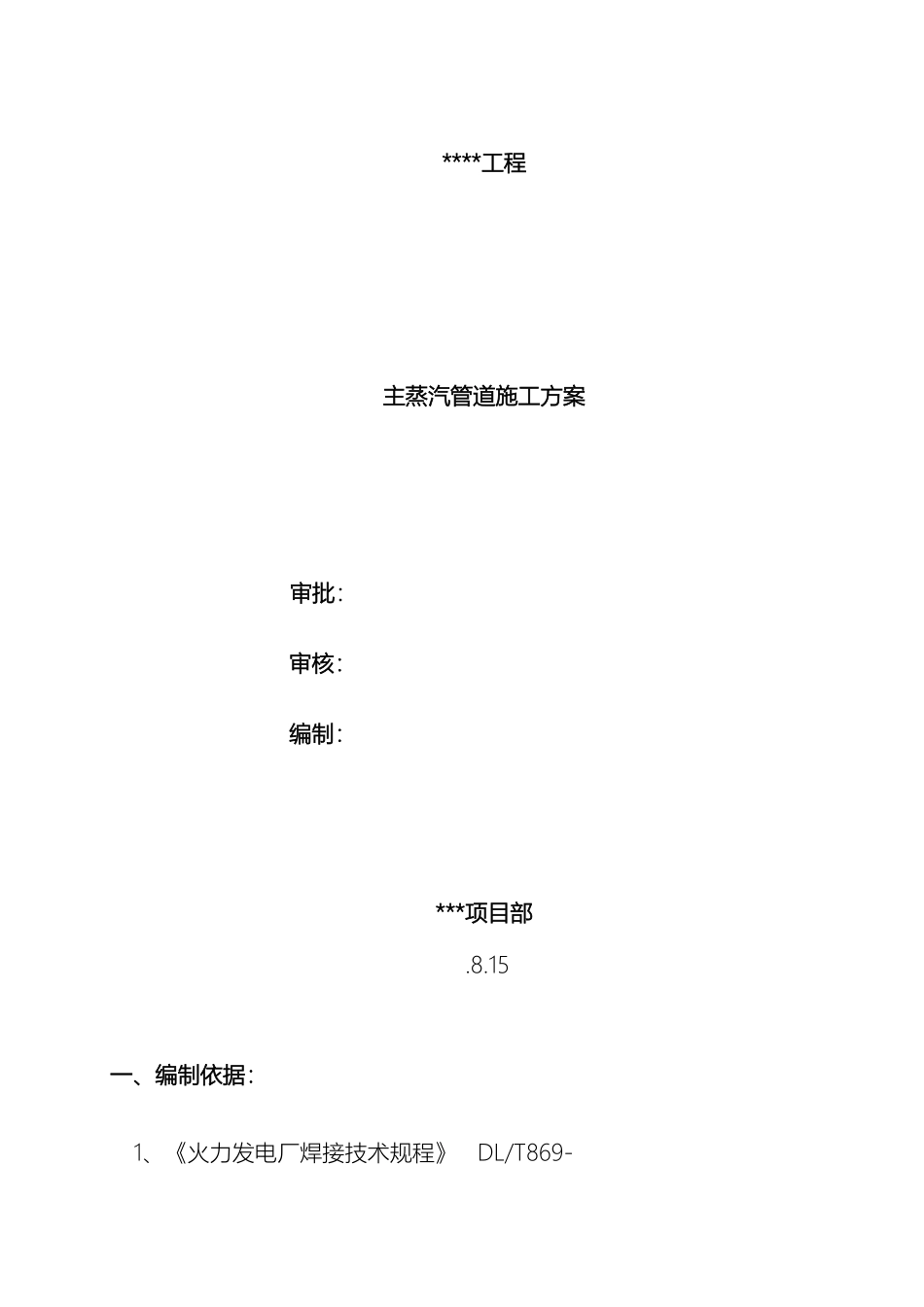

下载后可任意编辑锅炉主蒸汽管道安装施工方案12024 年 4 月 19 日****工程主蒸汽管道施工方案审批:审核:编制:***项目部

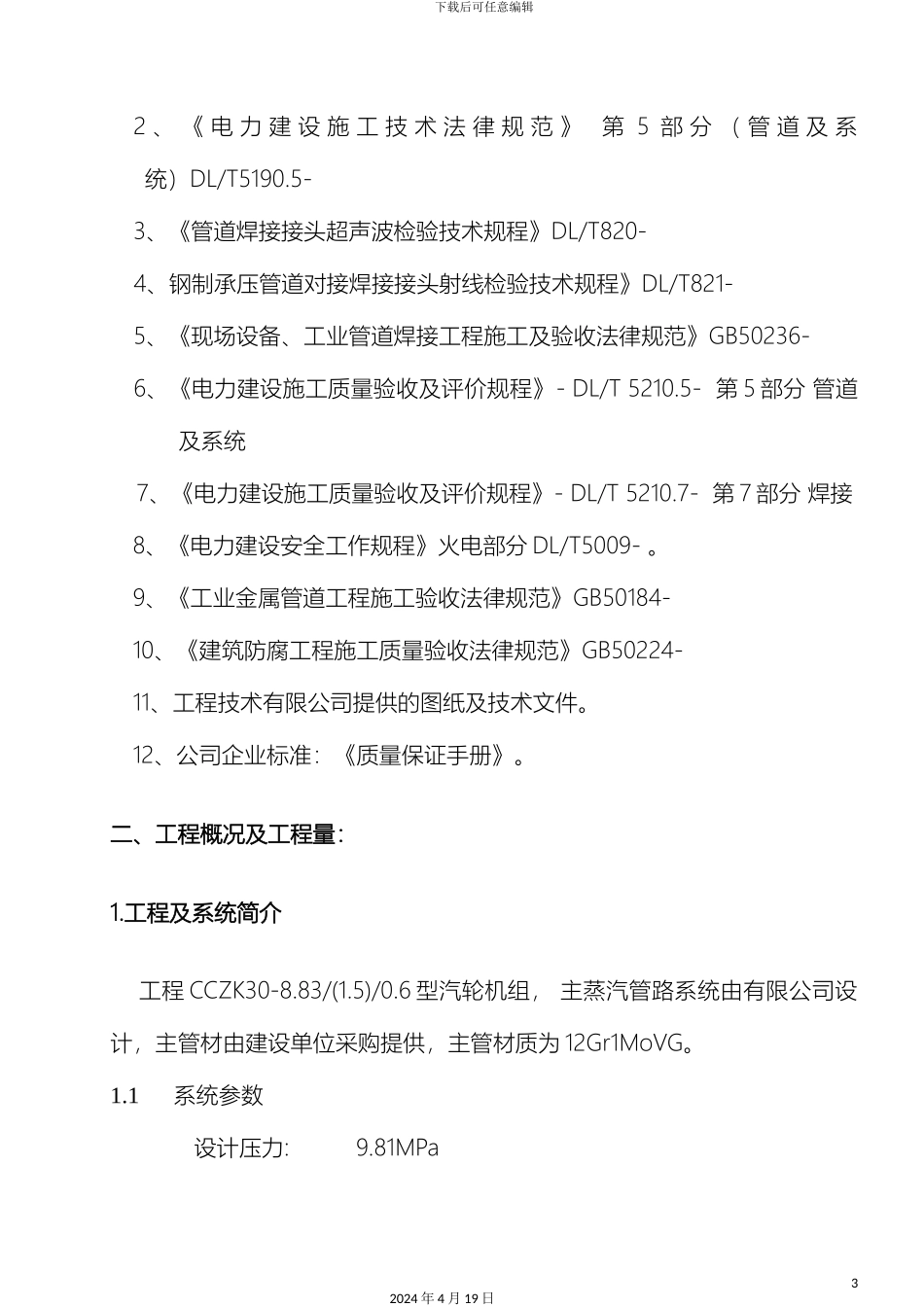

15一、编制依据: 1、《火力发电厂焊接技术规程》 DL/T869- 下载后可任意编辑2 、 《 电 力 建 设 施 工 技 术 法 律 规 范 》 第 5 部 分 ( 管 道 及 系统)DL/T5190
5- 3、《管道焊接接头超声波检验技术规程》DL/T820- 4、钢制承压管道对接焊接接头射线检验技术规程》DL/T821- 5、《现场设备、工业管道焊接工程施工及验收法律规范》GB50236- 6、《电力建设施工质量验收及评价规程》- DL/T 5210
5- 第 5 部分 管道及系统7、《电力建设施工质量验收及评价规程》- DL/T 5210
7- 第 7 部分 焊接8、《电力建设安全工作规程》火电部分 DL/T5009-
9、《工业金属管道工程施工验收法律规范》GB50184- 10、《建筑防腐工程施工质量验收法律规范》GB50224- 11、工程技术有限公司提供的图纸及技术文件
12、公司企业标准:《质量保证手册》
二、工程概况及工程量:1
工程及系统简介 工程 CCZK30-8
6 型汽轮机组, 主蒸汽管路系统由有限公司设计,主管材由建设单位采购提供,主管材质为 12Gr1MoVG
1系统参数设计压力: 9
81MPa32024 年 4 月 19 日下载后可任意编辑设计温度: 540℃管道材质: 12Gr1MoVG管道规格:主 管: ¢273*25, ¢159×14主管弯管: ¢273*25, ¢159×14支管弯管: ¢57×5
5 , ¢32×3管道布置情况:由锅炉标高 40
58 米处集汽集箱引出,在锅炉北侧 23m 处进入除氧间,标高为 8 米处分为两路,一路到 5 米 70 吨减温减压
