下载后可任意编辑锅炉房锅炉拆除专项施工方案12024 年 4 月 19 日下载后可任意编辑锅炉房锅炉拆除专项施工方案一、 工程简介该工程所需拆除锅炉为燃煤锅炉并位于厂房+0
锅炉侧前方为厂房大门,高 3
4 米,宽 3
锅炉外形尺寸为 10m(长)*3m(宽)*7
4m(高),因此该锅炉必须解体拆除
二、 拆除施工方案锅炉解体为三部分
1、锅筒部分;2、集箱部分;3、炉排部分

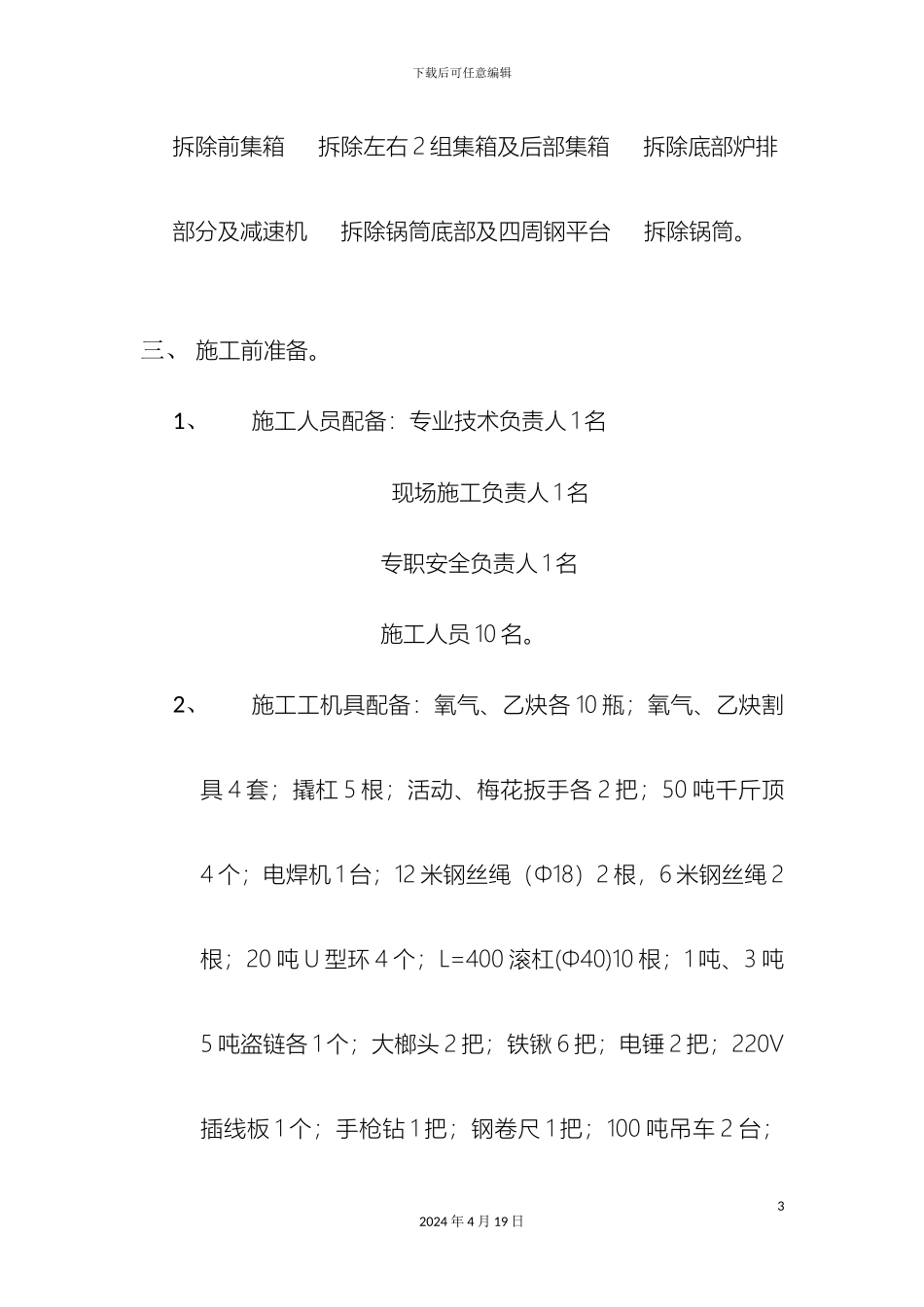

施工顺序如下:拆除锅炉四周连接管道 拆除锅炉外壳 拆除集箱外部保温及内部耐火砖 拆除部分钢平台 拆除集箱四周部分钢架 22024 年 4 月 19 日下载后可任意编辑拆除前集箱 拆除左右 2 组集箱及后部集箱 拆除底部炉排部分及减速机 拆除锅筒底部及四周钢平台 拆除锅筒
三、 施工前准备
1、施工人员配备:专业技术负责人 1 名现场施工负责人 1 名专职安全负责人 1 名施工人员 10 名
2、施工工机具配备:氧气、乙炔各 10 瓶;氧气、乙炔割具 4 套;撬杠 5 根;活动、梅花扳手各 2 把;50 吨千斤顶4 个;电焊机 1 台;12 米钢丝绳(Φ18)2 根,6 米钢丝绳 2根;20 吨 U 型环 4 个;L=400 滚杠(Φ40)10 根;1 吨、3 吨5 吨盗链各 1 个;大榔头 2 把;铁锹 6 把;电锤 2 把;220V插线板 1 个;手枪钻 1 把;钢卷尺 1 把;100 吨吊车 2 台;32024 年 4 月 19 日下载后可任意编辑25 吨吊车 1 台;平板车 1 台;铲车 1 台及劳动保护用品若干
3、施工前现场准备:1) 清理施工现场
2) 房顶开施工洞
3) 清理锅炉运输道路
4) 拆除操作室彩板房
四、 锅炉拆除具体方案1、连接管道拆除:割除锅炉四周连接工艺管道,如水管、蒸汽管、通风管道
确保锅炉本体与其它设备无连接
2、炉壳拆除:搭设轻型脚手架,采纳手
