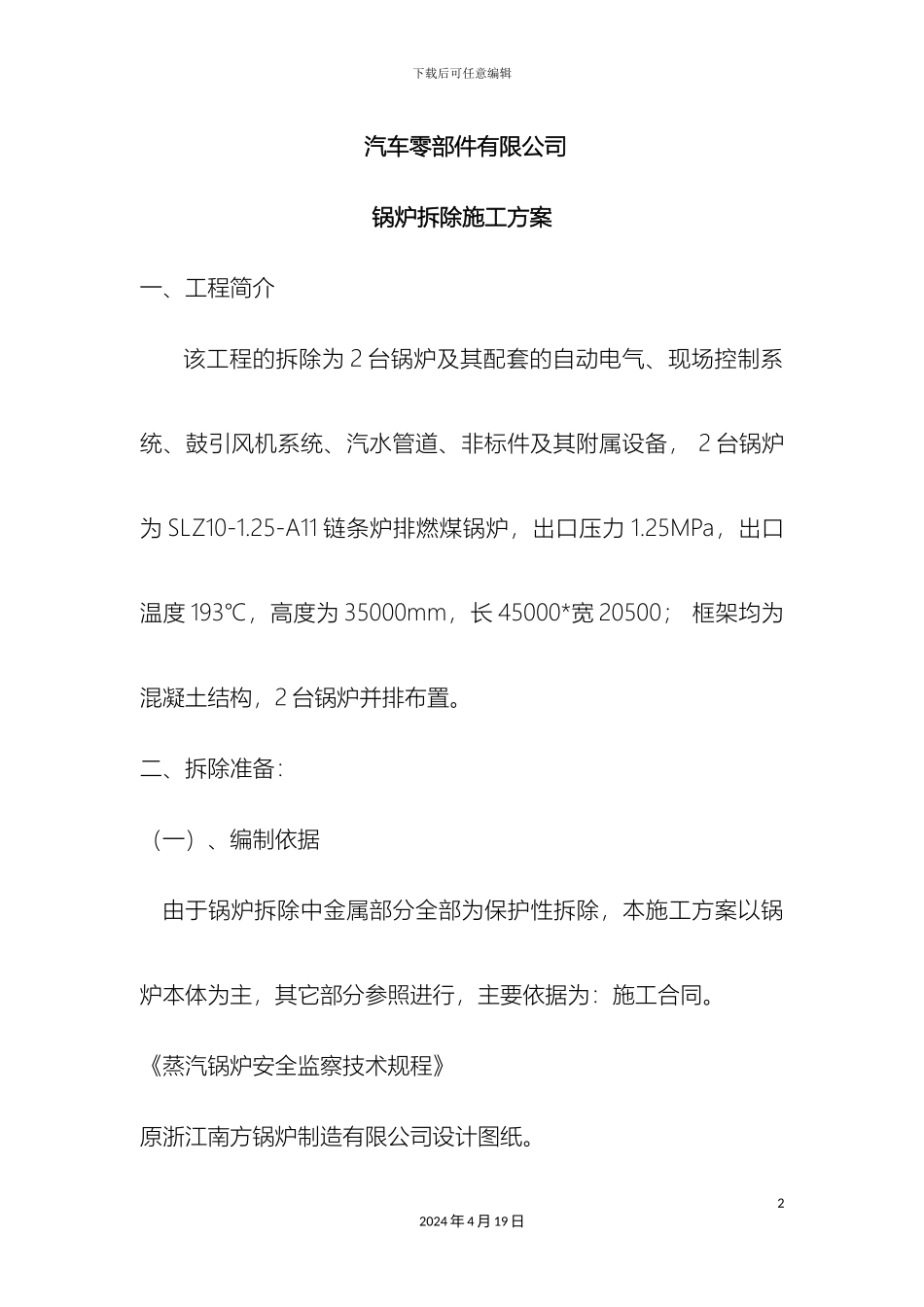

下载后可任意编辑锅炉拆除施工方案12024 年 4 月 19 日下载后可任意编辑 汽车零部件有限公司锅炉拆除施工方案一、工程简介该工程的拆除为 2 台锅炉及其配套的自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其附属设备, 2 台锅炉为 SLZ10-1
25-A11 链条炉排燃煤锅炉,出口压力 1
25MPa,出口温度 193℃,高度为 35000mm,长 45000*宽 20500; 框架均为混凝土结构,2 台锅炉并排布置
二、拆除准备:(一)、编制依据 由于锅炉拆除中金属部分全部为保护性拆除,本施工方案以锅炉本体为主,其它部分参照进行,主要依据为:施工合同
《蒸汽锅炉安全监察技术规程》原浙江南方锅炉制造有限公司设计图纸

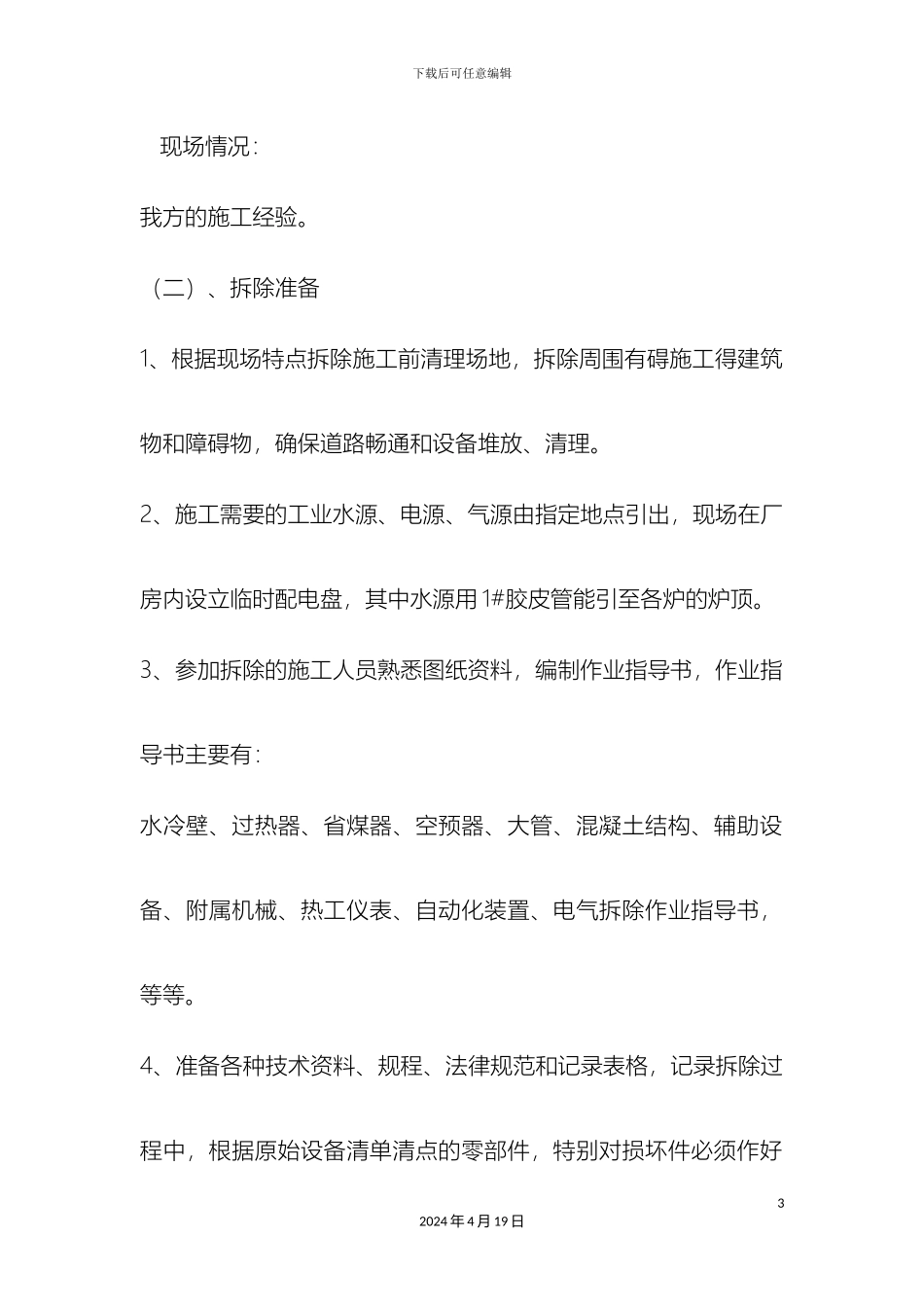

22024 年 4 月 19 日下载后可任意编辑 现场情况:我方的施工经验
(二)、拆除准备1、根据现场特点拆除施工前清理场地,拆除周围有碍施工得建筑物和障碍物,确保道路畅通和设备堆放、清理
2、施工需要的工业水源、电源、气源由指定地点引出,现场在厂房内设立临时配电盘,其中水源用 1#胶皮管能引至各炉的炉顶
3、参加拆除的施工人员熟悉图纸资料,编制作业指导书,作业指导书主要有:水冷壁、过热器、省煤器、空预器、大管、混凝土结构、辅助设备、附属机械、热工仪表、自动化装置、电气拆除作业指导书,等等
4、准备各种技术资料、规程、法律规范和记录表格,记录拆除过程中,根据原始设备清单清点的零部件,特别对损坏件必须作好32024 年 4 月 19 日下载后可任意编辑记录
5、根据图纸对锅炉不同部位、不同标高进行标记,采纳不褪色记号笔进行标记,要求标记清楚,标记的位置在拆卸运输过程中不易碰损的地方,以保证位置的准确性,首先对现场的小件,仪表、电气、自动控制件进行编号整理,在拆除后进行保温炉墙拆除,后再对锅炉主体、附属配件进行编号
6、根据图纸和现场考察实际情况
