下载后可任意编辑锚索施工质量控制要点一、 锚索孔施工: 钻孔施工前, 必须首先测量坡面, 根据测量数据绘制锚梁布置图, 并根据坡面情况适当调整, 尽量保证同一坡面上的纵梁位于同一直线上, 并根据调整后的布置图放样、 钻孔
1、 锚索孔必须进行准确放线
2、 锚索孔钻进达到设计深度后, 不能立即停钻, 要求稳钻 3~5 分钟
如遇塌孔, 应停钻注浆固璧, 初凝后重新进行扫空钻进
3、 钻孔完成后, 必须采纳高压风清孔, 并保证清孔洁净
4、 锚索孔倾角采纳测角仪和地质罗盘进行检查
5、 锚索孔方位角采纳经纬仪进行检查
锚索孔允许偏差锚索孔允许偏差位 置±100mm孔 径+10 mm0 mm倾 角1%深 度+100 mm0 mm二、 锚索制作和安装: 1、 锚索自由段涂防腐涂料, 涂刷防锈油, 套上波纹管, 管内注满黄油, 两端封闭, 外绕工程胶布封闭固定
若单根钢绞线则外套一根 φ20~22mmPVC 塑料保护管, 两端 10~20cm 范围内注满黄油, 外绕工程胶布封闭固定
2、 锚索防锈漆刷盖均匀, 不见黑底; 防腐油完全覆盖和填充锚筋材料与外环层之间的空间; 缠绕密封牢固严实

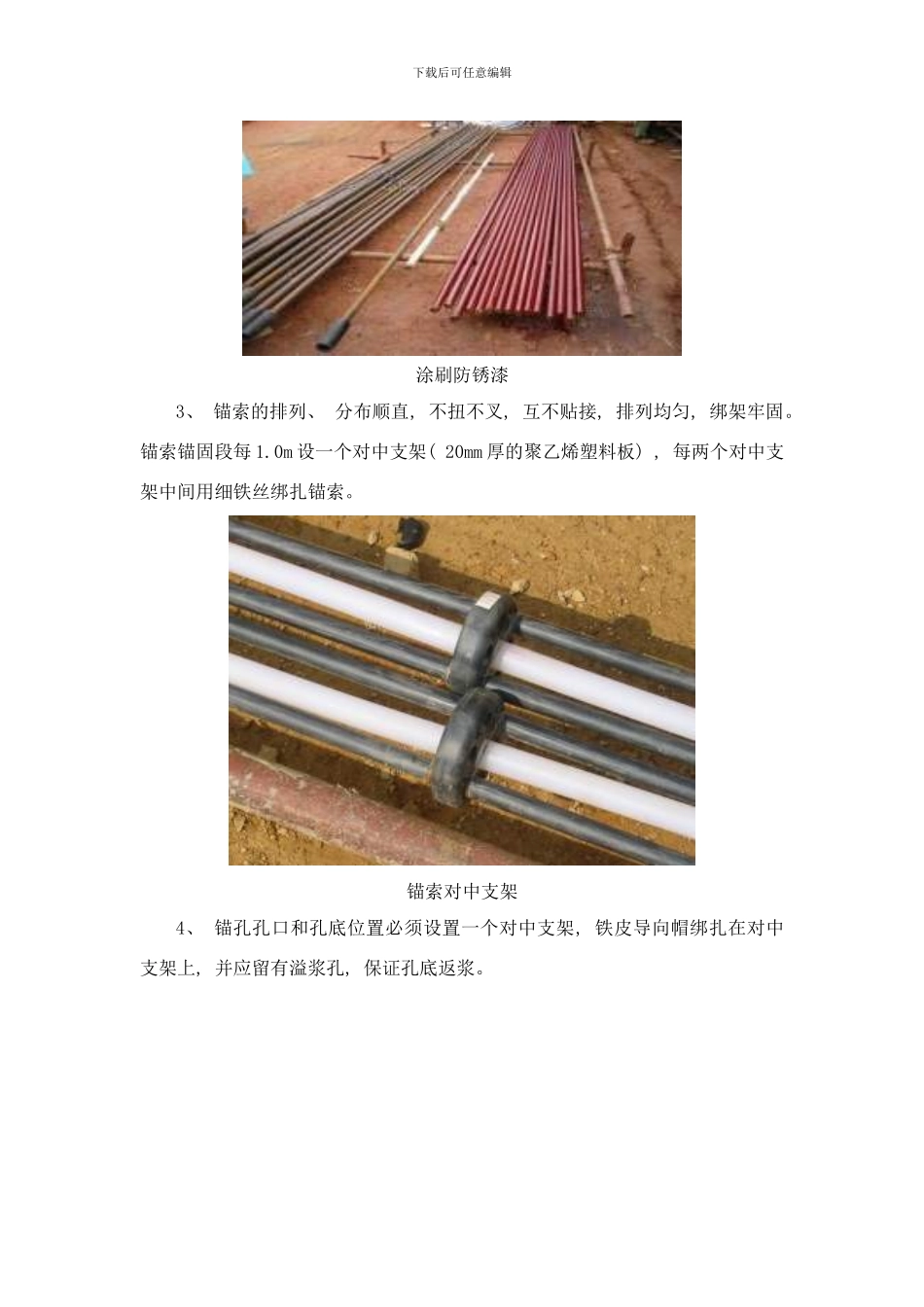

下载后可任意编辑涂刷防锈漆3、 锚索的排列、 分布顺直, 不扭不叉, 互不贴接, 排列均匀, 绑架牢固
锚索锚固段每 1
0m 设一个对中支架( 20mm 厚的聚乙烯塑料板) , 每两个对中支架中间用细铁丝绑扎锚索

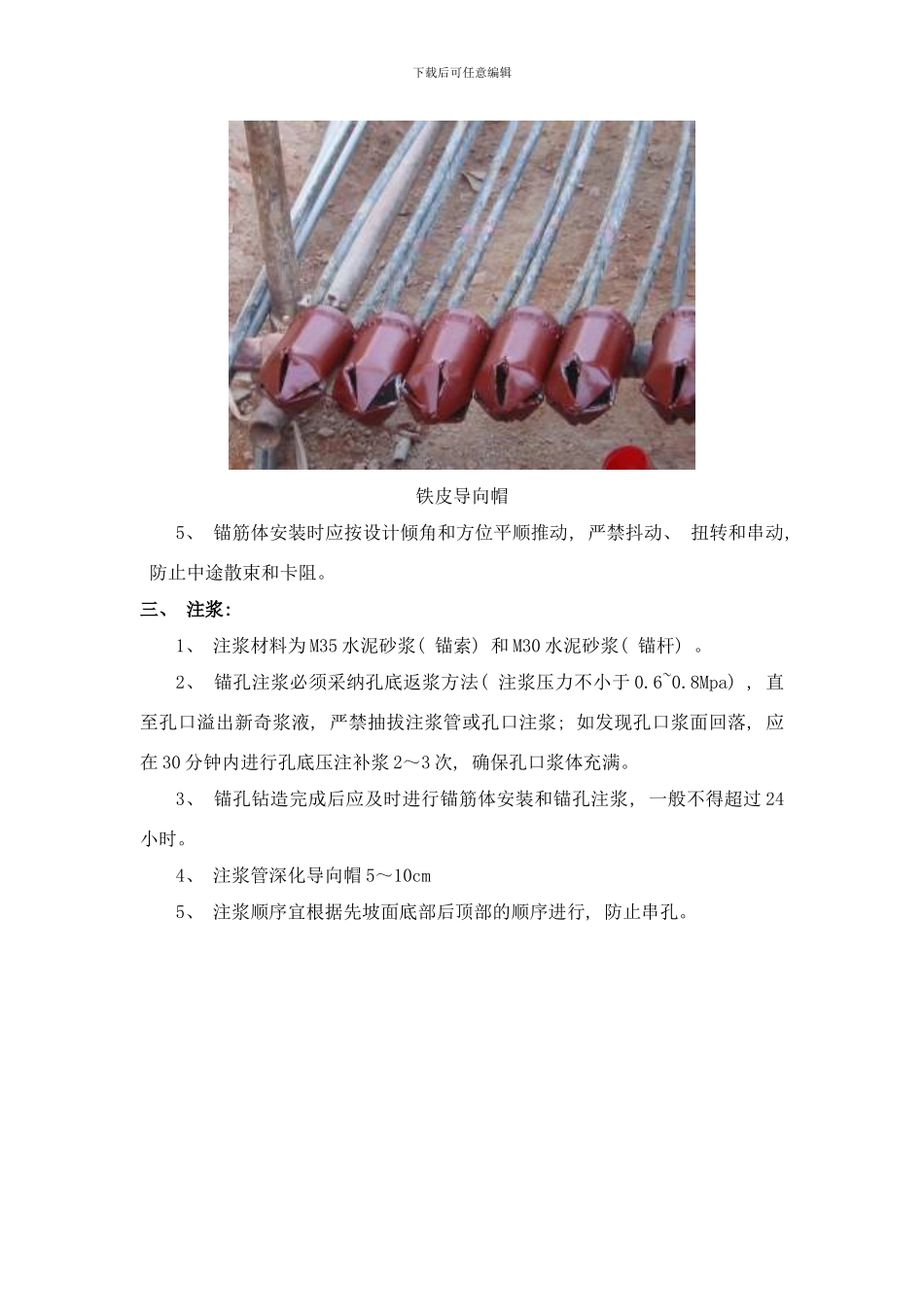

锚索对中支架4、 锚孔孔口和孔底位置必须设置一个对中支架, 铁皮导向帽绑扎在对中支架上, 并应留有溢浆孔, 保证孔底返浆
下载后可任意编辑铁皮导向帽5、 锚筋体安装时应按设计倾角和方位平顺推动, 严禁抖动、 扭转和串动, 防止中途散束和卡阻
三、 注浆: 1、 注浆材料为 M35 水泥砂浆( 锚索) 和 M30 水泥砂浆( 锚杆)
2、 锚孔注浆必须采纳孔底返浆方法( 注浆压力不小于
