下载后可任意编辑长距离顶管施工主要技术措施匡志文摘 要 嘉兴污水处理排海顶管工程一次顶进 2060m, 由于合理选择了工具管形式, 成功地解决了轴线控制和减阻泥浆等技术难题, 只用了 144 天就完成了全部顶进施工, 制造了新的世界纪录
关键词 排海工程 顶管 减阻泥浆 轴线控制 中继间一、 工程概况φ mm 排海管道工程是嘉兴市污水处理工程的一个重要组成部分
正常排放管总长 2060m, 管道内径 mm, 从高位井向大堤外顶进, 埋深 9
81m, 出洞口管内底标高为-20
23m, 前 1747
5m 为下坡(-2
5‰)顶进, 最后 302
5m 为平坡顶进, 终点管内底标高为-24
顶进施工采纳 F-B 型钢承口式钢筋混凝土管、 楔形橡胶圈接口、 多层胶合板衬垫
二、 地质资料顶进轴线上方覆土为粉土层; 淤泥质粉质粘土, 局部夹少量薄层粉土; 粉质粘土
地质剖面见图 1

三、 工具管选型下载后可任意编辑正常排放管在出洞后的 150~200m 范围内是④层砂质粉土夹粉砂, 然后穿过④ a层粉质粘土、 ⑤层淤泥质粉质粘土~淤泥质粘土
经多方论证, 最终决定采纳大刀盘泥水平衡式工具管
四、 主要技术措施1
减阻泥浆顶进施工中, 减阻泥浆的应用是减小顶进阻力的重要措施
顶进时, 经过工具管及混凝土管节上预留的注浆孔, 向管道外壁压入一定量的减阻泥浆, 在管道外围形成一个泥浆套, 减小管节外壁和土层间的摩阻力, 从而减小顶进时的顶力
泥浆套形成的好坏, 直接关系到减阻的效果
为了保证压浆的效果, 在工具管尾部环向均匀地布置了 4 只压浆孔, 顶进时及时进行压浆
工具管后面的 3 节混凝土管节上都有压浆孔, 以后每隔 2 节设置 1节有压浆孔的管节
混凝土管节上的压浆孔有 4 只, 呈 90°环向交叉布置

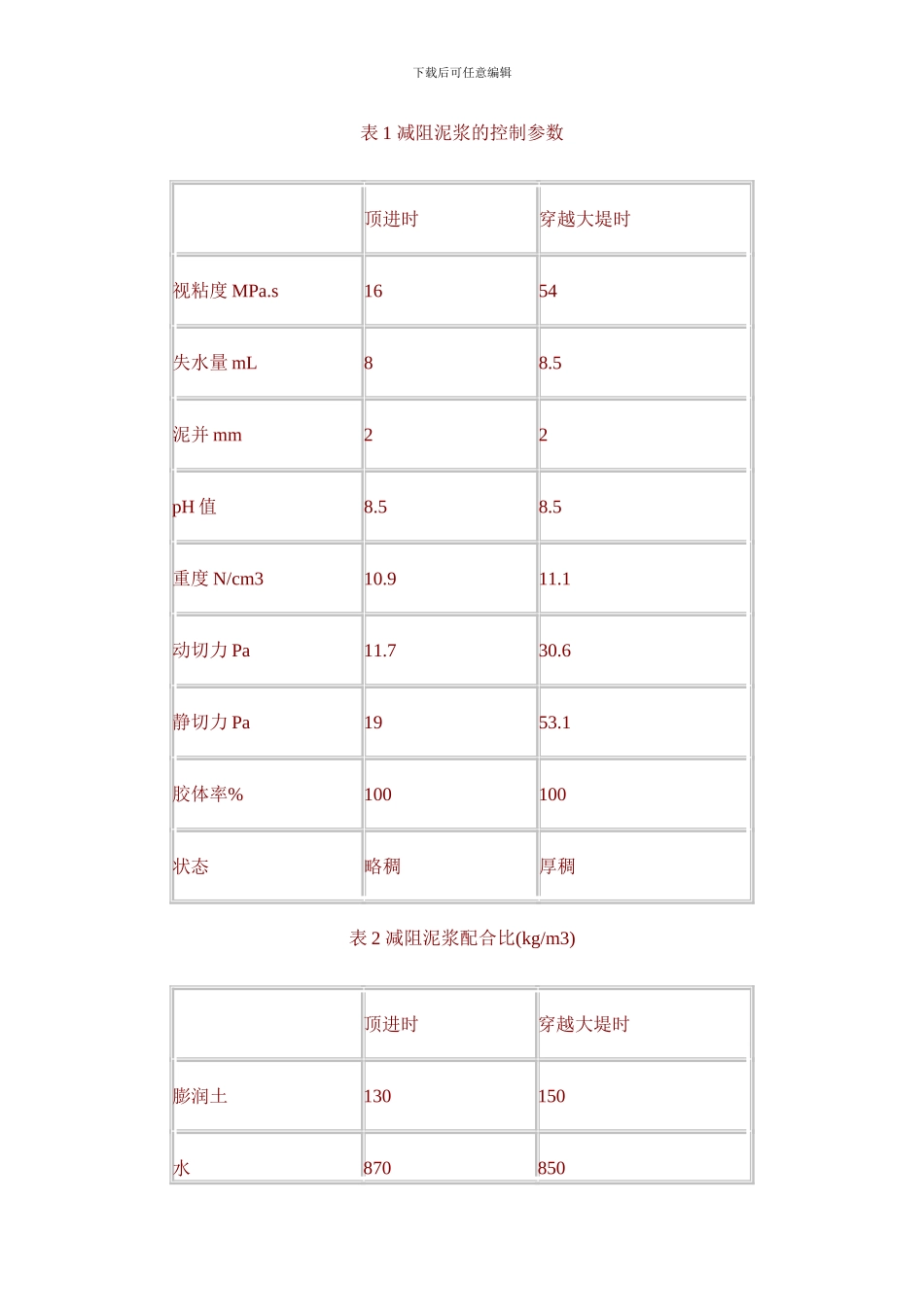

压浆总管用 φ50mm 白铁管,
