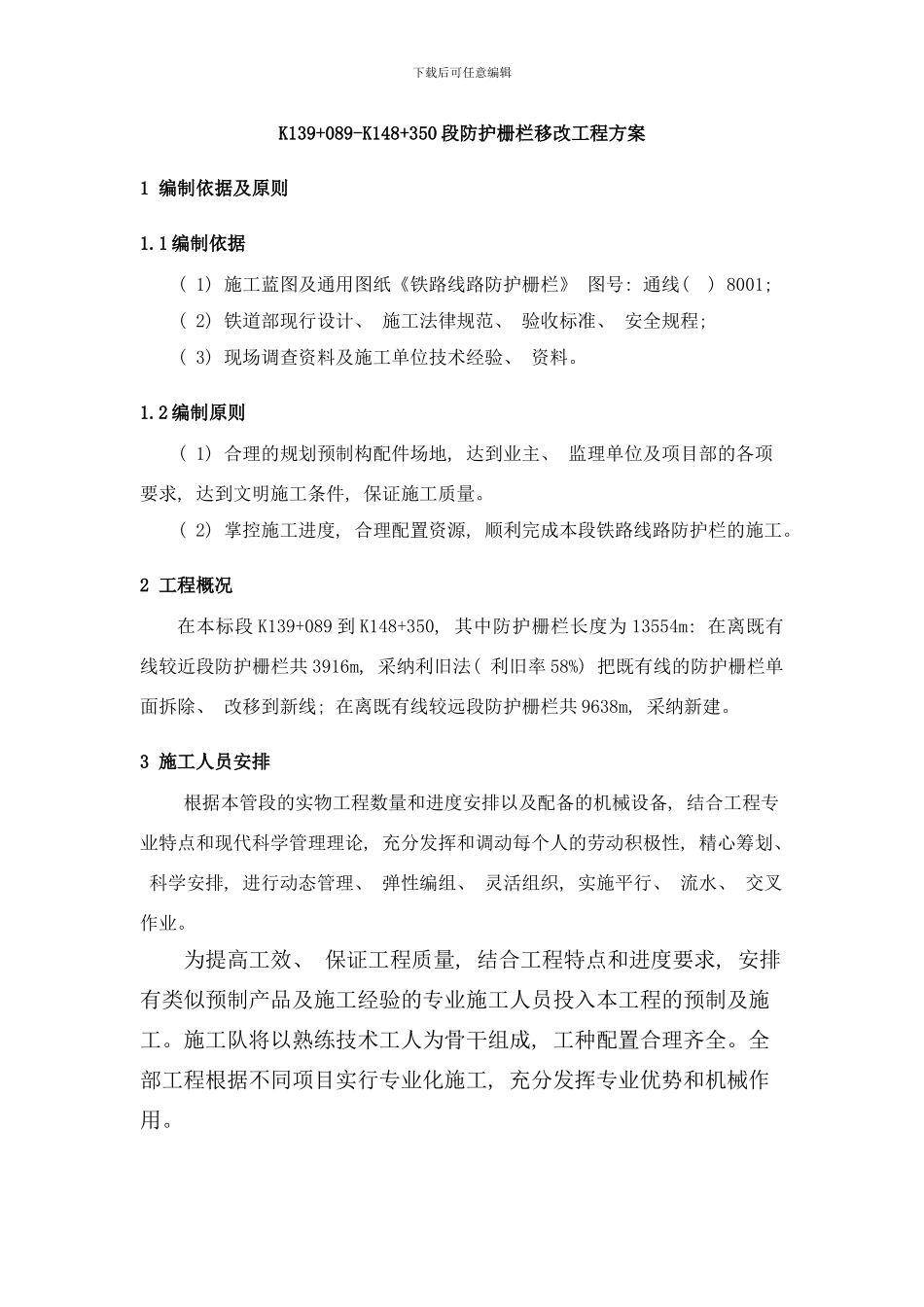

下载后可任意编辑K139+089-K148+350 段防护栅栏移改工程方案1 编制依据及原则1
1 编制依据( 1) 施工蓝图及通用图纸《铁路线路防护栅栏》 图号: 通线( ) 8001; ( 2) 铁道部现行设计、 施工法律规范、 验收标准、 安全规程; ( 3) 现场调查资料及施工单位技术经验、 资料
2 编制原则 ( 1) 合理的规划预制构配件场地, 达到业主、 监理单位及项目部的各项要求, 达到文明施工条件, 保证施工质量
( 2) 掌控施工进度, 合理配置资源, 顺利完成本段铁路线路防护栏的施工
2 工程概况在本标段 K139+089 到 K148+350, 其中防护栅栏长度为 13554m: 在离既有线较近段防护栅栏共 3916m, 采纳利旧法( 利旧率 58%) 把既有线的防护栅栏单面拆除、 改移到新线; 在离既有线较远段防护栅栏共 9638m, 采纳新建

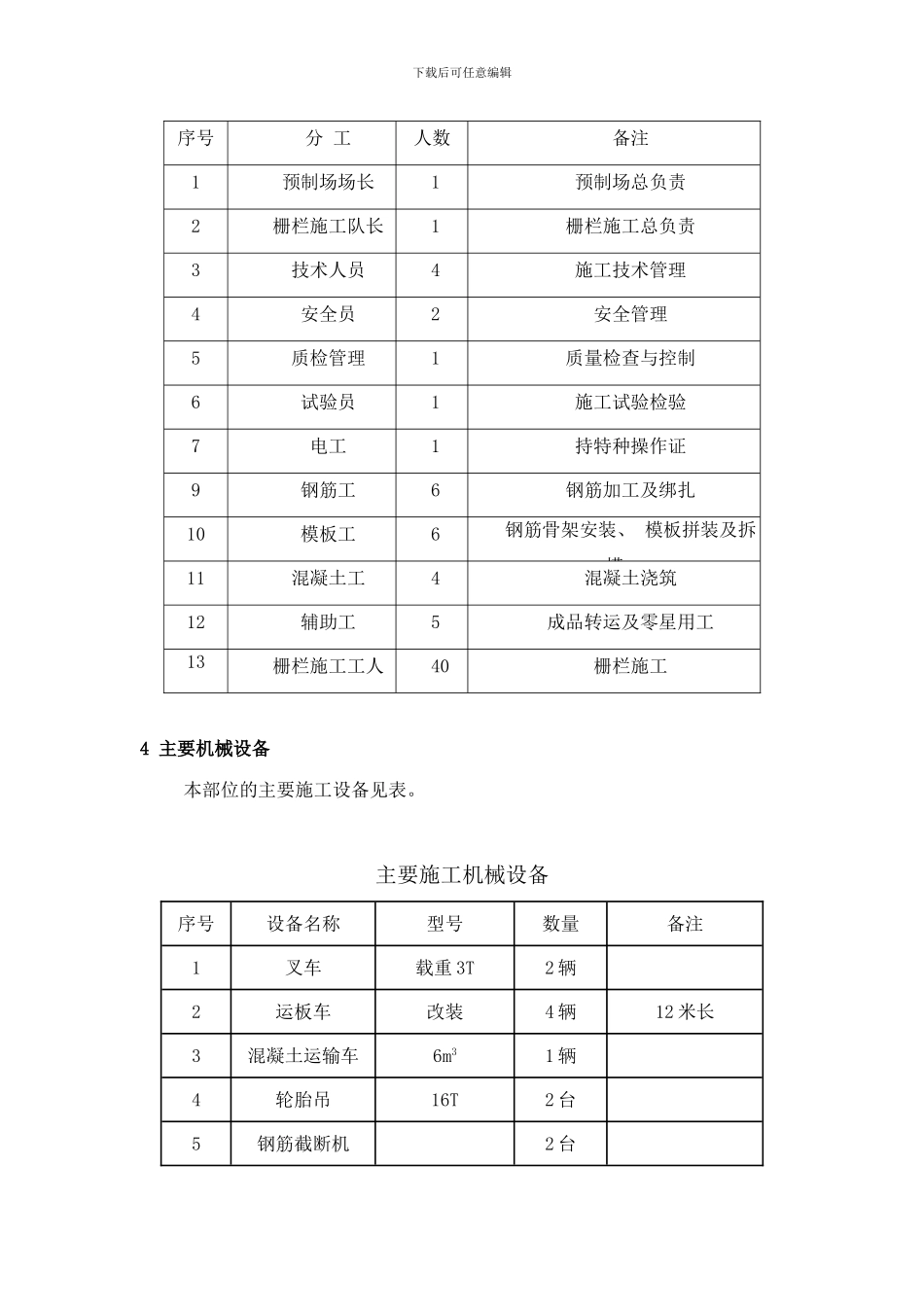

3 施工人员安排根据本管段的实物工程数量和进度安排以及配备的机械设备, 结合工程专业特点和现代科学管理理论, 充分发挥和调动每个人的劳动积极性, 精心筹划、 科学安排, 进行动态管理、 弹性编组、 灵活组织, 实施平行、 流水、 交叉作业
为提高工效、 保证工程质量, 结合工程特点和进度要求, 安排有类似预制产品及施工经验的专业施工人员投入本工程的预制及施工
施工队将以熟练技术工人为骨干组成, 工种配置合理齐全
