下载后可任意编辑技术交底书 工程名称中子铺隧道技术交底单位中铁十九局集团西成铁路客专线四川段 XCZQ-1 标第一项目部交底项目隧道防水板施工交底日期 年 10 月 03 日 1、 材料要求: EVA 防水板幅宽 2-4m, 厚度 1
5mm, 耐刺穿性好, 具有阻燃性, 耐久性、 耐水性、 耐腐蚀性、 耐菌性好
无纺布( 土工布) 厚度≥3mm, 重量≥400g/㎡, 伸长率≥50%
2、 基面处理: 基面应平整牢靠、 清洁干燥、 无尖锐物, 不得有铁管、 钢筋、 铁丝等突出物
局部漏水采纳注浆堵水或埋设排水管直接排水到侧沟
初支、 钢筋网等凸出部分, 先切断后用锤铆平抹 1:2
5 水泥砂浆覆盖处理
图 1 凸出部分处理初期支护面要求: 无空鼓、 裂缝、 松酥, 表面应平顺, 凹凸量不得超过±5cm, 基层平整度 D/L(凹陷深度/宽度)≤1/10
图 2 初期支护面要求 3、 铺设土工布: 采纳暗钉圈梅花形固定, 左右上下成行固定
拱部间距 0
8m, 边墙间距 0
土工布与喷砼面密贴, 铺设应平顺、 无隆起、 无起皱
接缝处搭接宽度≥5cm
首先用作业台车将单幅土工布固定到预定位置, 饭后用专用射钉将土工布固定到喷射混凝土上

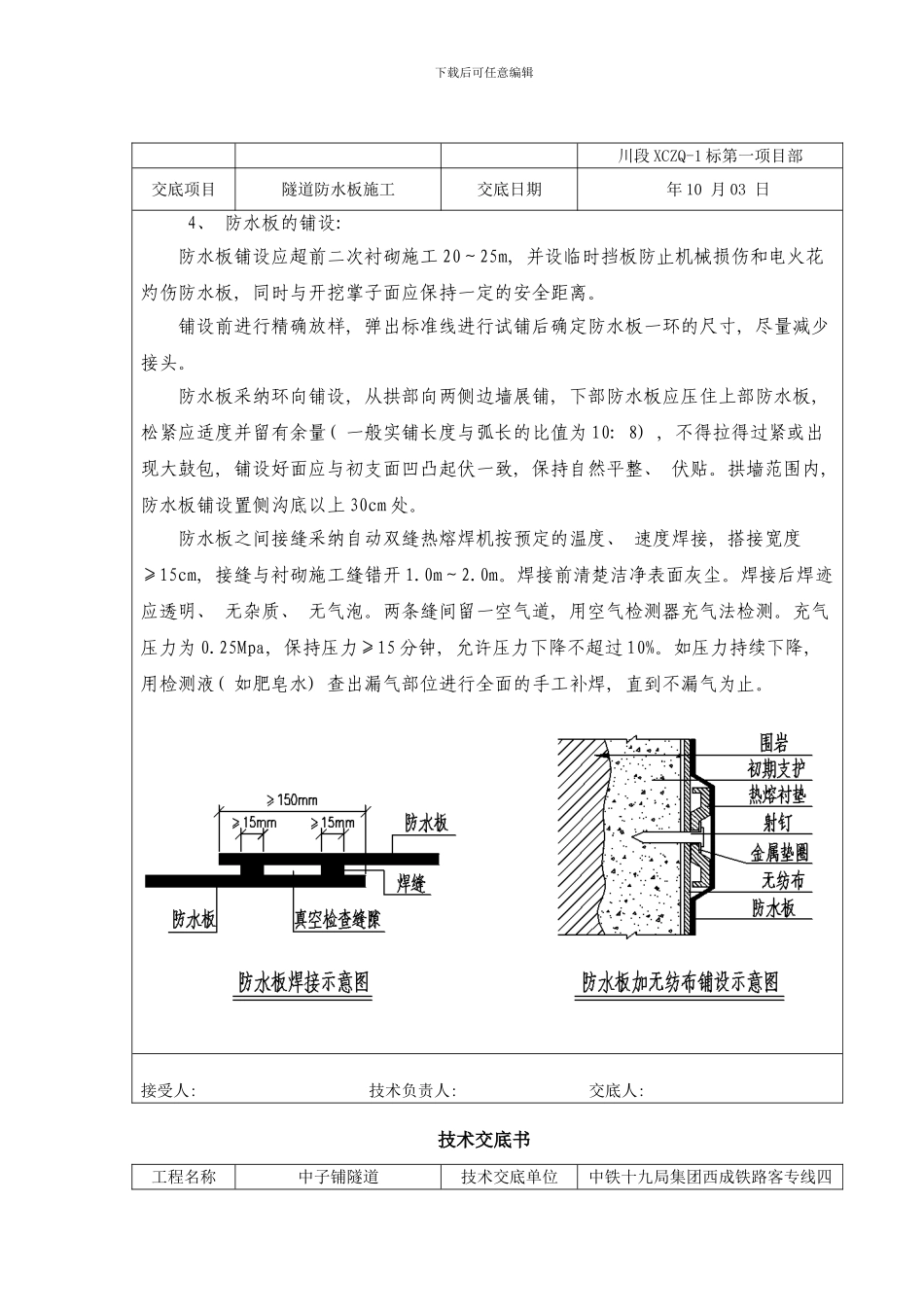

接受人: 技术负责人: 交底人: 技术交底书 工程名称中子铺隧道技术交底单位中铁十九局集团西成铁路客专线四下载后可任意编辑川段 XCZQ-1 标第一项目部交底项目隧道防水板施工交底日期 年 10 月 03 日 4、 防水板的铺设: 防水板铺设应超前二次衬砌施工 20~25m, 并设临时挡板防止机械损伤和电火花灼伤防水板, 同时与开挖掌子面应保持一定的安全距离
铺设前进行精确放样, 弹出标准线进行试铺后确定防水板一环的尺寸, 尽量减少接头
防水板采纳环向铺设, 从拱部向两侧边墙展铺, 下部防水板应压住上部防水板, 松紧
