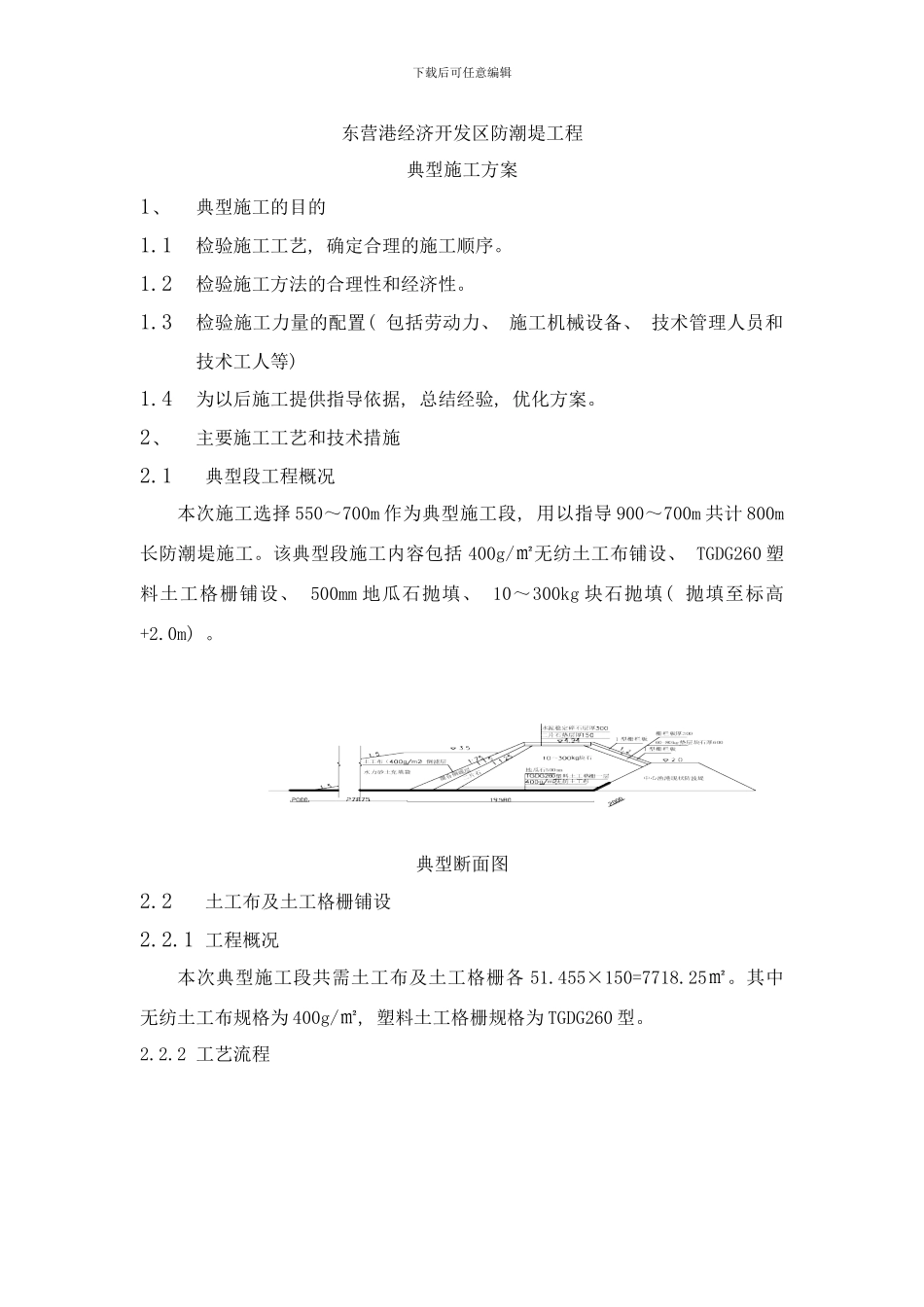

下载后可任意编辑东营港经济开发区防潮堤工程典型施工方案1、典型施工的目的1
1检验施工工艺, 确定合理的施工顺序
2检验施工方法的合理性和经济性
3检验施工力量的配置( 包括劳动力、 施工机械设备、 技术管理人员和技术工人等) 1
4为以后施工提供指导依据, 总结经验, 优化方案
2、主要施工工艺和技术措施2
1典型段工程概况本次施工选择 550~700m 作为典型施工段, 用以指导 900~700m 共计 800m长防潮堤施工
该典型段施工内容包括 400g/㎡无纺土工布铺设、 TGDG260 塑料土工格栅铺设、 500mm 地瓜石抛填、 10~300kg 块石抛填( 抛填至标高+2
典型断面图2
2土工布及土工格栅铺设2
1 工程概况本次典型施工段共需土工布及土工格栅各 51
455×150=7718
其中无纺土工布规格为 400g/㎡, 塑料土工格栅规格为 TGDG260 型
2 工艺流程下载后可任意编辑土工布及土工格栅施工流程图2
3 主要施工方法及技术措施土工布和土工格栅铺设采纳定位船舶上卷扬机对其在原泥面放卷方式进行铺设
铺设时土工布和土工格栅的纵向垂直于防潮堤控制轴线
铺设土工布和土工格栅时, 驳船抛填袋装碎石及时压载
a、 土工织物制作加工根据设计要求和铺排船施工能力向厂家定做土工布和土工格栅
为提高施工效率, 土工布和土工格栅加工成整体
加工时严禁沿堤身宽度方向接长
土工格栅每幅宽度为 2
5m, 缝制时可 4 块土工格栅缝制一起, 宽度为 10m, 施工测量放出边线土工布及土工格栅加工成卷土工布及土工格栅运输至现场埋桩、 堆积石块固定住土工布及土工格栅的一段卷扬机经过缆绳拉土工布及土工格栅另一端向前起铺带卷扬机的两艘施工船舶就位抛石船抛袋装碎石粗压土工布及土工格栅组织检查质量并验收施工下一断面下载后可任意编辑时,
