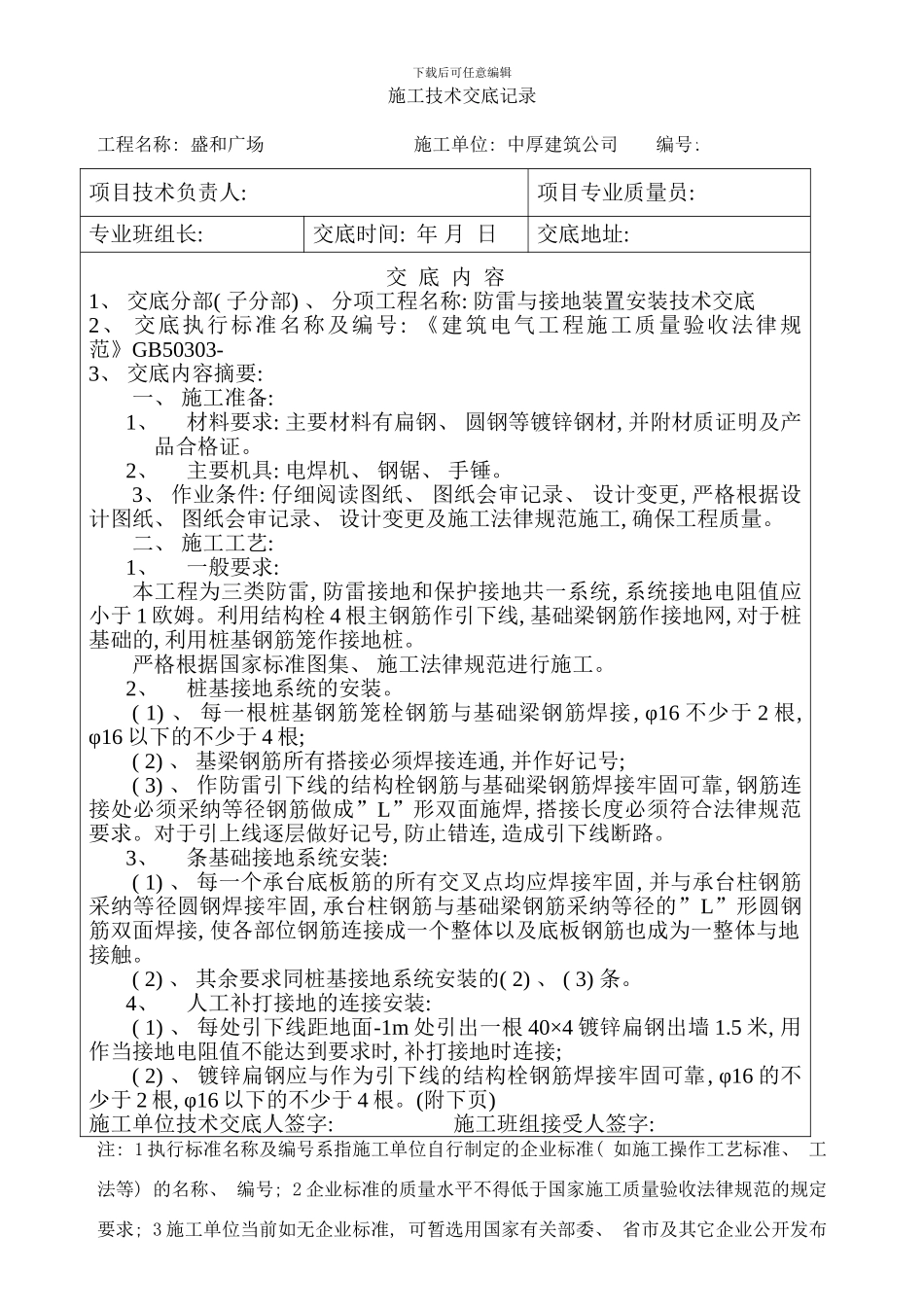

下载后可任意编辑施工技术交底记录工程名称: 盛和广场 施工单位: 中厚建筑公司 编号: 项目技术负责人: 项目专业质量员: 专业班组长: 交底时间: 年 月 日交底地址: 交 底 内 容1、 交底分部( 子分部) 、 分项工程名称: 防雷与接地装置安装技术交底2、 交底执行标准名称及编号: 《建筑电气工程施工质量验收法律规范》GB50303- 3、 交底内容摘要: 一、 施工准备: 1、材料要求: 主要材料有扁钢、 圆钢等镀锌钢材, 并附材质证明及产品合格证
2、主要机具: 电焊机、 钢锯、 手锤
3、 作业条件: 仔细阅读图纸、 图纸会审记录、 设计变更, 严格根据设计图纸、 图纸会审记录、 设计变更及施工法律规范施工, 确保工程质量
二、 施工工艺:1、一般要求: 本工程为三类防雷, 防雷接地和保护接地共一系统, 系统接地电阻值应小于 1 欧姆
利用结构栓 4 根主钢筋作引下线, 基础梁钢筋作接地网, 对于桩基础的, 利用桩基钢筋笼作接地桩
严格根据国家标准图集、 施工法律规范进行施工
2、桩基接地系统的安装
( 1) 、 每一根桩基钢筋笼栓钢筋与基础梁钢筋焊接, φ16 不少于 2 根, φ16 以下的不少于 4 根; ( 2) 、 基梁钢筋所有搭接必须焊接连通, 并作好记号; ( 3) 、 作防雷引下线的结构栓钢筋与基础梁钢筋焊接牢固可靠, 钢筋连接处必须采纳等径钢筋做成”L”形双面施焊, 搭接长度必须符合法律规范要求
对于引上线逐层做好记号, 防止错连, 造成引下线断路
3、条基础接地系统安装: ( 1) 、 每一个承台底板筋的所有交叉点均应焊接牢固, 并与承台柱钢筋采纳等径圆钢焊接牢固, 承台柱钢筋与基础梁钢筋采纳等径的”L”形圆钢筋双面焊接, 使各部位钢筋连接成一个整体以及底板钢筋也成为一整体与地接触
( 2) 、 其余要求同桩基接地系统安装的( 2) 、 (
