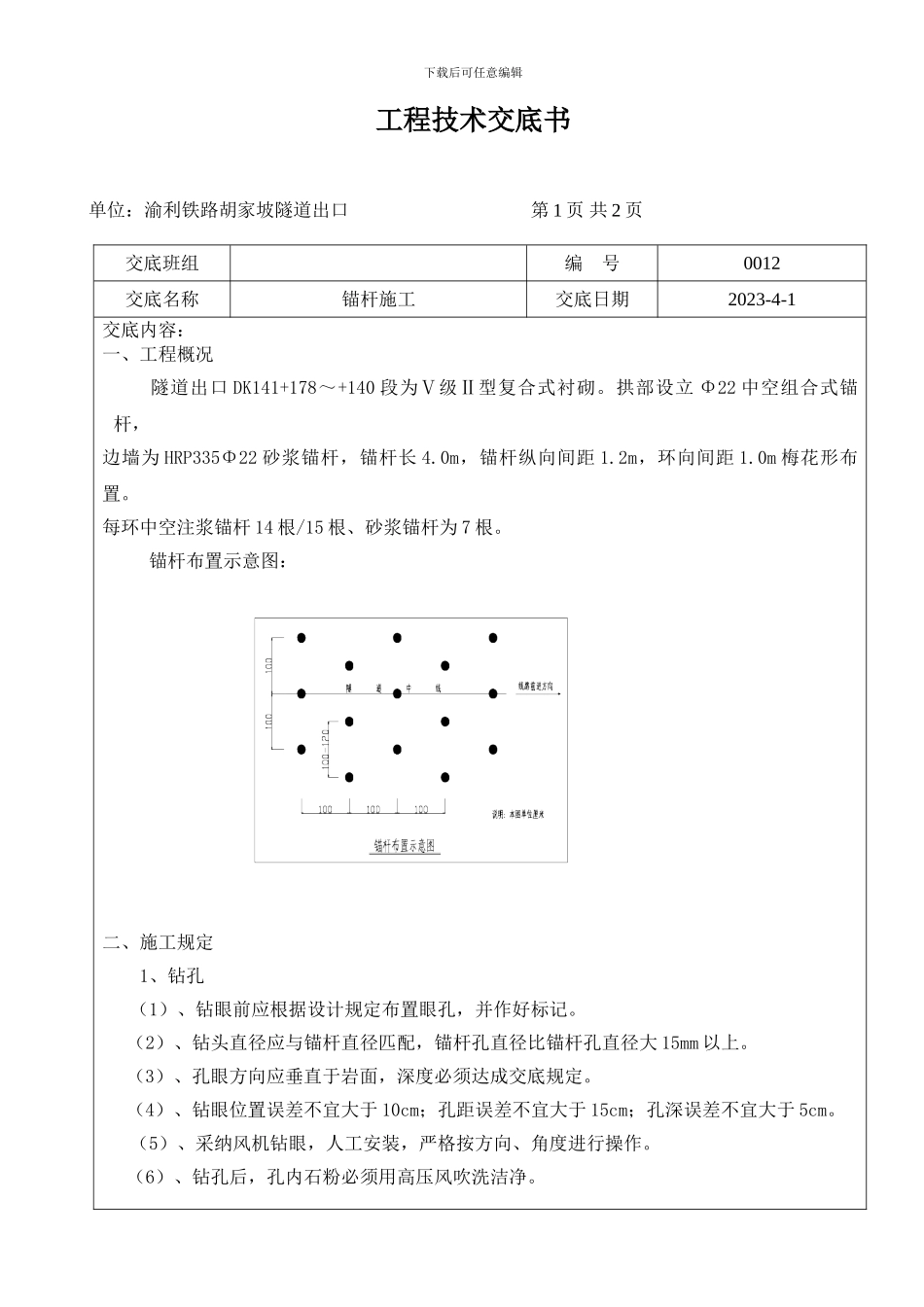

下载后可任意编辑工程技术交底书单位:渝利铁路胡家坡隧道出口 第 1 页 共 2 页交底班组编 号0012交底名称锚杆施工交底日期2023-4-1交底内容:一、工程概况隧道出口 DK141+178~+140 段为Ⅴ级Ⅱ型复合式衬砌
拱部设立 Φ22 中空组合式锚杆,边墙为 HRP335Φ22 砂浆锚杆,锚杆长 4
0m,锚杆纵向间距 1
2m,环向间距 1
0m 梅花形布置
每环中空注浆锚杆 14 根/15 根、砂浆锚杆为 7 根
锚杆布置示意图:二、施工规定1、钻孔(1)、钻眼前应根据设计规定布置眼孔,并作好标记
(2)、钻头直径应与锚杆直径匹配,锚杆孔直径比锚杆孔直径大 15mm 以上
(3)、孔眼方向应垂直于岩面,深度必须达成交底规定
(4)、钻眼位置误差不宜大于 10cm;孔距误差不宜大于 15cm;孔深误差不宜大于 5cm
(5)、采纳风机钻眼,人工安装,严格按方向、角度进行操作
(6)、钻孔后,孔内石粉必须用高压风吹洗洁净

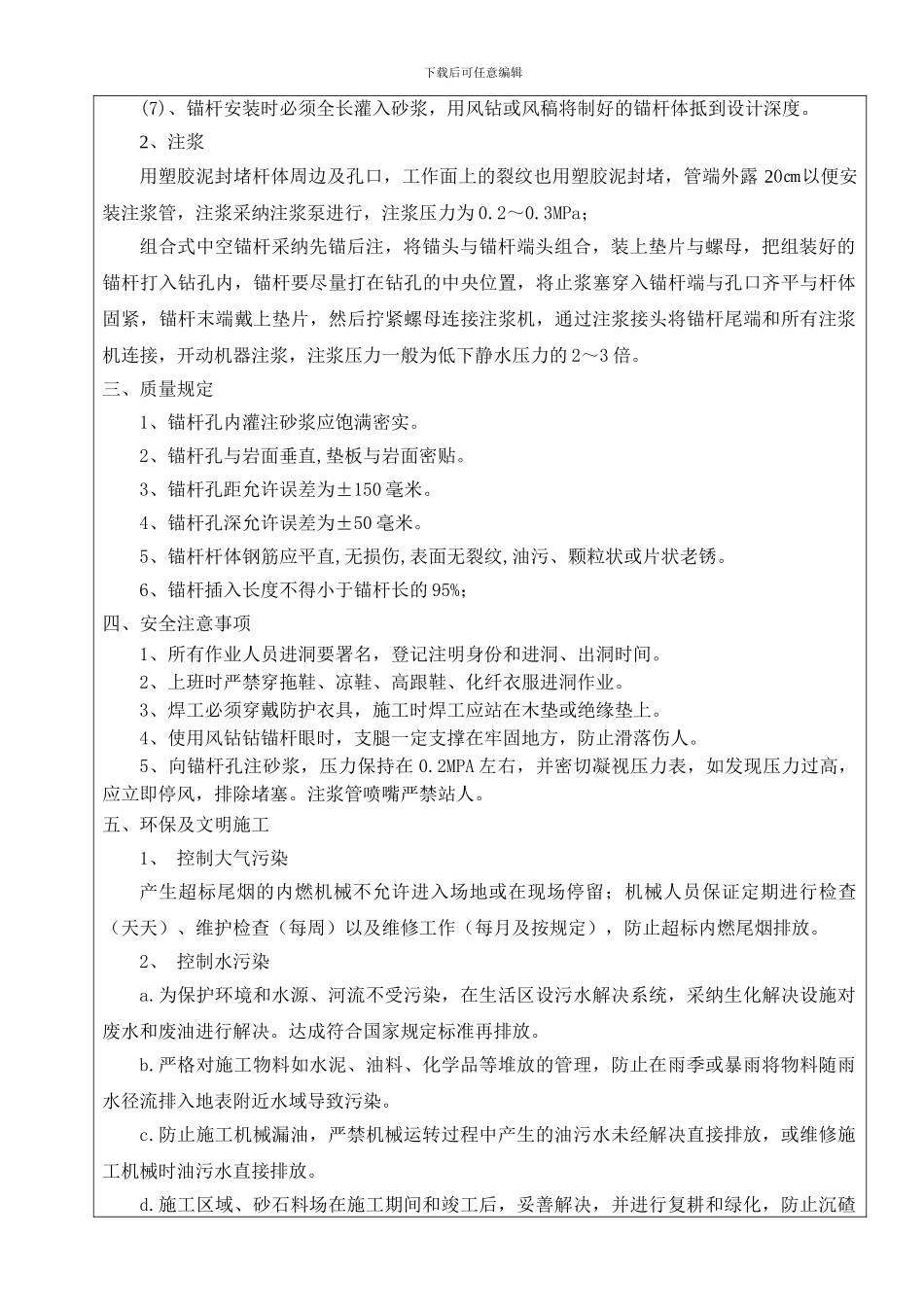

下载后可任意编辑(7)、锚杆安装时必须全长灌入砂浆,用风钻或风稿将制好的锚杆体抵到设计深度

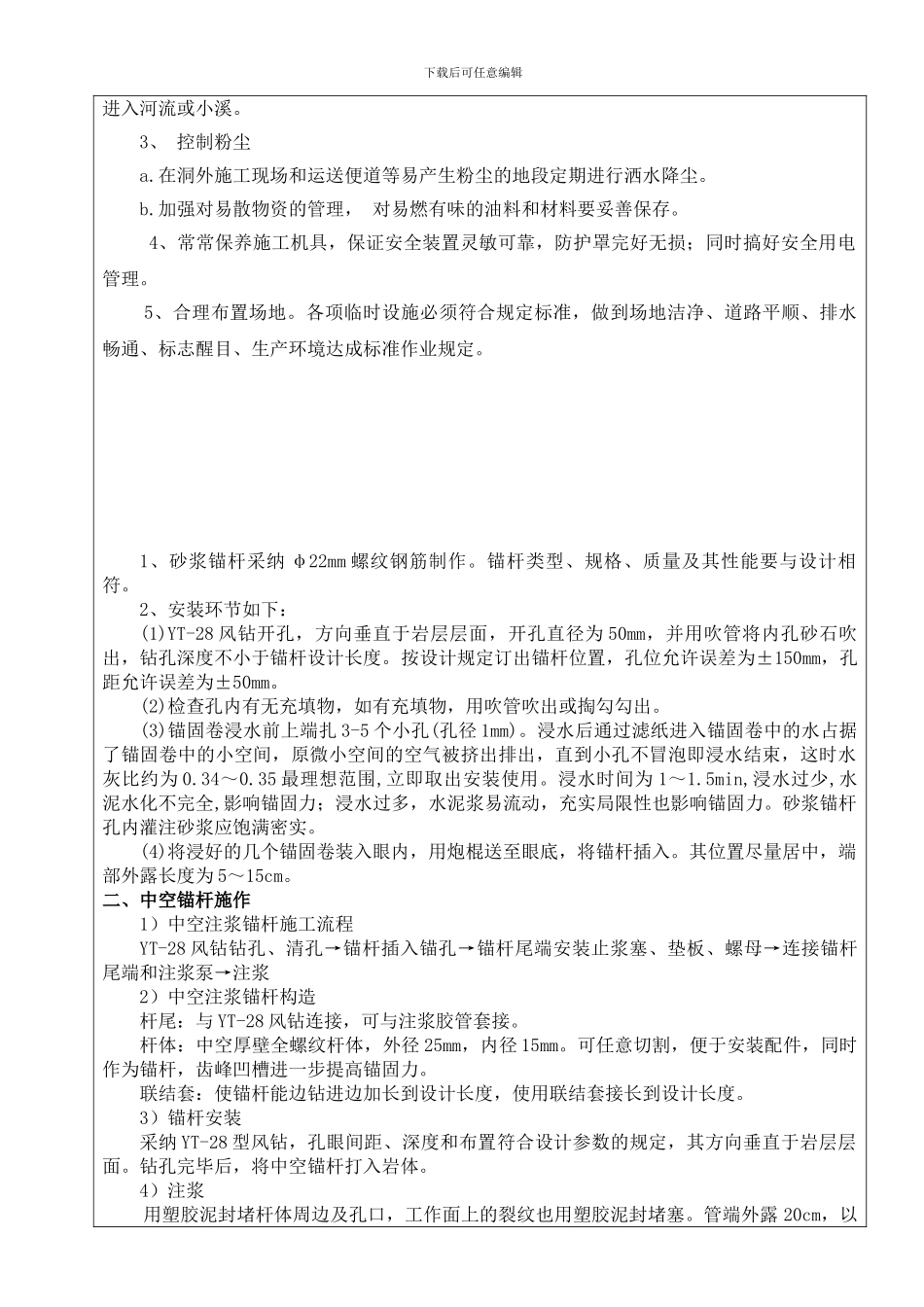

2、注浆用塑胶泥封堵杆体周边及孔口,工作面上的裂纹也用塑胶泥封堵,管端外露 20㎝以便安装注浆管,注浆采纳注浆泵进行,注浆压力为 0
3MPa;组合式中空锚杆采纳先锚后注,将锚头与锚杆端头组合,装上垫片与螺母,把组装好的锚杆打入钻孔内,锚杆要尽量打在钻孔的中央位置,将止浆塞穿入锚杆端与孔口齐平与杆体固紧,锚杆末端戴上垫片,然后拧紧螺母连接注浆机,通过注浆接头将锚杆尾端和所有注浆机连接,开动机器注浆,注浆压力一般为低下静水压力的 2~3 倍
三、质量规定1、锚杆孔内灌注砂浆应饱满密实
2、锚杆孔与岩面垂直,垫板与岩面密贴
3、锚杆孔距允许误差为±150 毫米
4、锚杆孔深允许误差为±50 毫米
5、锚杆杆体钢筋应平直,无损伤,表面无裂纹,油污、颗
