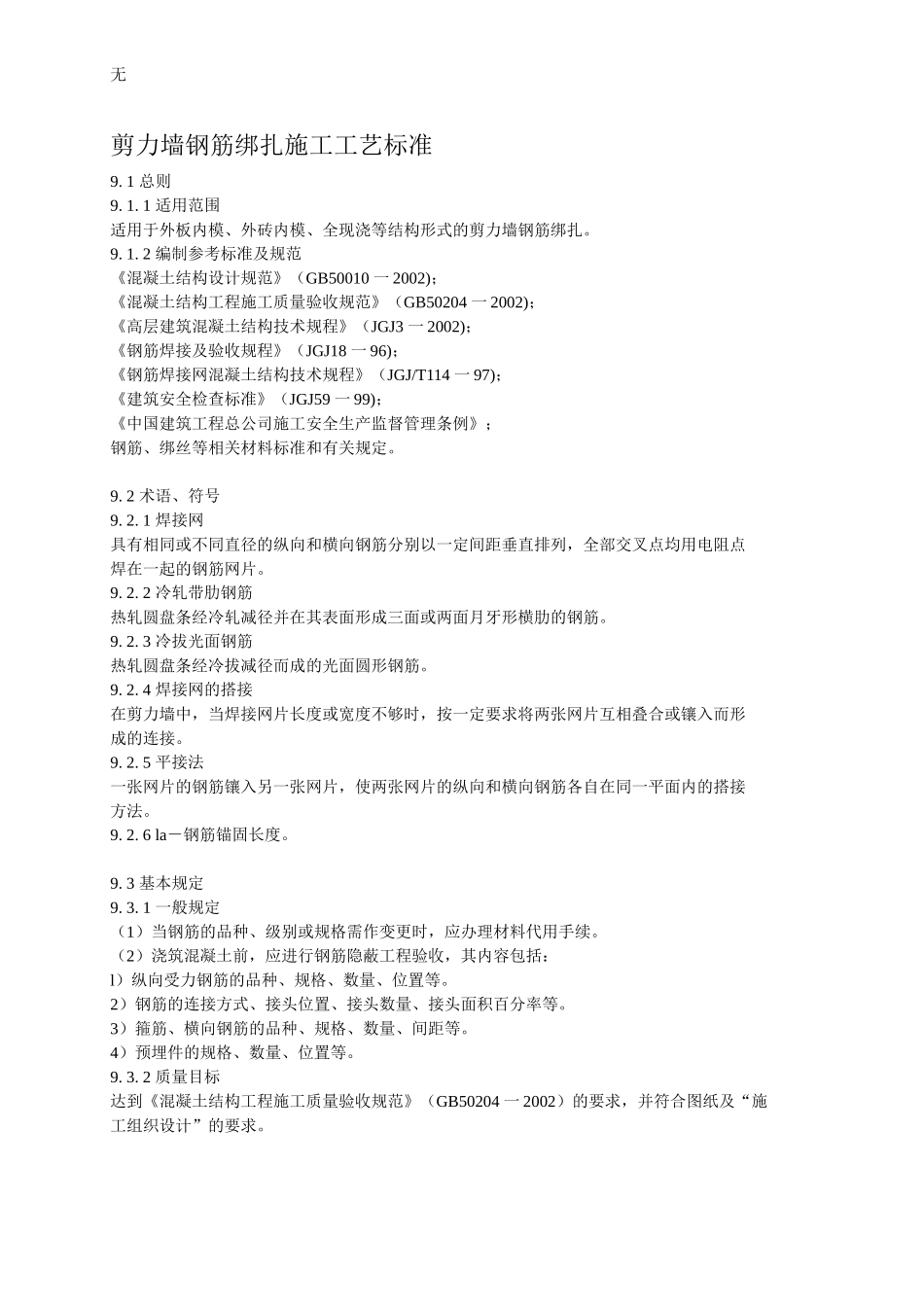

无剪力墙钢筋绑扎施工工艺标准9
1适用范围适用于外板内模、外砖内模、全现浇等结构形式的剪力墙钢筋绑扎
2编制参考标准及规范《混凝土结构设计规范》(GB50010一2002);《混凝土结构工程施工质量验收规范》(GB50204一2002);《高层建筑混凝土结构技术规程》(JGJ3一2002);《钢筋焊接及验收规程》(JGJ18一96);《钢筋焊接网混凝土结构技术规程》(JGJ/T114一97);《建筑安全检查标准》(JGJ59一99);《中国建筑工程总公司施工安全生产监督管理条例》;钢筋、绑丝等相关材料标准和有关规定
2术语、符号9
1焊接网具有相同或不同直径的纵向和横向钢筋分别以一定间距垂直排列,全部交叉点均用电阻点焊在一起的钢筋网片
2冷轧带肋钢筋热轧圆盘条经冷轧减径并在其表面形成三面或两面月牙形横肋的钢筋
3冷拔光面钢筋热轧圆盘条经冷拔减径而成的光面圆形钢筋
4焊接网的搭接在剪力墙中,当焊接网片长度或宽度不够时,按一定要求将两张网片互相叠合或镶入而形成的连接
5平接法一张网片的钢筋镶入另一张网片,使两张网片的纵向和横向钢筋各自在同一平面内的搭接方法
6la-钢筋锚固长度
3基本规定9
1一般规定(1)当钢筋的品种、级别或规格需作变更时,应办理材料代用手续
(2)浇筑混凝土前,应进行钢筋隐蔽工程验收,其内容包括:l)纵向受力钢筋的品种、规格、数量、位置等
2)钢筋的连接方式、接头位置、接头数量、接头面积百分率等
3)箍筋、横向钢筋的品种、规格、数量、间距等
4)预埋件的规格、数量、位置等
2质量目标达到《混凝土结构工程施工质量验收规范》(GB50204一2002)的要求,并符合图纸及“施工组织设计”的要求

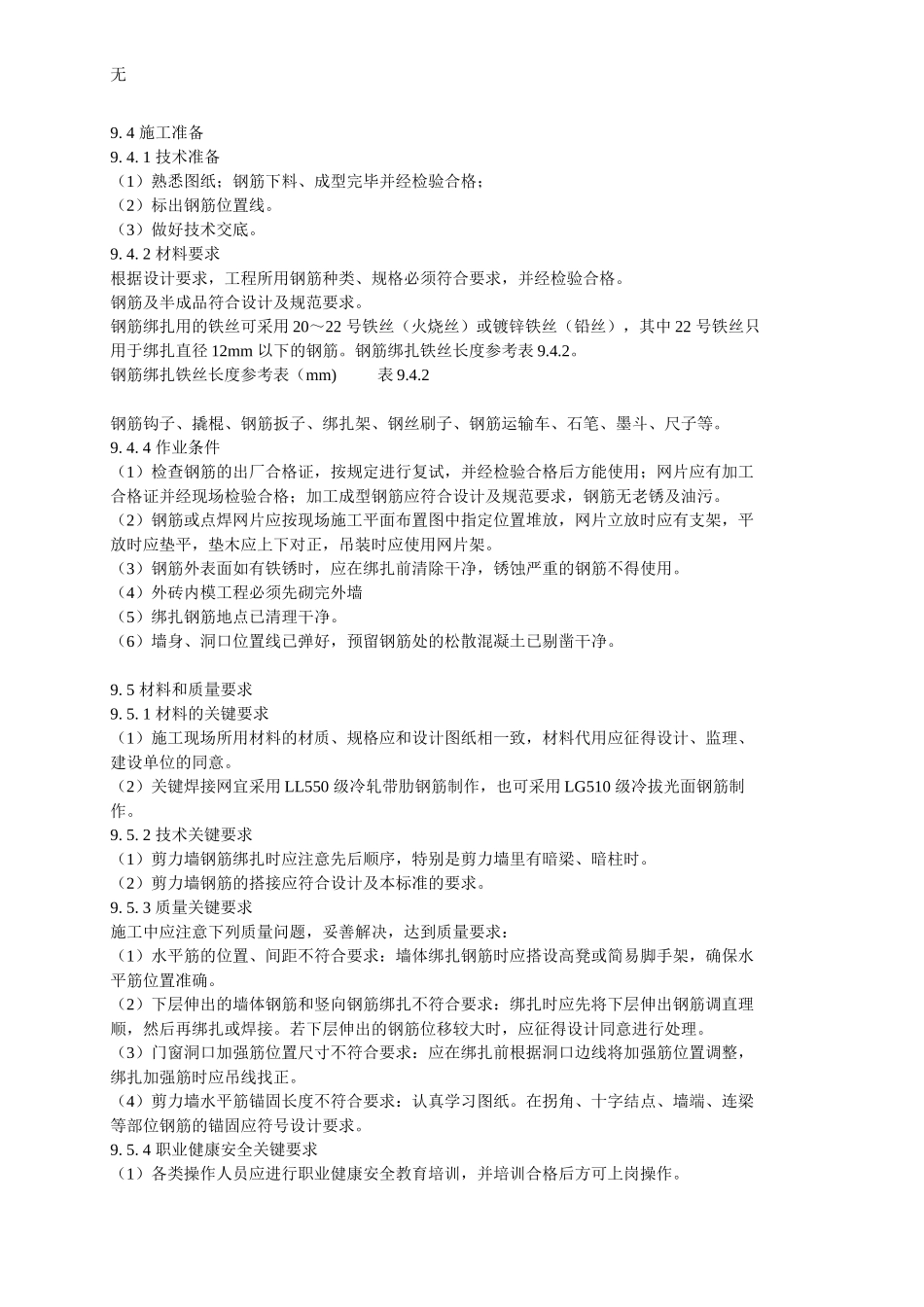

4施工准备9

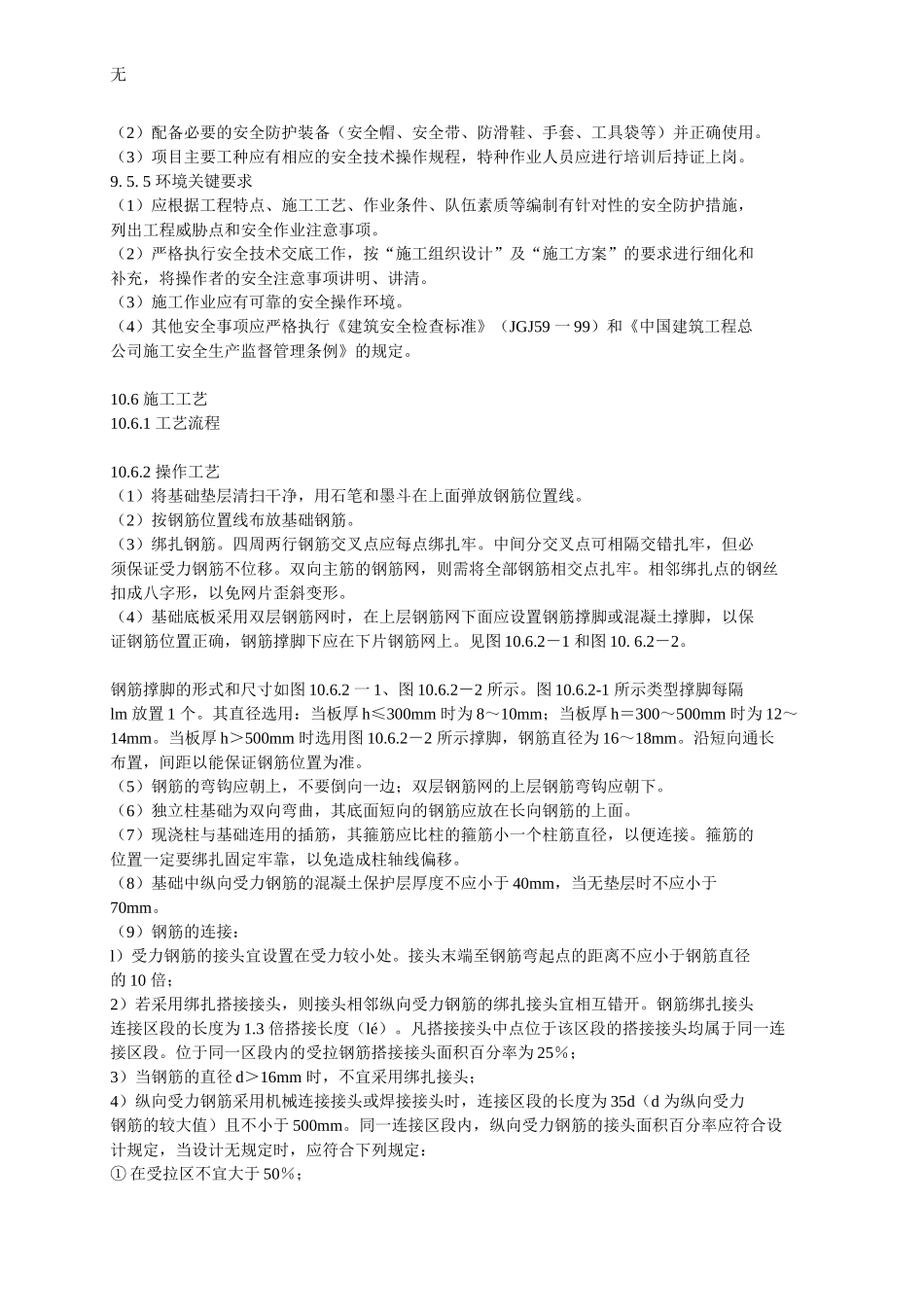

1技术准备(1)熟悉图纸;钢筋下料、成型完毕并经检验合格;
