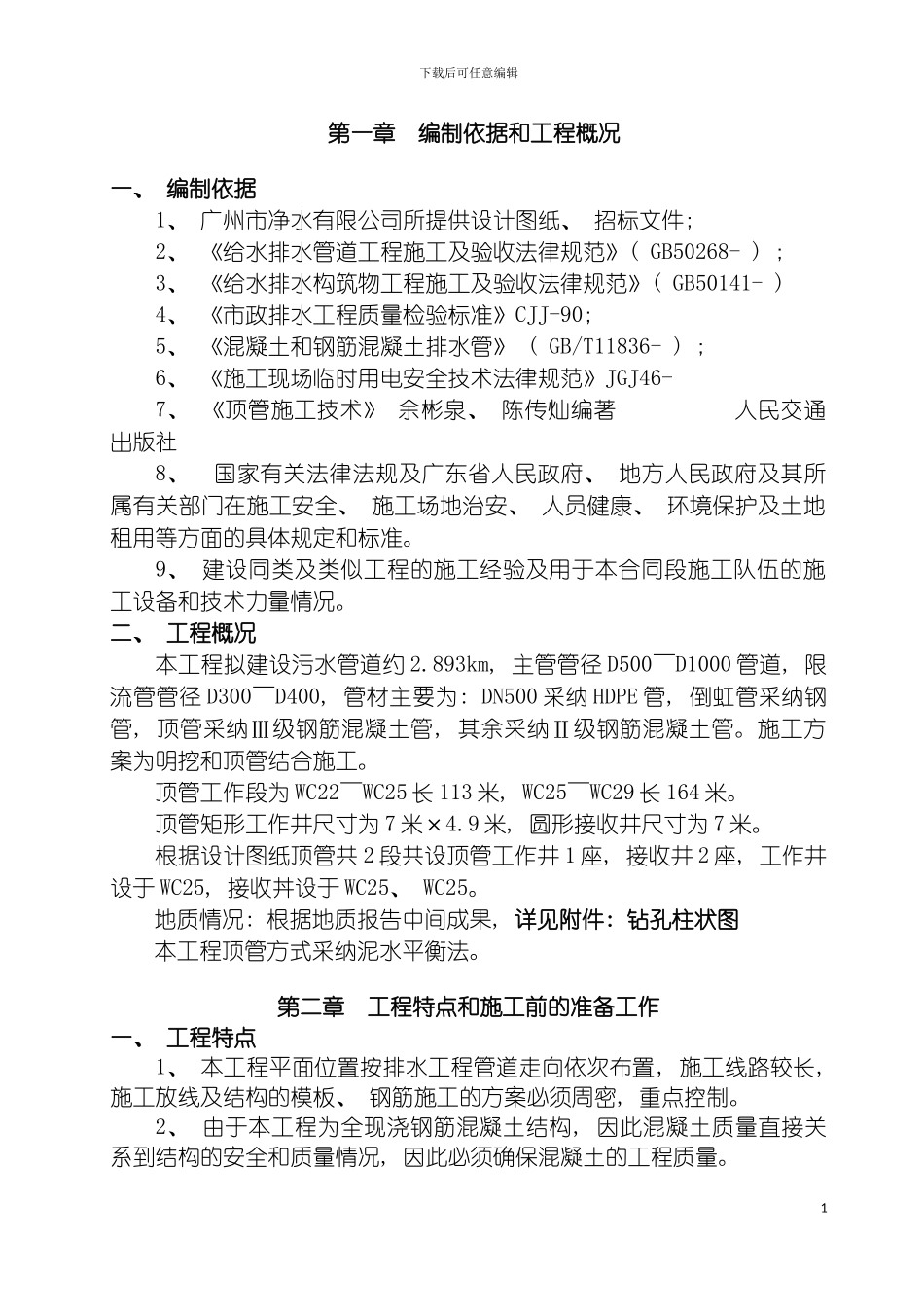

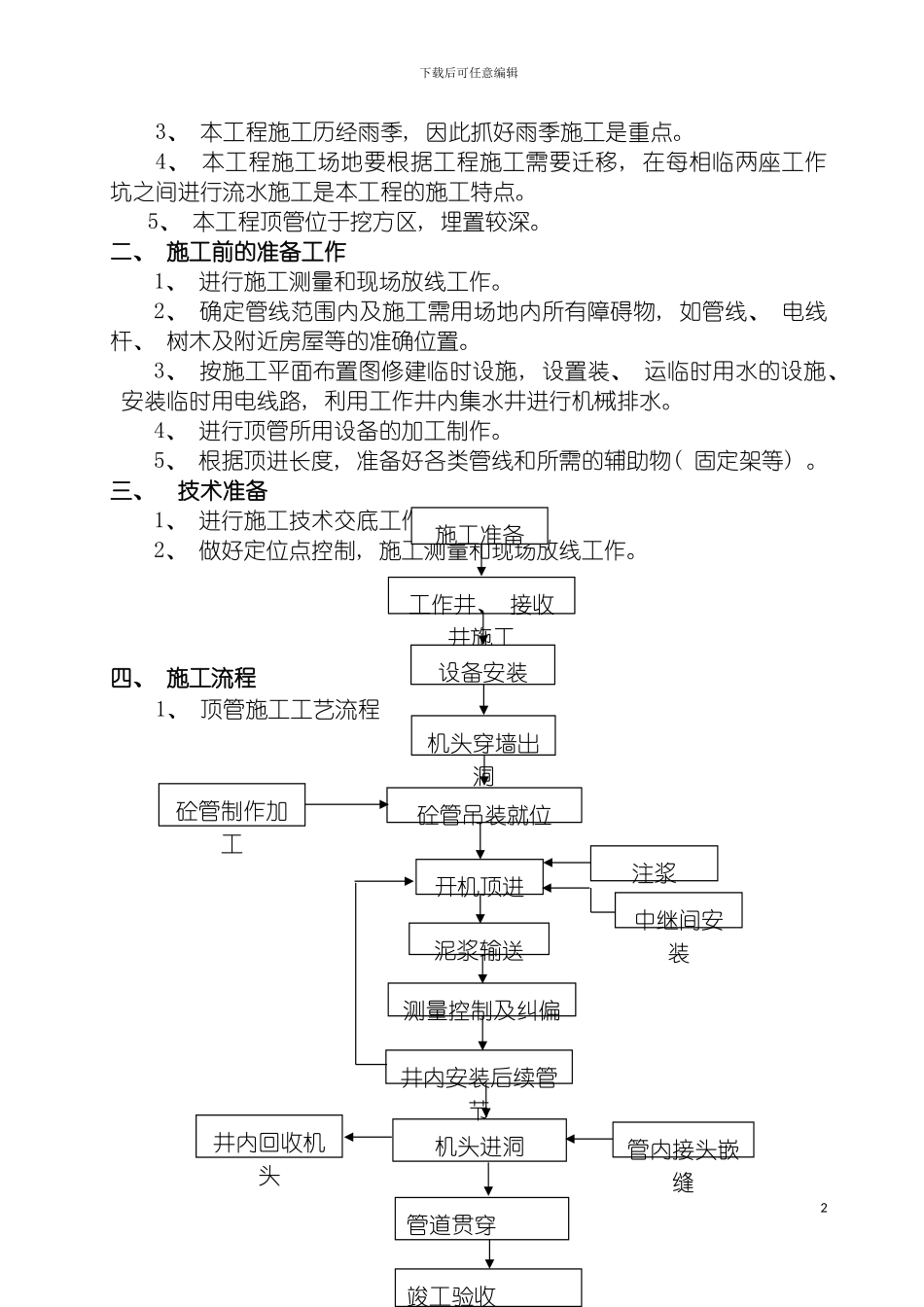

下载后可任意编辑顶管专项施工方案泥水平衡法1下载后可任意编辑 第一章 编制依据和工程概况一、 编制依据1、 广州市净水有限公司所提供设计图纸、 招标文件; 2、 《给水排水管道工程施工及验收法律规范》( GB50268- ) ; 3、 《给水排水构筑物工程施工及验收法律规范》( GB50141- ) 4、 《市政排水工程质量检验标准》CJJ-90; 5、 《混凝土和钢筋混凝土排水管》 ( GB/T11836- ) ; 6、 《施工现场临时用电安全技术法律规范》JGJ46- 7、 《顶管施工技术》 余彬泉、 陈传灿编著 人民交通出版社8、 国家有关法律法规及广东省人民政府、 地方人民政府及其所属有关部门在施工安全、 施工场地治安、 人员健康、 环境保护及土地租用等方面的具体规定和标准。9、 建设同类及类似工程的施工经验及用于本合同段施工队伍的施工设备和技术力量情况。二、 工程概况本工程拟建设污水管道约 2.893km, 主管管径 D500~D1000 管道, 限流管管径 D300~D400, 管材主要为: DN500 采纳 HDPE 管, 倒虹管采纳钢管, 顶管采纳Ⅲ级钢筋混凝土管, 其余采纳Ⅱ级钢筋混凝土管。施工方案为明挖和顶管结合施工。顶管工作段为 WC22~WC25 长 113 米, WC25~WC29 长 164 米。顶管矩形工作井尺寸为 7 米×4.9 米, 圆形接收井尺寸为 7 米。根据设计图纸顶管共 2 段共设顶管工作井 1 座, 接收井 2 座, 工作井设于 WC25, 接收丼设于 WC25、 WC25。地质情况: 根据地质报告中间成果, 详见附件: 钻孔柱状图本工程顶管方式采纳泥水平衡法。第二章 工程特点和施工前的准备工作一、 工程特点1、 本工程平面位置按排水工程管道走向依次布置, 施工线路较长, 施工放线及结构的模板、 钢筋施工的方案必须周密, 重点控制。2、 由于本工程为全现浇钢筋混凝土结构, 因此混凝土质量直接关系到结构的安全和质量情况, 因此必须确保混凝土的工程质量。1下载后可任意编辑3、 本工程施工历经雨季, 因此抓好雨季施工是重点。4、 本工程施工场地要根据工程施工需要迁移, 在每相临两座工作坑之间进行流水施工是本工程的施工特点。5、 本工程顶管位于挖方区, 埋置较深。二、 施工前的准备工作 1、 进行施工测量和现场放线工作。2、 确定管线范围内及施工需用场地内所有障碍物, 如管线、 电线杆、 树木及附近房屋等的准确位置。3、 按施工平面布置图修建临时设施, 设置装、 运临时用水的设施、 安装临时...
