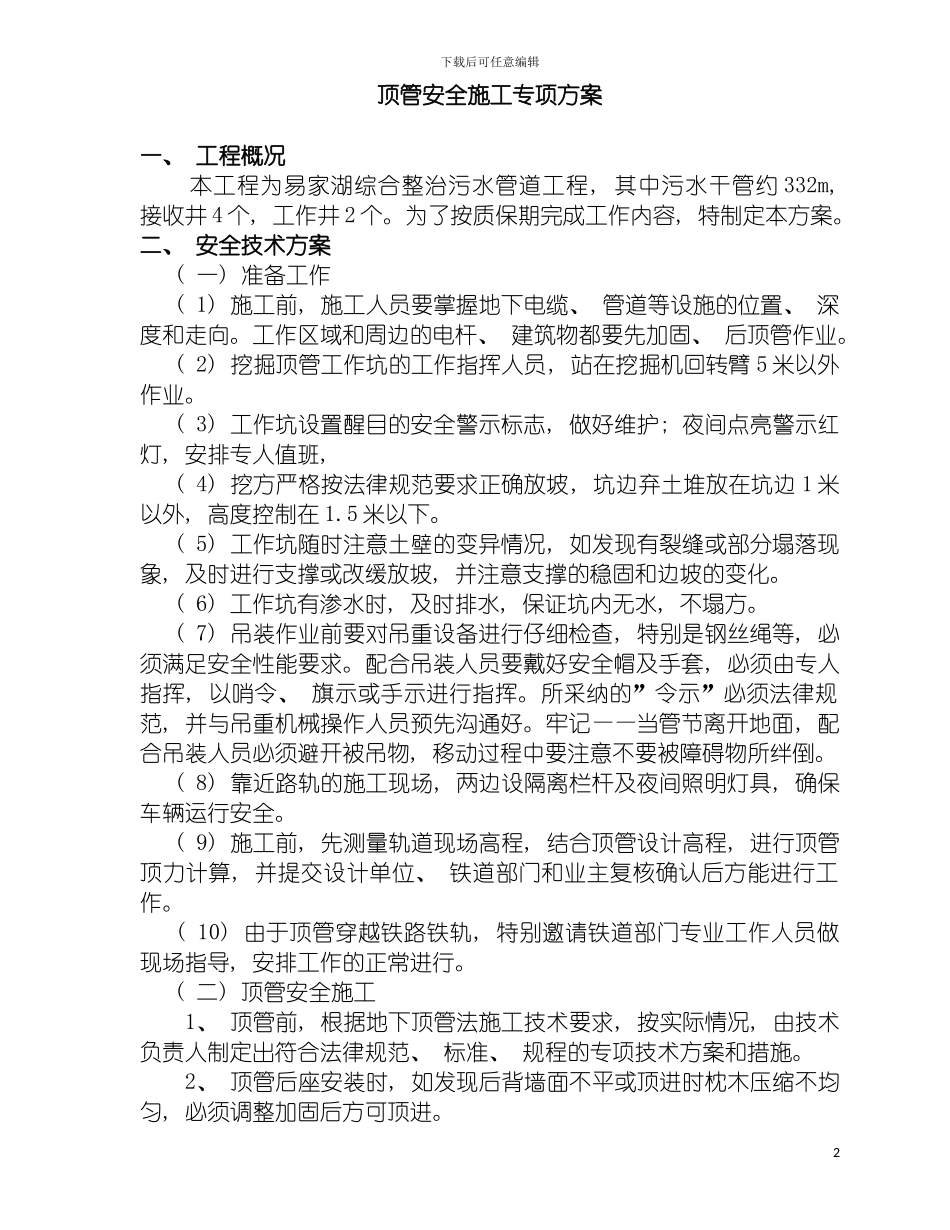

下载后可任意编辑顶管安全施工方案1下载后可任意编辑顶管安全施工专项方案一、 工程概况 本工程为易家湖综合整治污水管道工程, 其中污水干管约 332m, 接收井 4 个, 工作井 2 个
为了按质保期完成工作内容, 特制定本方案
二、 安全技术方案( 一) 准备工作 ( 1) 施工前, 施工人员要掌握地下电缆、 管道等设施的位置、 深度和走向
工作区域和周边的电杆、 建筑物都要先加固、 后顶管作业
( 2) 挖掘顶管工作坑的工作指挥人员, 站在挖掘机回转臂 5 米以外作业
( 3) 工作坑设置醒目的安全警示标志, 做好维护; 夜间点亮警示红灯, 安排专人值班, ( 4) 挖方严格按法律规范要求正确放坡, 坑边弃土堆放在坑边 1 米以外, 高度控制在 1
( 5) 工作坑随时注意土壁的变异情况, 如发现有裂缝或部分塌落现象, 及时进行支撑或改缓放坡, 并注意支撑的稳固和边坡的变化
( 6) 工作坑有渗水时, 及时排水, 保证坑内无水, 不塌方
( 7) 吊装作业前要对吊重设备进行仔细检查, 特别是钢丝绳等, 必须满足安全性能要求
配合吊装人员要戴好安全帽及手套, 必须由专人指挥, 以哨令、 旗示或手示进行指挥
所采纳的”令示”必须法律规范, 并与吊重机械操作人员预先沟通好
牢记——当管节离开地面, 配合吊装人员必须避开被吊物, 移动过程中要注意不要被障碍物所绊倒
( 8) 靠近路轨的施工现场, 两边设隔离栏杆及夜间照明灯具, 确保车辆运行安全
( 9) 施工前, 先测量轨道现场高程, 结合顶管设计高程, 进行顶管顶力计算, 并提交设计单位、 铁道部门和业主复核确认后方能进行工作
( 10) 由于顶管穿越铁路铁轨, 特别邀请铁道部门专业工作人员做现场指导, 安排工作的正常进行

( 二) 顶管安全施工 1、 顶管前, 根据地下顶管法施工技术要求, 按实际
