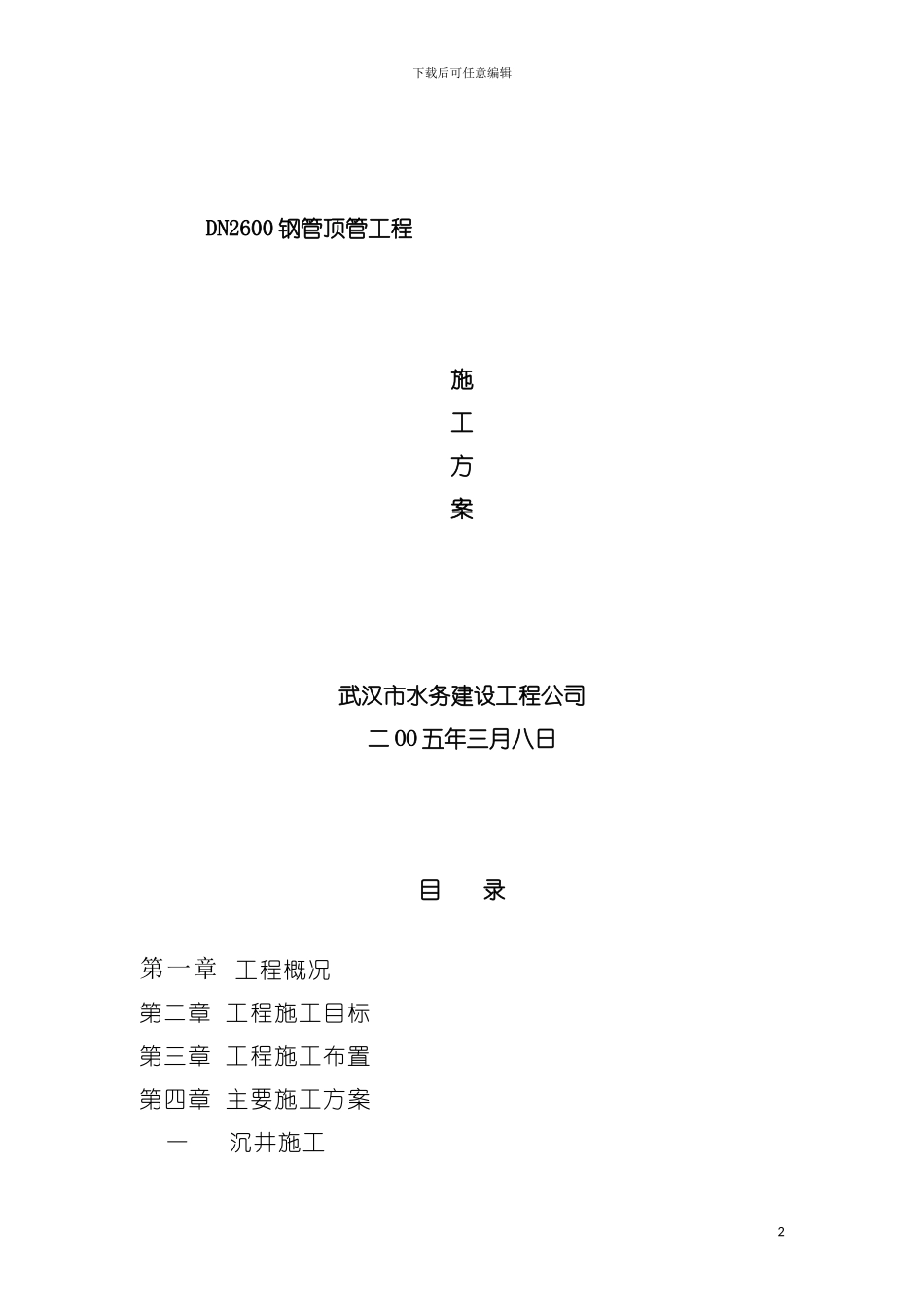

下载后可任意编辑顶管工程施工方案钢管1下载后可任意编辑DN2600 钢管顶管工程施工方案武汉市水务建设工程公司二 OO 五年三月八日目 录第一章 工程概况第二章 工程施工目标 第三章 工程施工布置 第四章 主要施工方案 一 沉井施工2下载后可任意编辑 二 φ2600 顶管施工 第四章 工程质量保证措施 第五章 安全、 文明施工措施 3下载后可任意编辑第一章 工程概况一
工程情况叙述本次工程位于宁波市瑾县, 属于宁波市郊区, 整个工程位于山脚下, 从公路一侧的工作井, 斜穿越公路, 再穿越树林, 最后顶入山中的坑道内
顶管管道口径为 φ2600mm, 管材为钢管
整个顶管长度约为 240 米
由于位于山脚下, 土层中含有大石块, 直径在 50~300mm, 在顶管过程中需要进行挖掘取出石块, 因此无法采纳封闭式顶管掘进机, 针对这一情况, 我们选用网格挤压土压平衡式顶管掘进机, 以保证顶管施工的质量、 安全和速度
工程量: 1
沉井工作井 8
φ2600 顶管约 240m第二章 工程施工目标一
质量管理目标工程质量目标达到合格, 符合设计规定的质量要求
进度目标本工程计划施工工期为 80 天
确保在施工工期内完成整个工程施工
安全施工管理目标确保本工程安全重大事故为零
文明施工管理目标在本工程施工中, 必须创立文明施工场地, 创安全无伤亡事故
环境保护目标1
控制粉尘污染, 保护人民健康; 2
保证原有交通的正常通行和维持沿线生产生活用电及通讯等管线的正常使用
确保施工沿线排水通畅, 防止积水现场发生
第三章 工程施工布置4下载后可任意编辑一
工程施工准备工作1
施工现场情况根据图纸, 组织公司施工技术人员至施工现场进行实地踏勘
施工测量及准备工作根据甲方的交桩记录及有关本工程的测绘资料, 检查施工现场的控制桩, 导线点, 水准点是
