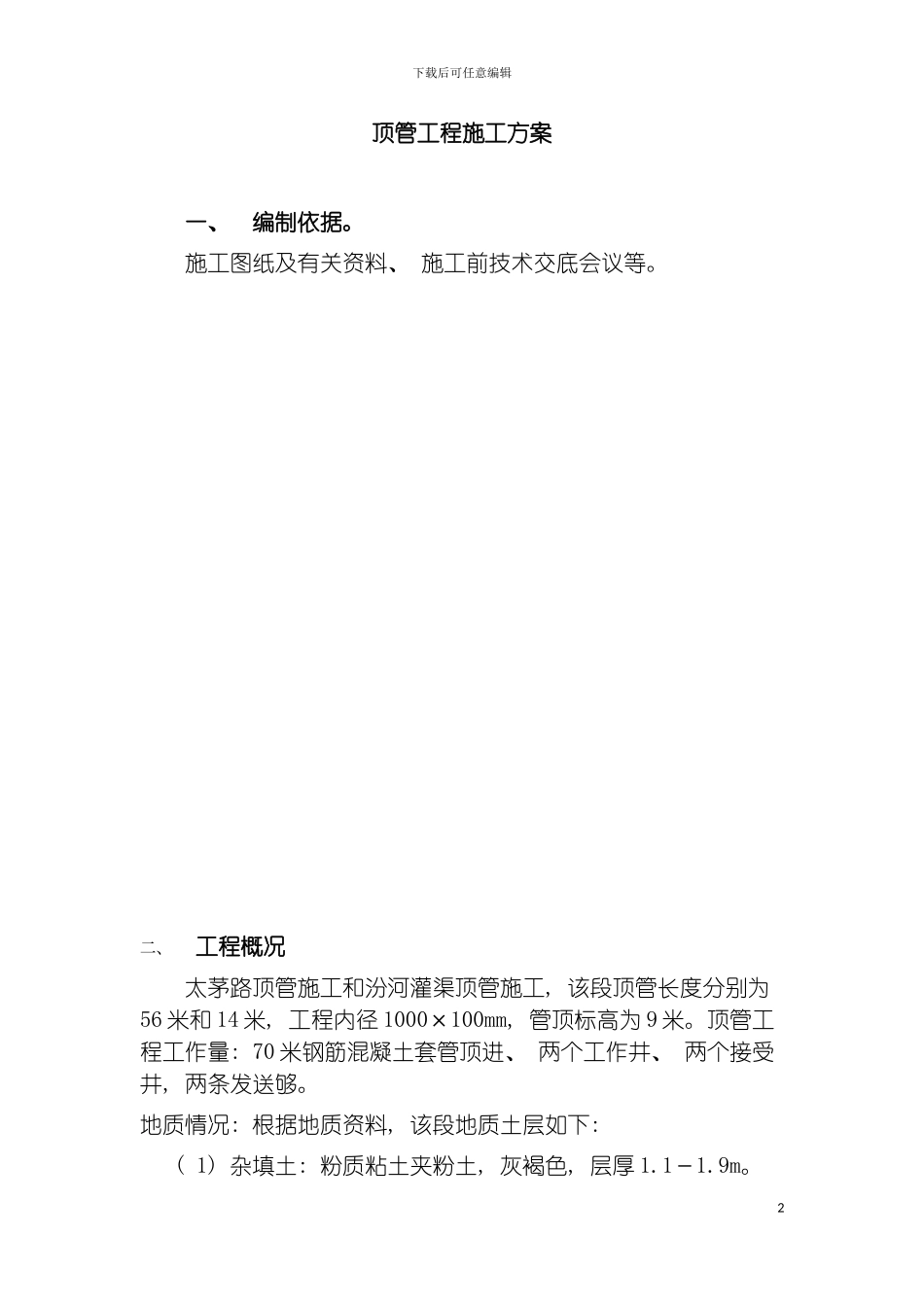

1下载后可任意编辑顶管工程施工方案一、 编制依据
施工图纸及有关资料、 施工前技术交底会议等
二、工程概况太茅路顶管施工和汾河灌渠顶管施工, 该段顶管长度分别为56 米和 14 米, 工程内径 1000×100mm, 管顶标高为 9 米
顶管工程工作量: 70 米钢筋混凝土套管顶进、 两个工作井、 两个接受井, 两条发送够
地质情况: 根据地质资料, 该段地质土层如下: ( 1) 杂填土: 粉质粘土夹粉土, 灰褐色, 层厚 1
2下载后可任意编辑( 2) 粉细砂夹淤泥质粉质粘土, 层厚 6-9 米
( 3) 地下水位在地面下 1
根据地质情况, 工作井及接收井均采纳钢筋砼沉井, 抗渗等级为 S6
3下载后可任意编辑三、 沉井施工沉井施工程序: 基坑测量放样基
