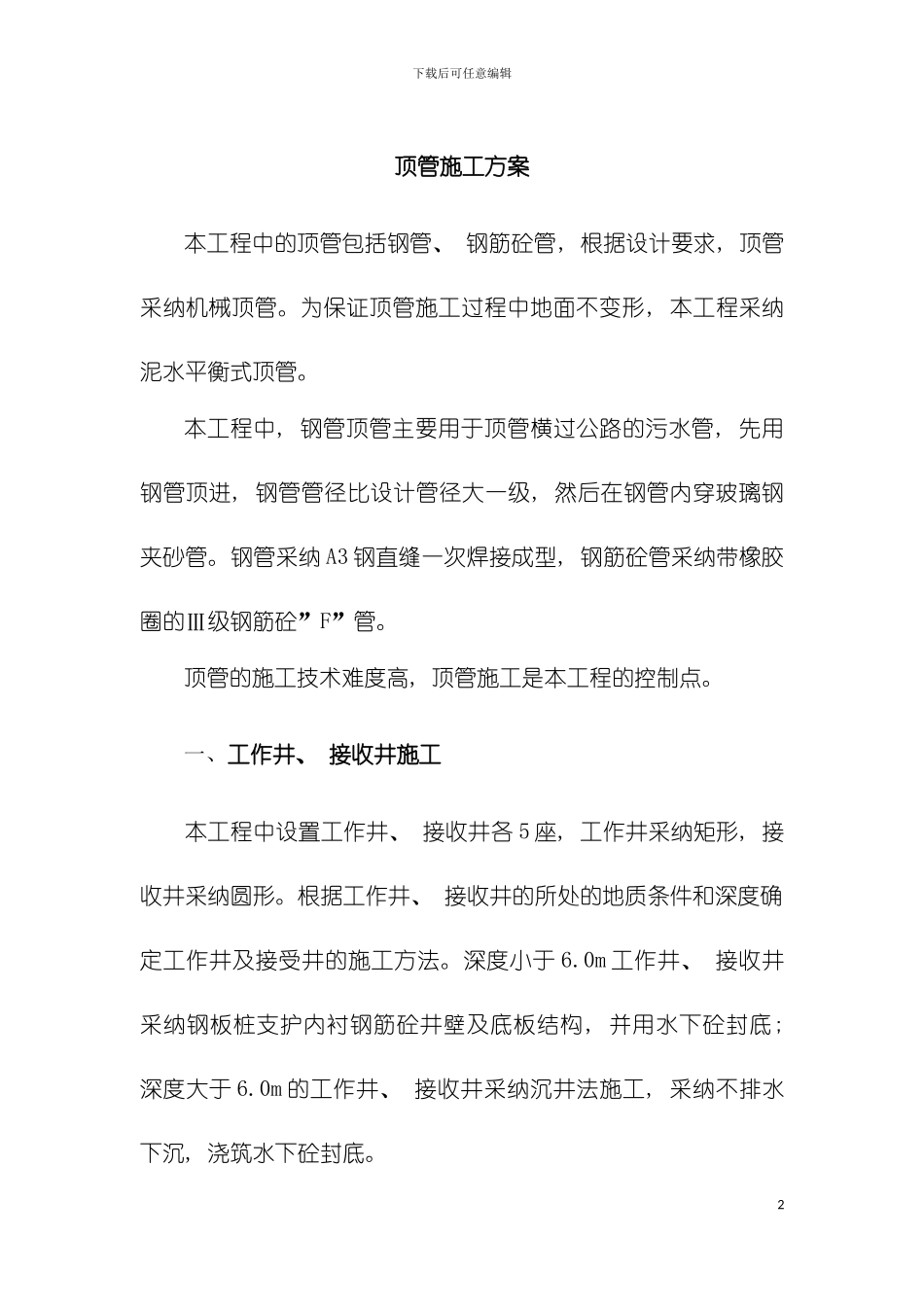

下载后可任意编辑顶管施工方案1下载后可任意编辑顶管施工方案本工程中的顶管包括钢管、 钢筋砼管, 根据设计要求, 顶管采纳机械顶管
为保证顶管施工过程中地面不变形, 本工程采纳泥水平衡式顶管
本工程中, 钢管顶管主要用于顶管横过公路的污水管, 先用钢管顶进, 钢管管径比设计管径大一级, 然后在钢管内穿玻璃钢夹砂管
钢管采纳 A3 钢直缝一次焊接成型, 钢筋砼管采纳带橡胶圈的Ⅲ级钢筋砼”F”管
顶管的施工技术难度高, 顶管施工是本工程的控制点
一、工作井、 接收井施工本工程中设置工作井、 接收井各 5 座, 工作井采纳矩形, 接收井采纳圆形
根据工作井、 接收井的所处的地质条件和深度确定工作井及接受井的施工方法
深度小于 6
0m 工作井、 接收井采纳钢板桩支护内衬钢筋砼井壁及底板结构, 并用水下砼封底; 深度大于 6
0m 的工作井、 接收井采纳沉井法施工, 采纳不排水下沉, 浇筑水下砼封底
2测 量 放 线钢 板 桩 施 工基坑开挖、 钢管斜角支撑钢板桩、 机械设备准备下载后可任意编辑(一) 深度小于 6

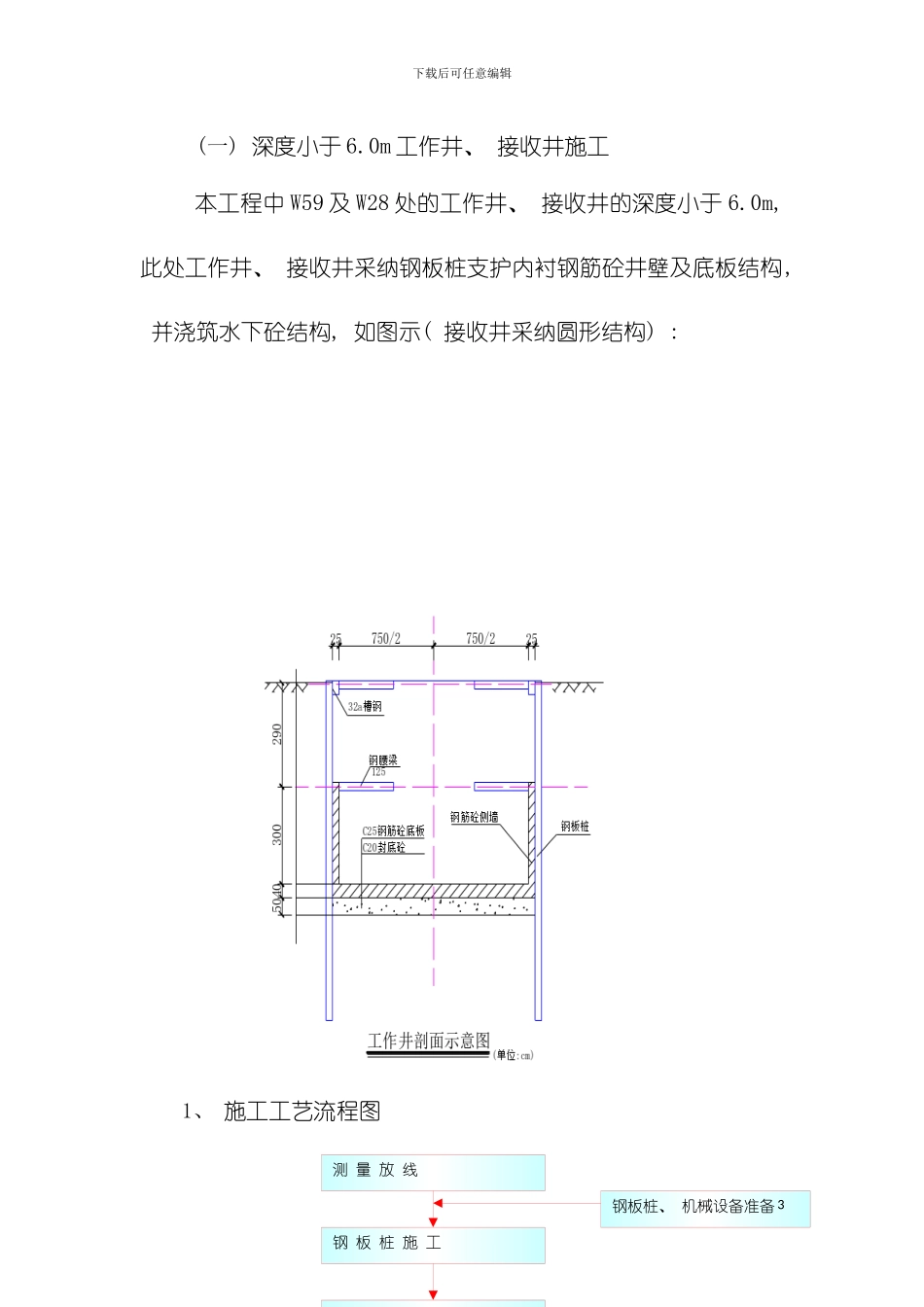

0m 工作井、 接收井施工 本工程中 W59 及 W28 处的工作井、 接收井的深度小于 6
0m, 此处工作井、 接收井采纳钢板桩支护内衬钢筋砼井壁及底板结构, 并浇筑水下砼结构, 如图示( 接收井采纳圆形结构) : 1、 施工工艺流程图3下载后可任意编辑2、 主要施工方法(1)钢板桩采纳液压振动锤逐块振动入土, 钢板桩长为10m
(2)钢板桩施工前必须探明施工范围内的管线情况, 并对管线实行悬吊或其它方法进行保护
(3)钢板桩施工完毕后, 即进行工作井、 接收井土方开挖
井内土方采纳长臂挖掘机进行开挖、 并转运至地面, 挖至设计标高上 20~30cm 时, 应特别注意控制标高, 避开超挖
在开挖过程中, 根据地面的变形情况, 及时安装第一道钢腰梁
(4)工作井、 接
