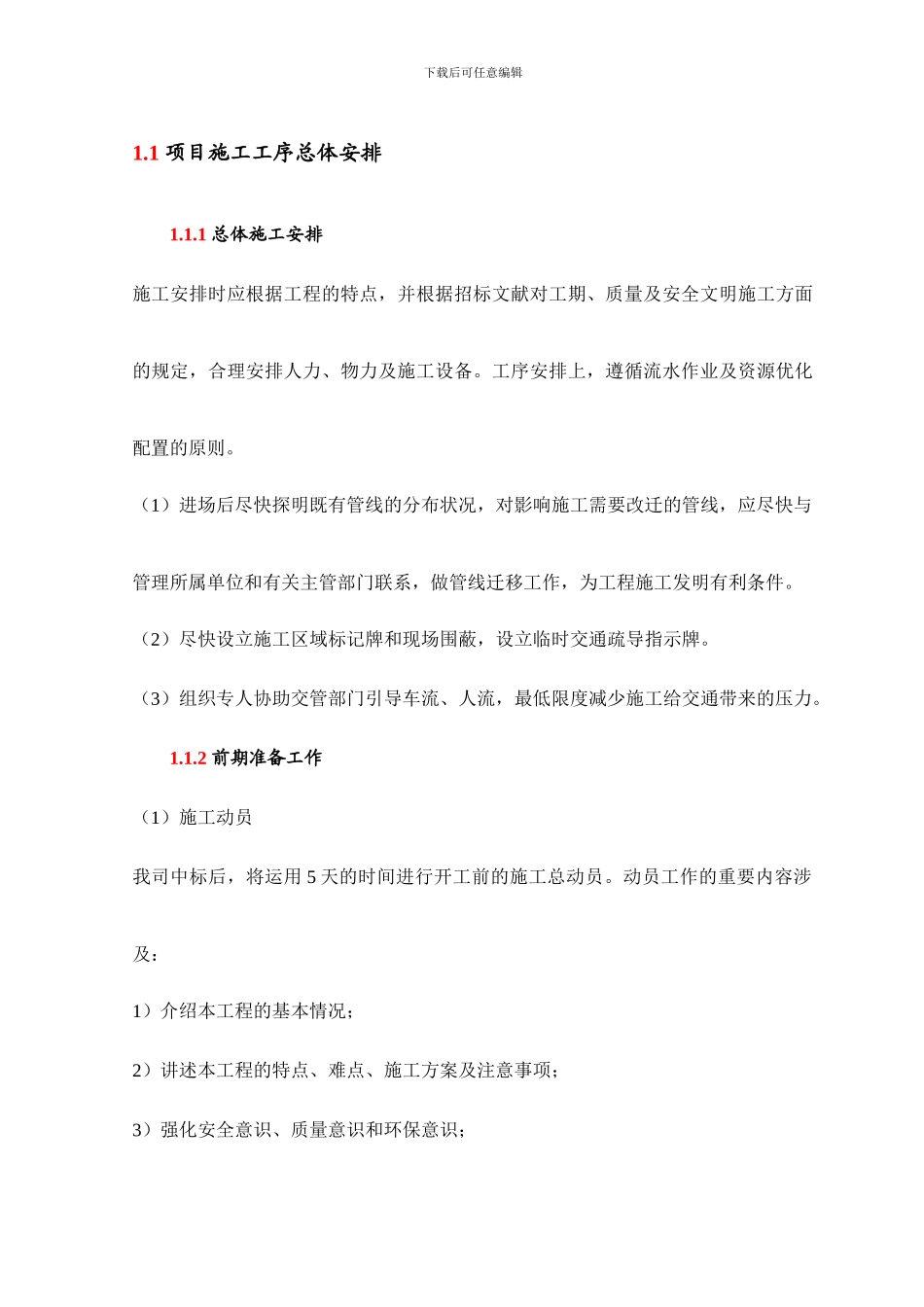

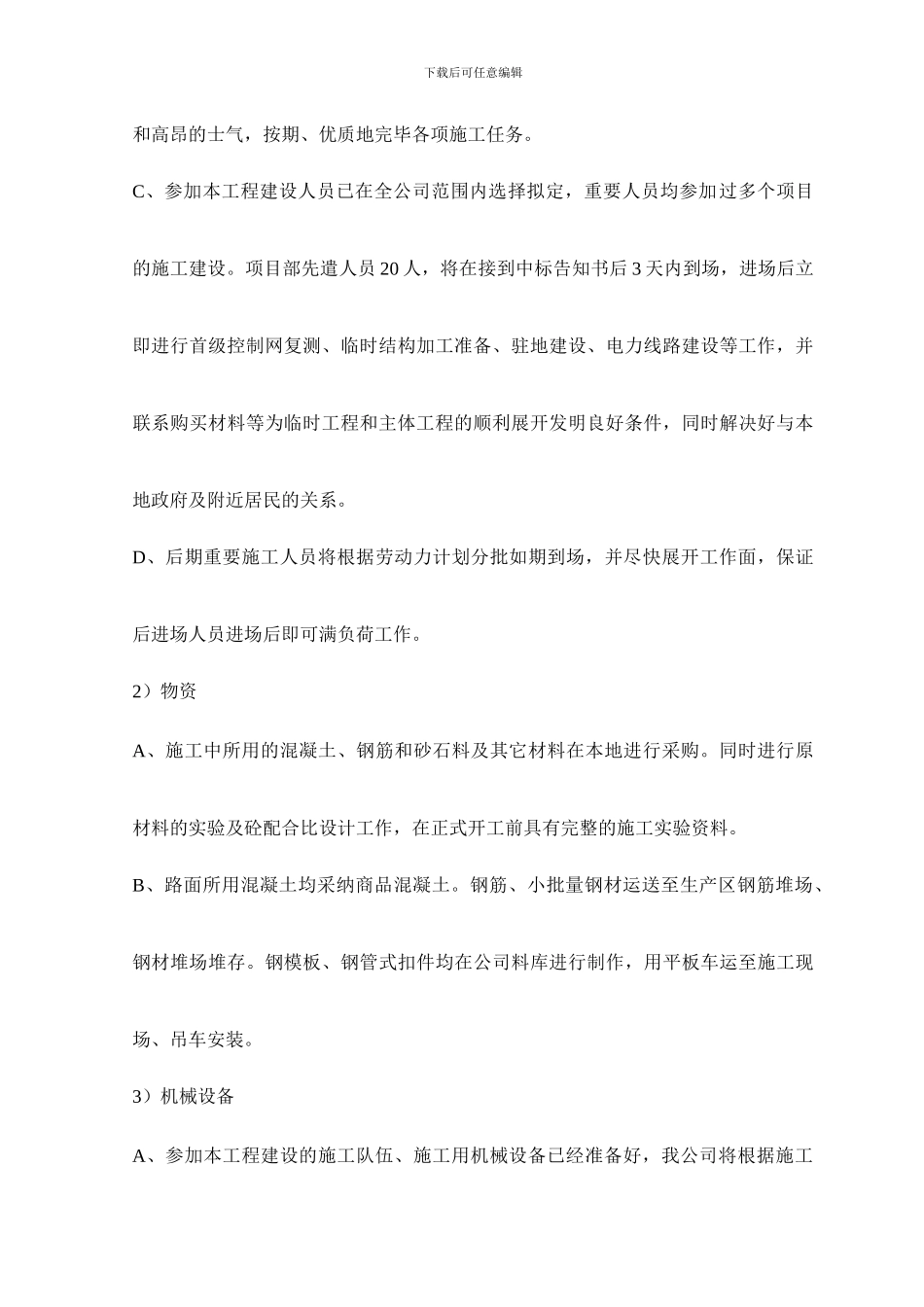

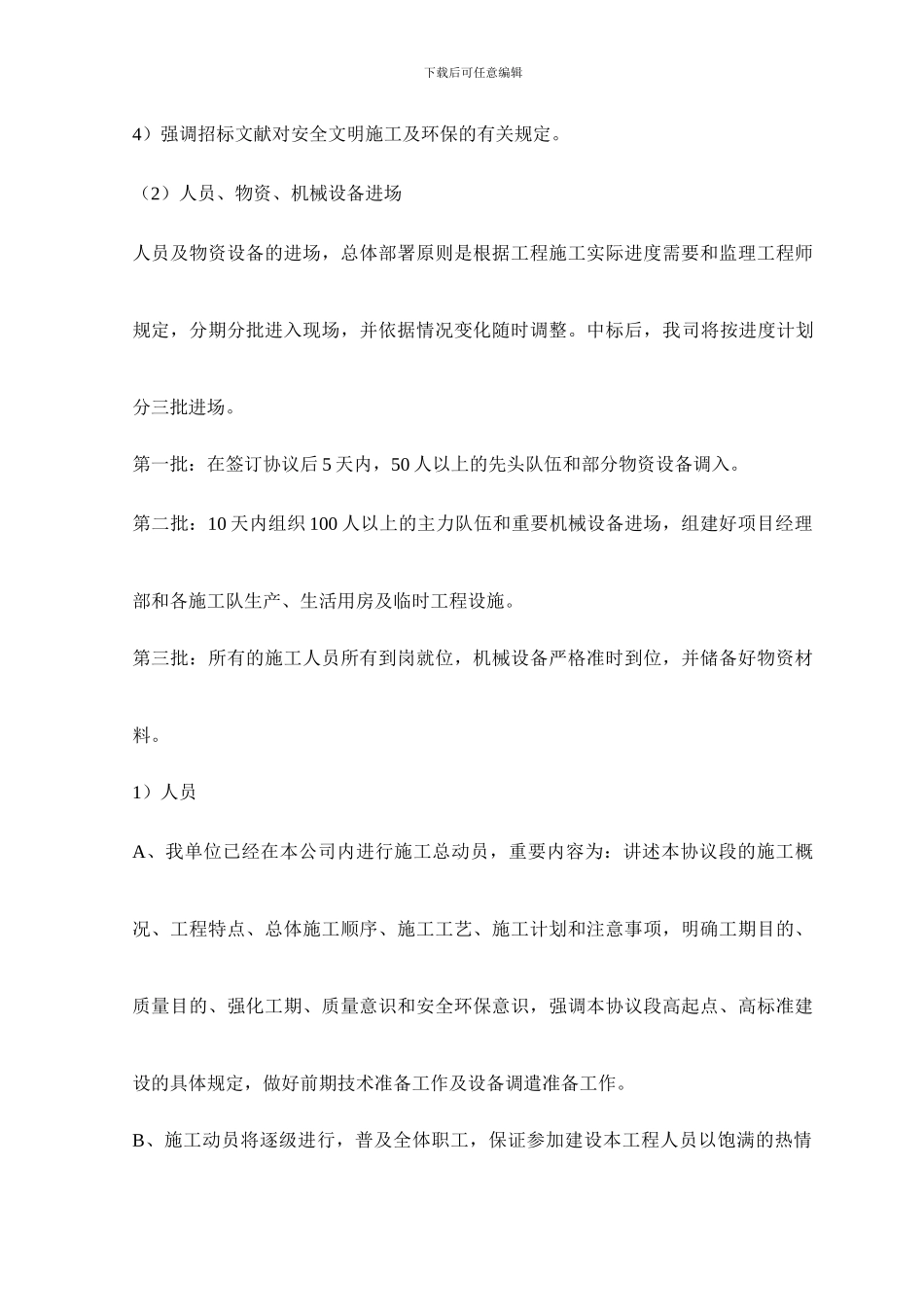

下载后可任意编辑1.1 项目施工工序总体安排1.1.1 总体施工安排施工安排时应根据工程的特点,并根据招标文献对工期、质量及安全文明施工方面的规定,合理安排人力、物力及施工设备。工序安排上,遵循流水作业及资源优化配置的原则。(1)进场后尽快探明既有管线的分布状况,对影响施工需要改迁的管线,应尽快与管理所属单位和有关主管部门联系,做管线迁移工作,为工程施工发明有利条件。(2)尽快设立施工区域标记牌和现场围蔽,设立临时交通疏导指示牌。(3)组织专人协助交管部门引导车流、人流,最低限度减少施工给交通带来的压力。1.1.2 前期准备工作(1)施工动员我司中标后,将运用 5 天的时间进行开工前的施工总动员。动员工作的重要内容涉及:1)介绍本工程的基本情况;2)讲述本工程的特点、难点、施工方案及注意事项;3)强化安全意识、质量意识和环保意识;下载后可任意编辑4)强调招标文献对安全文明施工及环保的有关规定。(2)人员、物资、机械设备进场人员及物资设备的进场,总体部署原则是根据工程施工实际进度需要和监理工程师规定,分期分批进入现场,并依据情况变化随时调整。中标后,我司将按进度计划分三批进场。第一批:在签订协议后 5 天内,50 人以上的先头队伍和部分物资设备调入。第二批:10 天内组织 100 人以上的主力队伍和重要机械设备进场,组建好项目经理部和各施工队生产、生活用房及临时工程设施。第三批:所有的施工人员所有到岗就位,机械设备严格准时到位,并储备好物资材料。1)人员A、我单位已经在本公司内进行施工总动员,重要内容为:讲述本协议段的施工概况、工程特点、总体施工顺序、施工工艺、施工计划和注意事项,明确工期目的、质量目的、强化工期、质量意识和安全环保意识,强调本协议段高起点、高标准建设的具体规定,做好前期技术准备工作及设备调遣准备工作。B、施工动员将逐级进行,普及全体职工,保证参加建设本工程人员以饱满的热情下载后可任意编辑和高昂的士气,按期、优质地完毕各项施工任务。C、参加本工程建设人员已在全公司范围内选择拟定,重要人员均参加过多个项目的施工建设。项目部先遣人员 20 人,将在接到中标告知书后 3 天内到场,进场后立即进行首级控制网复测、临时结构加工准备、驻地建设、电力线路建设等工作,并联系购买材料等为临时工程和主体工程的顺利展开发明良好条件,同时解决好与本地政府及附近居民的关系。D、后期重要施工人员将根据劳动力计划分批...
