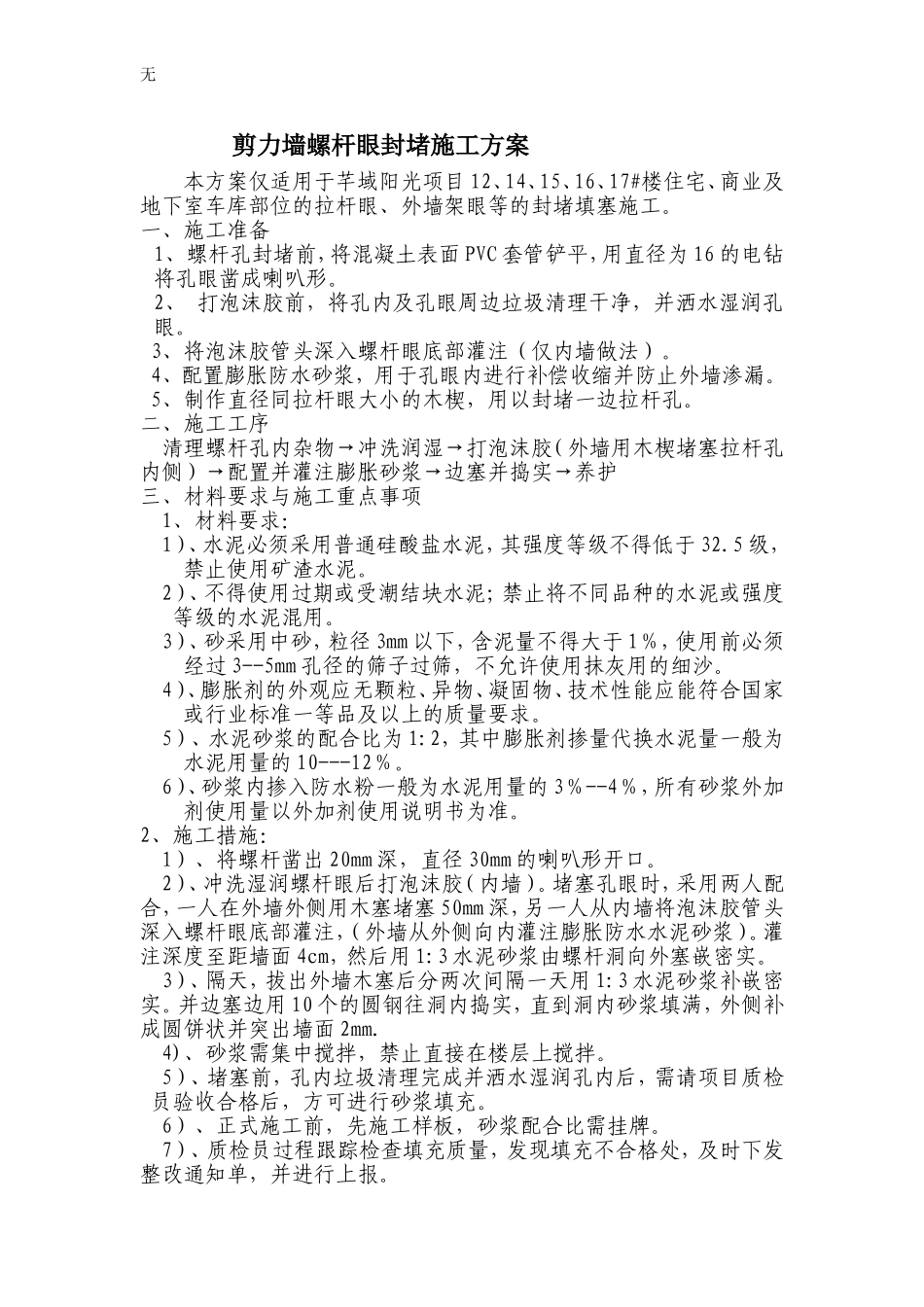

无剪力墙螺杆眼封堵施工方案本方案仅适用于芊域阳光项目12、14、15、16、17#楼住宅、商业及地下室车库部位的拉杆眼、外墙架眼等的封堵填塞施工
一、施工准备1、螺杆孔封堵前,将混凝土表面PVC套管铲平,用直径为16的电钻将孔眼凿成喇叭形
2、打泡沫胶前,将孔内及孔眼周边垃圾清理干净,并洒水湿润孔眼
3、将泡沫胶管头深入螺杆眼底部灌注(仅内墙做法)
4、配置膨胀防水砂浆,用于孔眼内进行补偿收缩并防止外墙渗漏
5、制作直径同拉杆眼大小的木楔,用以封堵一边拉杆孔
二、施工工序清理螺杆孔内杂物→冲洗润湿→打泡沫胶(外墙用木楔堵塞拉杆孔内侧)→配置并灌注膨胀砂浆→边塞并捣实→养护三、材料要求与施工重点事项1、材料要求:1)、水泥必须采用普通硅酸盐水泥,其强度等级不得低于32

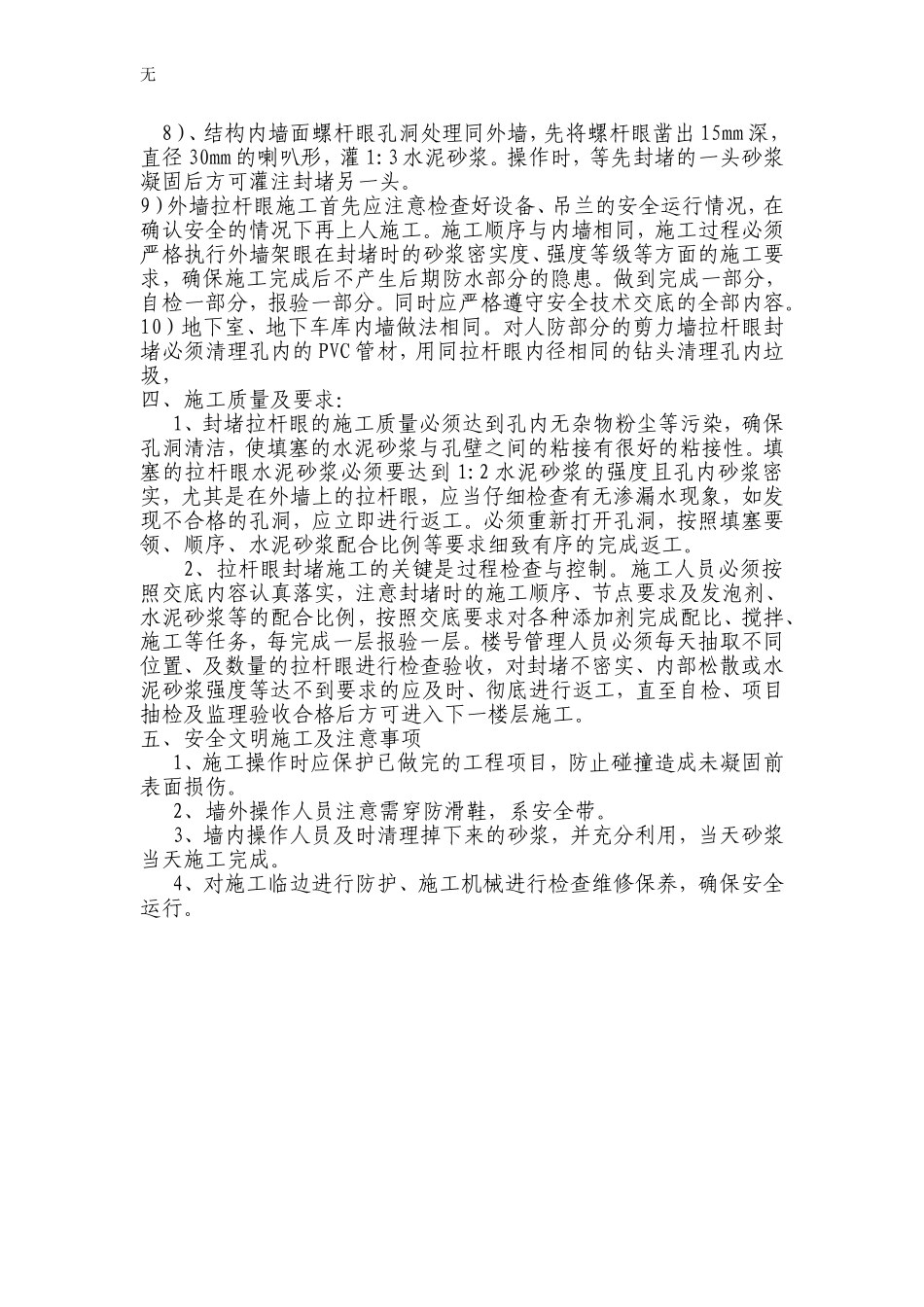

5级,禁止使用矿渣水泥
2)、不得使用过期或受潮结块水泥;禁止将不同品种的水泥或强度等级的水泥混用
3)、砂采用中砂,粒径3mm以下,含泥量不得大于1%,使用前必须经过3--5mm孔径的筛子过筛,不允许使用抹灰用的细沙
4)、膨胀剂的外观应无颗粒、异物、凝固物、技术性能应能符合国家或行业标准一等品及以上的质量要求
5)、水泥砂浆的配合比为1:2,其中膨胀剂掺量代换水泥量一般为水泥用量的10---12%
6)、砂浆内掺入防水粉一般为水泥用量的3%--4%,所有砂浆外加剂使用量以外加剂使用说明书为准
2、施工措施:1)、将螺杆凿出20mm深,直径30mm的喇叭形开口
2)、冲洗湿润螺杆眼后打泡沫胶(内墙)
堵塞孔眼时,采用两人配合,一人在外墙外侧用木塞堵塞50mm深,另一人从内墙将泡沫胶管头深入螺杆眼底部灌注,(外墙从外侧向内灌注膨胀防水水泥砂浆)
灌注深度至距墙面4cm,然后用1:3水泥砂浆由螺杆洞向外塞嵌密实
3)、隔天,拔出外墙木塞后分两次间隔一天用1:3水泥砂浆补嵌密实
并边塞边用10个的圆钢往洞内捣实,直
