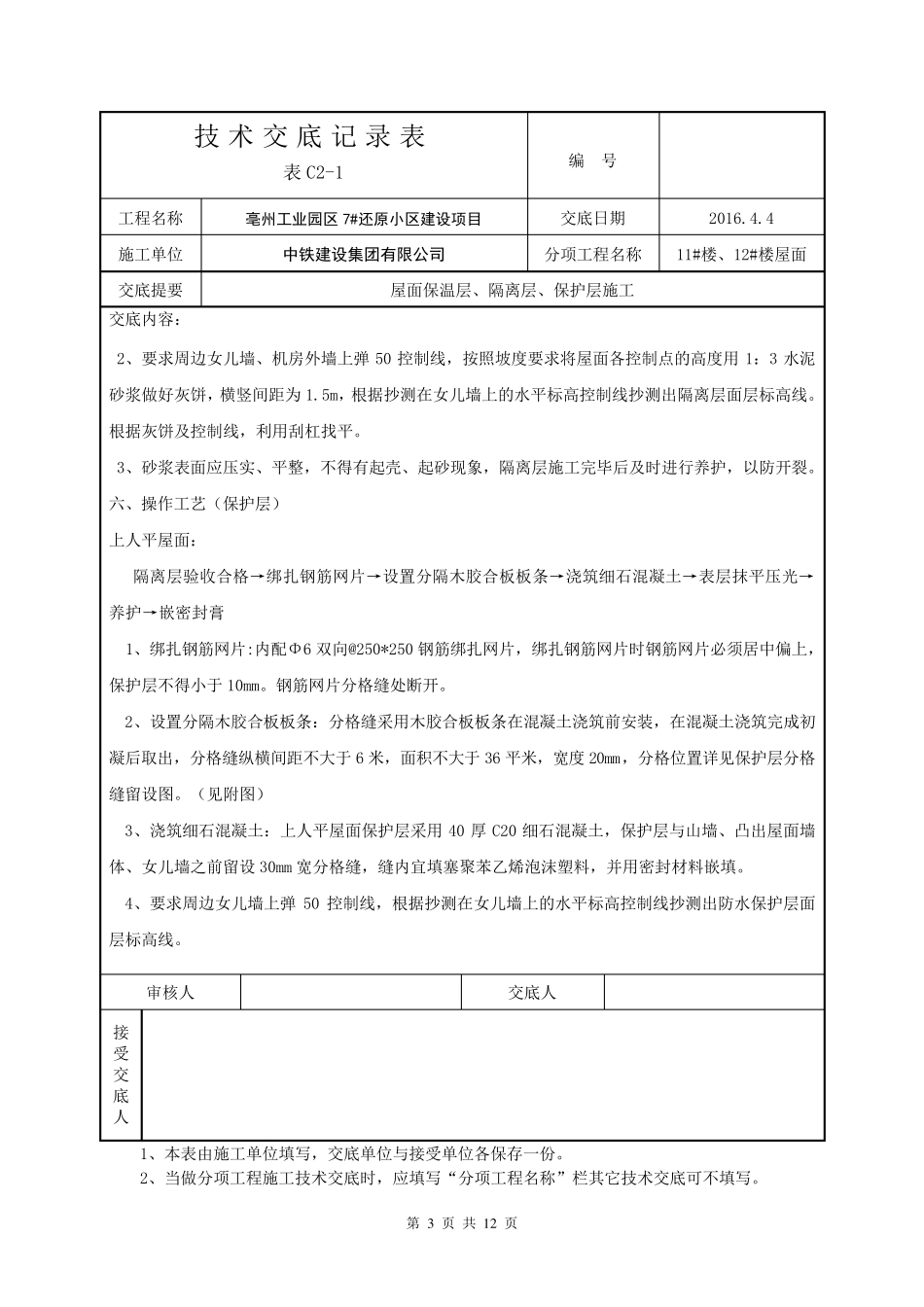

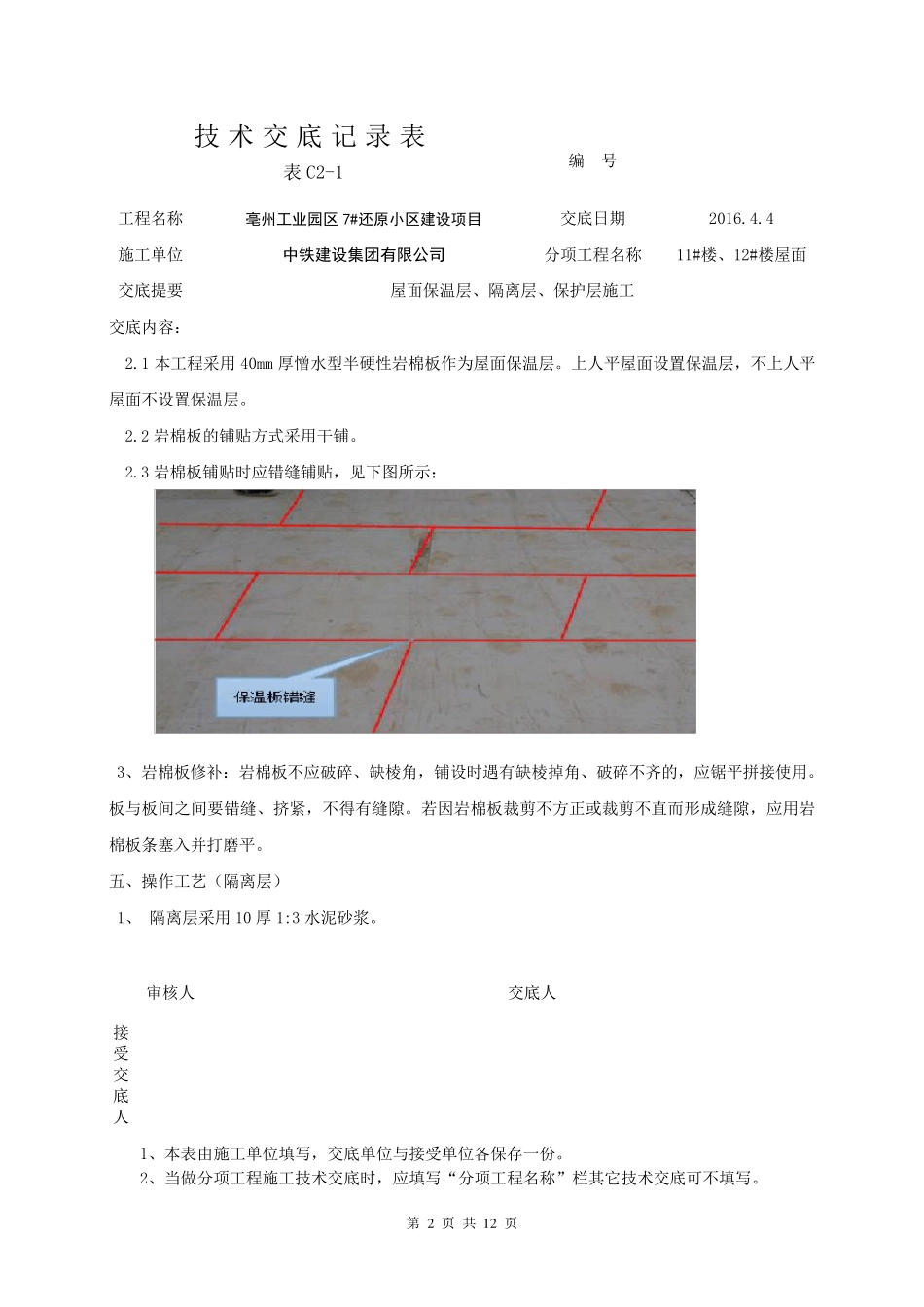

第 1 页 共 1 2 页 1、 本 表 由 施 工 单 位 填 写 , 交 底 单 位 与 接 受 单 位 各 保 存 一 份 。 2、 当 做 分 项 工 程 施 工 技 术 交 底 时 , 应 填 写 “ 分 项 工 程 名 称 ” 栏 其 它 技 术 交 底 可 不 填 写 。 技 术 交 底 记 录 表 表 C2-1 编 号 工 程 名 称 亳州工业园区 7#还原小区建设项目 交 底 日 期 2016.4.4 施 工 单 位 中铁建设集团有限公司 分 项 工 程 名 称 11#楼 、 12#楼 屋 面 交 底 提 要 屋 面 保 温 层 、 隔 离 层 、 保 护 层 施 工 交 底 内 容 : 一 、 材 料 要 求 C20 细 石 混 凝 土 、 水 泥 砂 浆 、 Φ 6@250*250 钢 筋 绑 扎 网 片 、 沥 青 砂 、 木 胶 合 板 板 条 、 聚 苯 乙 烯 泡沫 塑 料 、 40 厚 憎 水 型 半 硬 性 岩 棉 板 , 岩 棉 板 出 厂 合 格 证 、 检 测 报 告 、 企 业 法 人 营 业 执 造 等 质 量 证 明文 件 齐 全 。 材 料 进 场 后进 行外观验收, 检 查外形、 容 重、 厚 度。 外形整齐 , 厚 度允许偏差±4mm。 应根据块材 单 块体积, 计算其 重量 检 查容 重是否超标, 办理验收手续和记 录 。 保 温 材 料 堆 放 要 注 意 防潮 , 防 止 破 坏 和污 染 。 二 、 主 要 机 具 钢 卷 尺 、 手锯 、 白 线 、 墨 斗 、 铁 抹 子 、 小 推 车 、 木 抹 子 、 绑 钩 等 。 三 、 作 业 条 件 : 1、 屋 面 防 水 层 施 工 完 毕 , 并 经 检 查办理交 接 验收手续。 屋 面 清 理干 净 , 方 可 进 行下 道 工 序 施 工 。 2、 基 层 表 面 洁 净 、 平 整、 干 燥 , 无 凸 凹 不 平 、 松 散 、 裂 纹 、 起 鼓 等 现 象 。 3、 各 种 规 格 岩 棉 板 已 经 运 到 现 场 , 并 堆 放 在 平 整坚 实 场 地 上 保 护 、 覆 盖 好 , 防 止 损 坏 、 受 潮 、 雨淋 或 污 染 。 四 、 操 作 工 艺 ( 保 温 层 ) 基 层 清 理→ 保 温 层 铺 设 → 保 温 层 修 补 1、 基 层 清 理: 将 屋 ...
