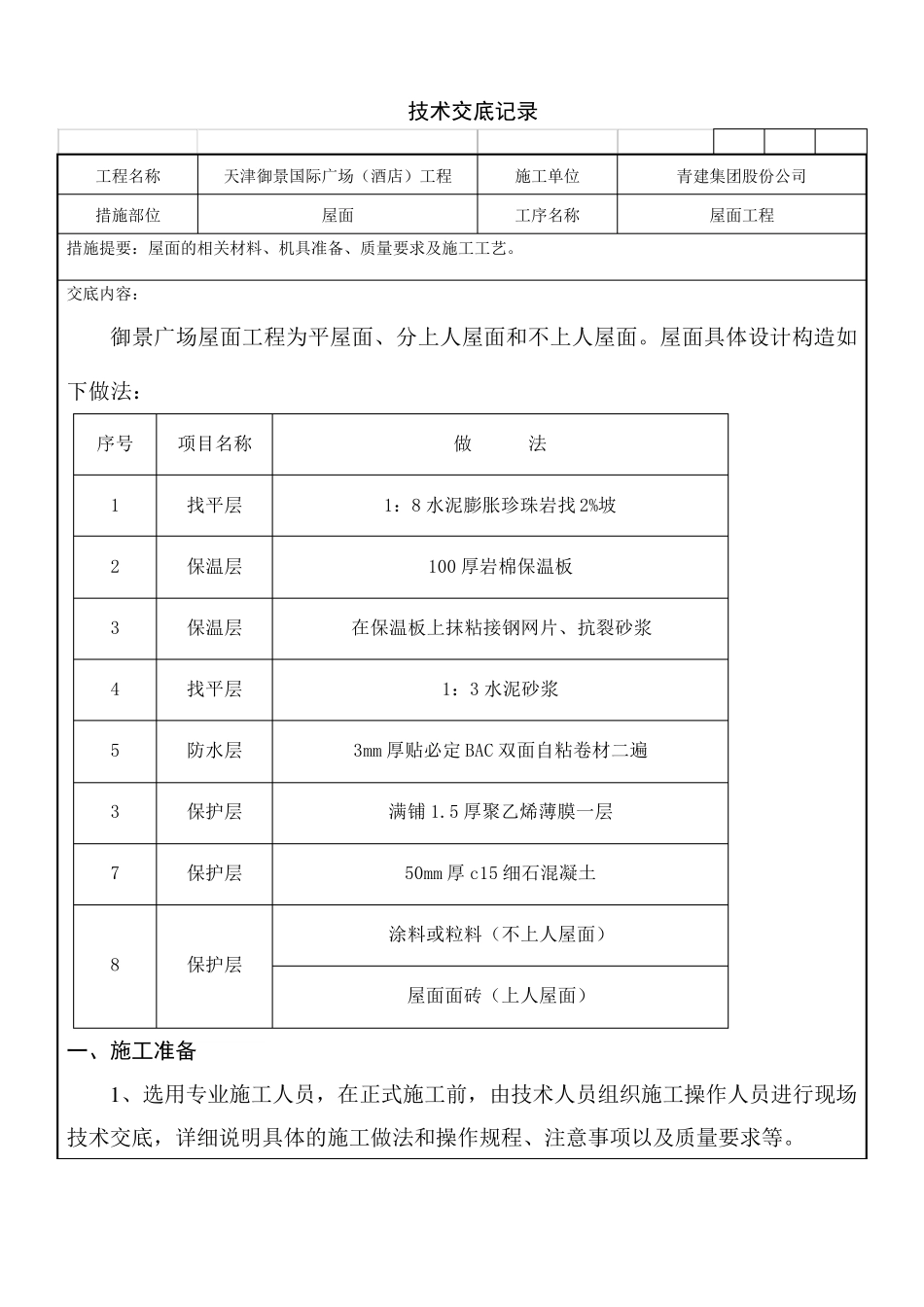

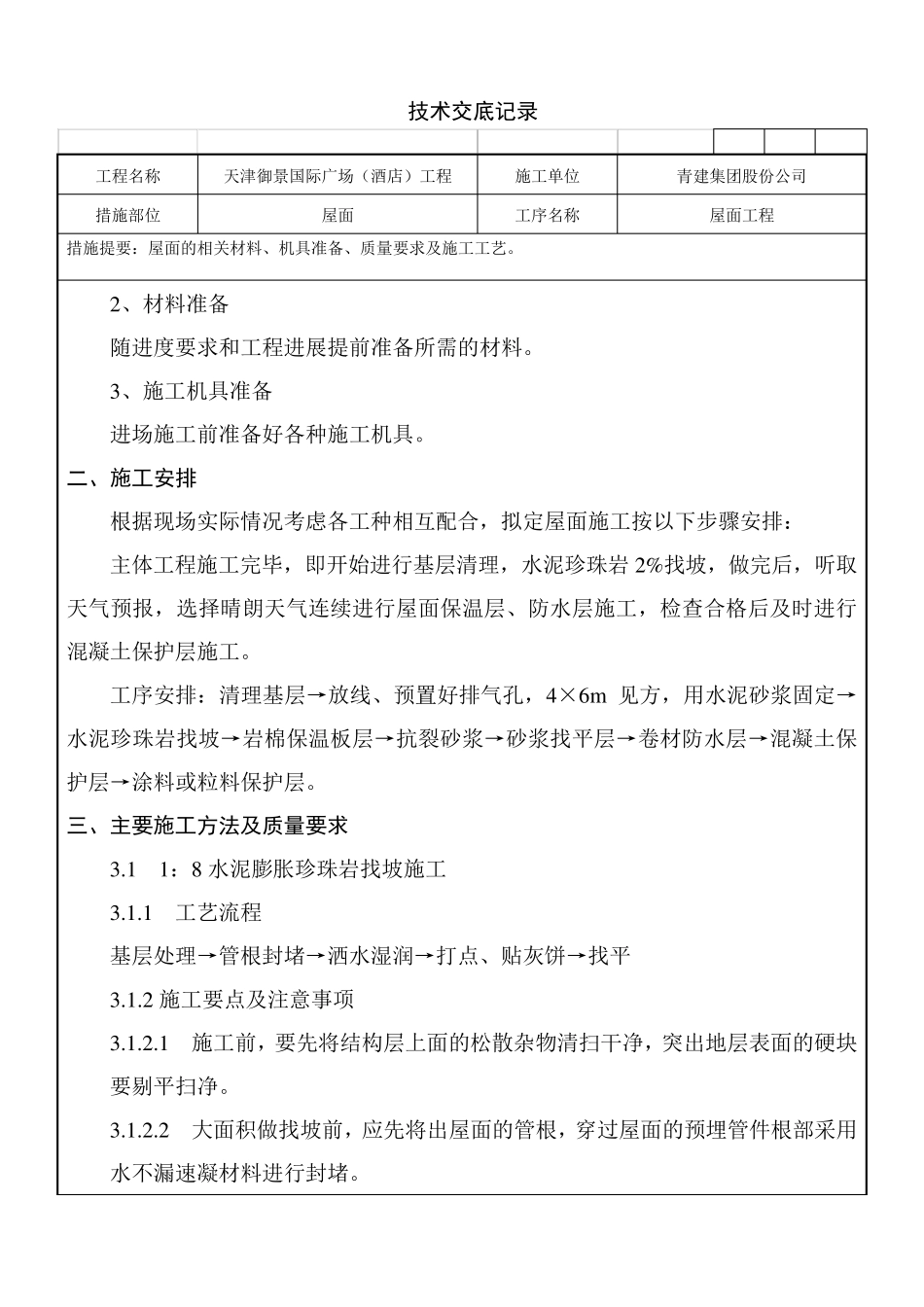

技术交底记录 工程名称 天津御景国际广场(酒店)工程 施工单位 青建集团股份公司 措施部位 屋面 工序名称 屋面工程 措施提要:屋面的相关材料、机具准备、质量要求及施工工艺。 交底内容: 御景广场屋面工程为平屋面、分上人屋面和不上人屋面。屋面具体设计构造如下做法: 序号 项目名称 做 法 1 找平层 1:8 水泥膨胀珍珠岩找 2%坡 2 保温层 100 厚岩棉保温板 3 保温层 在保温板上抹粘接钢网片、抗裂砂浆 4 找平层 1:3 水泥砂浆 5 防水层 3mm 厚贴必定 BAC 双面自粘卷材二遍 3 保护层 满铺 1.5 厚聚乙烯薄膜一层 7 保护层 50mm 厚 c15 细石混凝土 8 保护层 涂料或粒料(不上人屋面) 屋面面砖(上人屋面) 一、施工准备 1 、选用专业施工人员,在正式施工前,由技术人员组织施工操作人员进行现场技术交底,详细说明具体的施工做法和操作规程、注意事项以及质量要求等。 技术交底记录 工 程 名 称 天 津 御 景 国 际 广 场 ( 酒 店 ) 工 程 施 工 单 位 青 建 集 团 股 份 公 司 措 施 部 位 屋 面 工 序 名 称 屋 面 工 程 措 施 提 要 : 屋 面 的 相 关 材 料 、 机 具 准 备 、 质 量 要 求 及 施 工 工 艺 。 2、 材 料 准 备 随 进 度 要 求 和 工 程 进 展 提 前 准 备 所 需 的 材 料 。 3、 施 工 机 具 准 备 进 场 施 工 前 准 备 好 各 种 施 工 机 具 。 二、施工安排 根 据 现 场 实 际 情 况 考 虑 各 工 种 相 互 配 合 , 拟 定 屋 面 施 工 按 以 下 步 骤 安 排 : 主 体 工 程 施 工 完 毕 , 即 开 始 进 行 基 层 清 理 , 水 泥 珍 珠 岩 2%找 坡 , 做 完 后 , 听 取天 气 预 报 , 选 择 晴 朗 天 气 连 续 进 行 屋 面 保 温 层 、 防 水 层 施 工 , 检 查 合 格 后 及 时 进 行混 凝 土 保 护 层 施 工 。 工 序 安 排 : 清 理 基 层 → 放 线、 预 置好 排 气 孔, 4×6m 见方, 用水 泥 砂浆固定 →水 泥 珍 珠 岩 找 坡 → 岩 棉保 温 板层 → 抗裂砂浆→ 砂浆找 平层 → 卷材 防 水 层 → 混 凝 土 保护 层 → 涂料 或粒料 保 护 层 。 三、...
