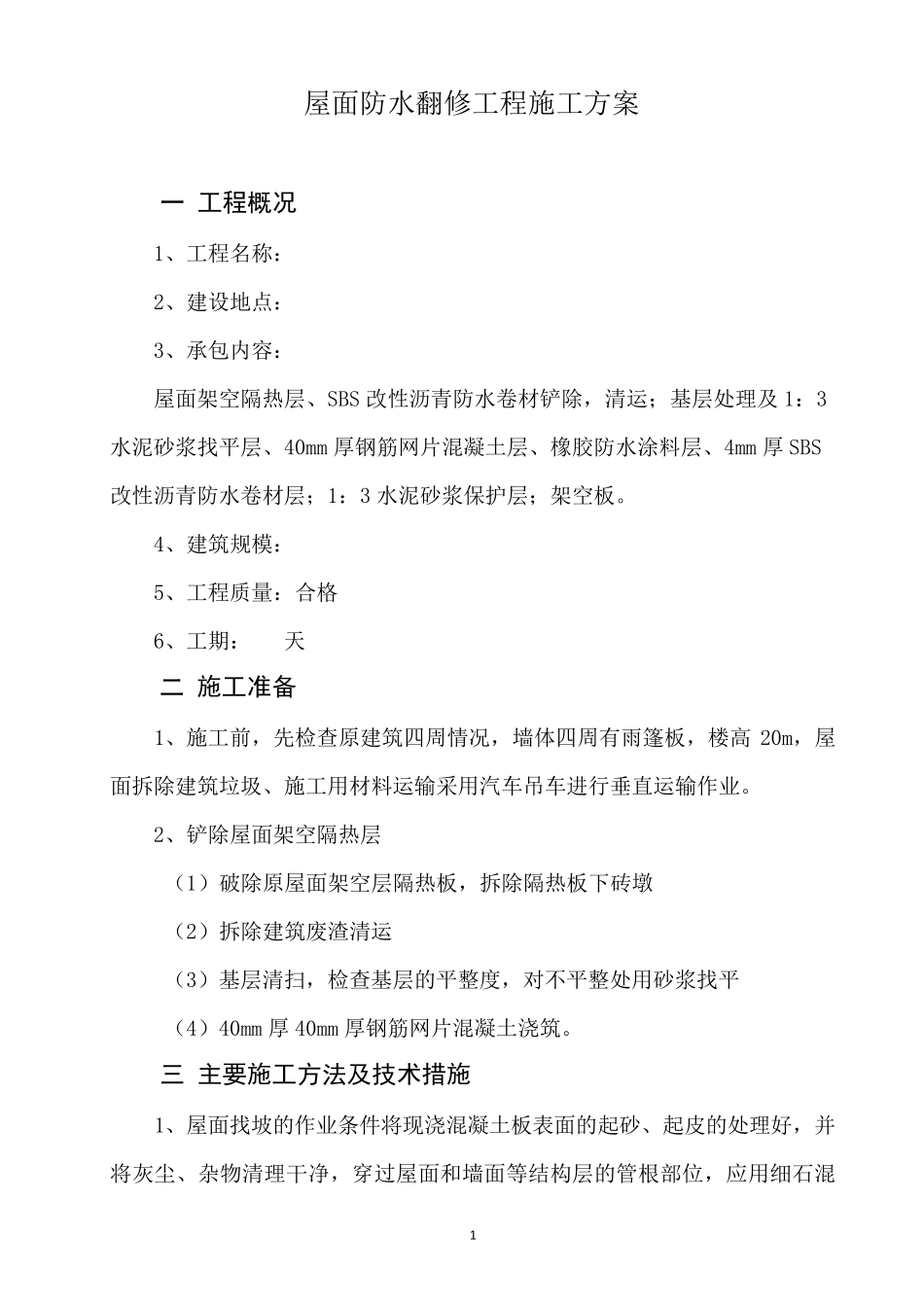

1 屋面防水翻修工程施工方案 一 工程概况 1、工程名称: 2、建设地点: 3、承包内容: 屋面架空隔热层、SBS 改性沥青防水卷材铲除,清运;基层处理及 1:3水泥砂浆找平层、40mm 厚钢筋网片混凝土层、橡胶防水涂料层、4mm 厚 SBS改性沥青防水卷材层;1:3 水泥砂浆保护层;架空板
4、建筑规模: 5、工程质量:合格 6、工期: 天 二 施工准备 1、施工前,先检查原建筑四周情况,墙体四周有雨篷板,楼高 20m,屋面拆除建筑垃圾、施工用材料运输采用汽车吊车进行垂直运输作业
2、铲除屋面架空隔热层 (1)破除原屋面架空层隔热板,拆除隔热板下砖墩 (2)拆除建筑废渣清运 (3)基层清扫,检查基层的平整度,对不平整处用砂浆找平 (4)40mm 厚 40mm 厚钢筋网片混凝土浇筑
三 主要施工方法及技术措施 1、屋面找坡的作业条件将现浇混凝土板表面的起砂、起皮的处理好,并将灰尘、杂物清理干净,穿过屋面和墙面等结构层的管根部位,应用细石混 2 凝 土 填 塞 密 实 , 将 管 根 固 定

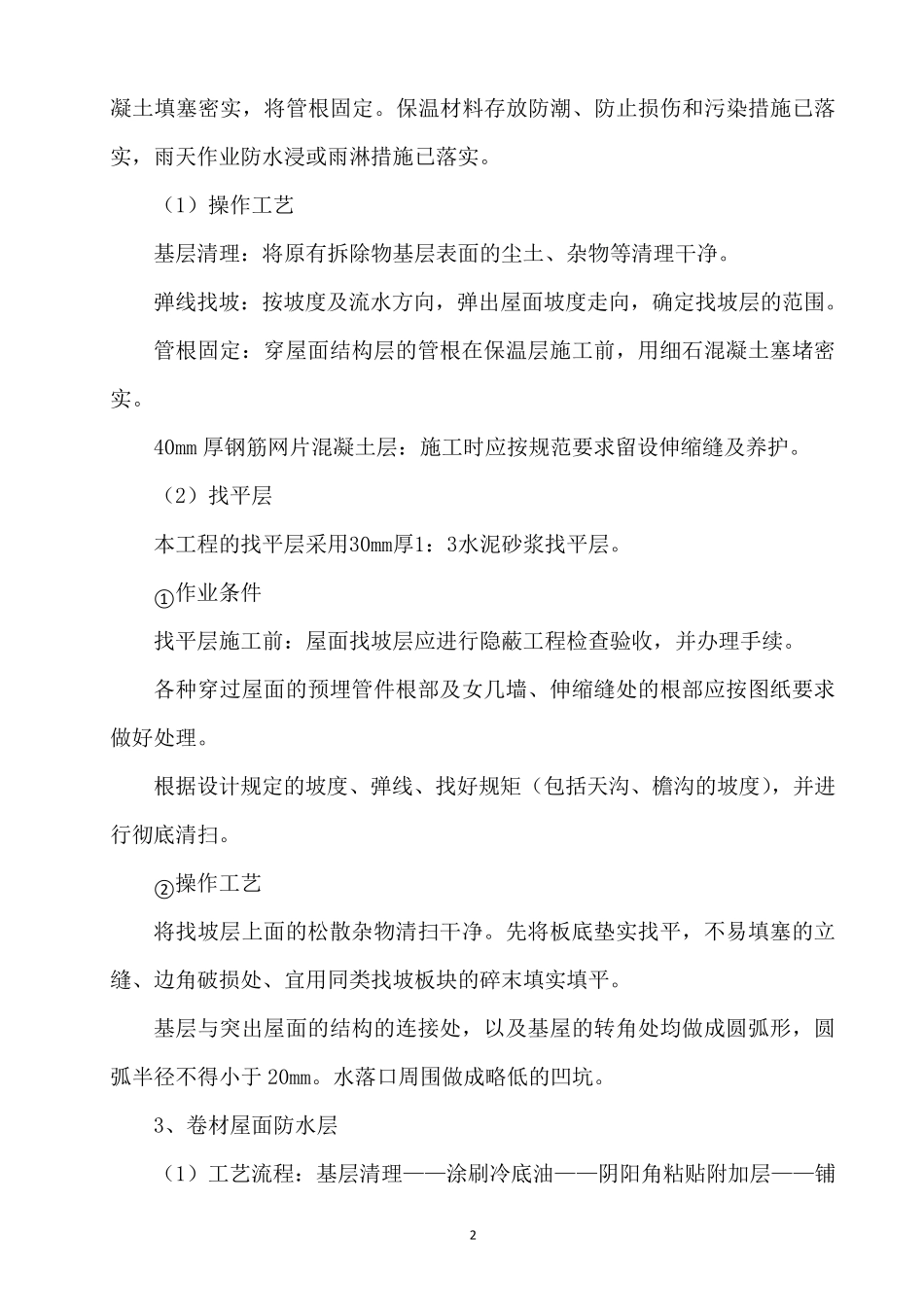

保 温 材 料 存 放 防 潮 、 防 止 损 伤 和 污 染 措 施 已 落实 , 雨 天 作 业 防 水 浸 或 雨 淋 措 施 已 落 实
( 1) 操 作 工 艺 基 层 清 理 : 将 原 有 拆 除 物 基 层 表 面 的 尘 土 、 杂 物 等 清 理 干 净
弹 线 找 坡 : 按 坡 度 及 流 水 方 向 , 弹 出 屋 面 坡 度 走 向 , 确 定 找 坡 层 的 范 围
管 根 固 定 : 穿 屋 面 结 构 层 的 管 根 在 保 温 层 施 工 前 , 用 细 石 混 凝 土 塞 堵 密实
40mm 厚 钢 筋 网 片 混 凝 土 层 : 施 工 时 应 按 规 范 要 求 留 设 伸 缩 缝 及 养 护

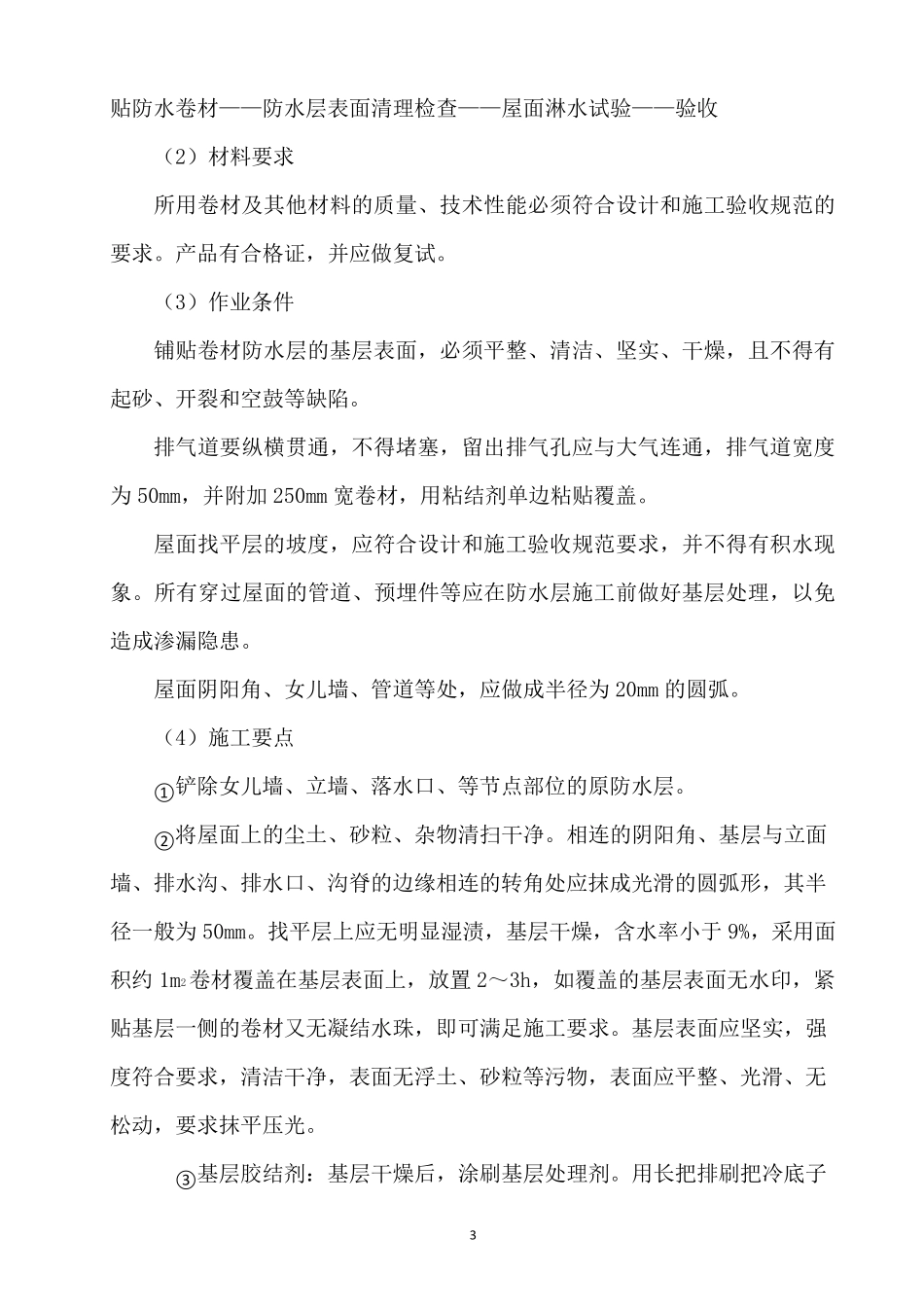

( 2) 找 平 层
